制造型企业绩效目标管理问题清单|总部到班组如何既管又促

2026-06-22

红海云

本文基于红海云智库对制造型企业绩效管理的大量实战复盘与行业研究,围绕"总部、工厂、车间、班组四级绩效目标如何既管又促"这一核心议题,梳理出10个高频搜索与决策痛点问题。内容涵盖断裂点识别、体系重构方法、数字化支撑要点及落地避坑指南,帮助管理者从制度设计走向有效运营。部分时效性较强的政策与平台规则以最新官方公告为准。

一、基础认知类问题解答

1. 制造型企业四级绩效目标为什么容易失效?

1.1 结论速览 制造型企业四级绩效目标失效的核心原因不是指标缺失,而是战略—执行、管控—赋能、结果—改进三重系统性断裂。这些断裂导致战略意图在层级传递中被稀释,过程数据无法及时反馈,绩效结果未能驱动持续改进。

1.2 详细分析

三重断裂的具体表现:

断裂类型 典型现象 根本原因
战略—执行断裂 总部要利润,下面追产量 指标转换缺少清晰因果链条
管控—赋能断裂 绩效被当紧箍咒而非导航仪 过程辅导和资源支持缺位
结果—改进断裂 考核归考核,问题照样重复 绩效结果只进薪酬不进改善

战略—执行断裂:总部层面的利润率、市场份额等战略指标,进入工厂后转化为产量、成本、交期;进入车间压缩为设备、质量、工时;到班组则只剩当天任务和现场纪律。每一级转换都可能发生语义丢失,一线员工难以理解自己指标与企业目标的关系。

管控—赋能断裂:企业默认绩效重点是"管"——目标下达、权重明确、考核兑现。但如果没有赋能,班组长会把绩效视为压力传导工具,员工形成防御性行为:能少报就少报,能解释就解释。真正的问题如备件不到位、来料波动、技能不足等得不到解决。

结果—改进断裂:绩效结果只进入薪酬分配,未进入运营改进。某个班组安全合规率连续不达标,扣了分、奖金受影响,但下一周期问题仍存在。原因是绩效被看作周期末评价,而非周期中管理。

判断依据:如果企业出现"管得很细却管不住底线、试图激励一线却促不出高线"的现象,基本可判定存在三重断裂。

2. 总部、工厂、车间、班组绩效指标应该分别关注什么?

2.1 结论速览 四级绩效指标应遵循分层聚焦原则:总部关注战略财务与组织能力,工厂关注运营效率,车间关注过程质量与稳定,班组关注行为执行。各层级指标不同但必须存在清晰的因果关系链。

2.2 详细分析

四级指标体系分层设计:

层级 核心指标类型 典型指标示例 指标属性 对齐逻辑
总部 战略财务 组织能力 利润率、人才储备率、数字化转型进度 滞后为主 战略导向
工厂 运营效率 OEE、单位成本、交付准时率、库存周转 滞后 领先 承接战略,转化运营
车间 过程质量 一次合格率、设备故障率、换线时间 领先为主 承接运营,聚焦过程
班组 行为执行 工时利用率、安全合规率、改善提案数 领先为主 承接过程,落地行为

各层级定位说明:

  • 总部:负责方向和资源配置,不宜过度下沉到现场细节,否则容易替代工厂做运营判断
  • 工厂:是战略与现场之间的枢纽,既要承接利润、交付和质量要求,也要识别产线能力、设备状态和供应波动带来的约束
  • 车间:是制造绩效形成的关键场域,很多经营结果在这里已出现早期信号(如一次合格率下滑比客户投诉更早暴露风险)
  • 班组:越接近现场越要少而精、可行动、可反馈。若指标过于抽象,一线不知道如何改变;若过多,会陷入填报而不是改善

三可标准检验法:评价一套四级绩效目标是否有效,可用"三可标准":可追溯上级、可分解下级、可量化衡量。没有这三点,目标对齐就容易停留在会议共识中。

二、实操优化类问题解答

3. 如何把总部战略目标逐级解码到班组可执行的指标?

3.1 结论速览 战略解码不是机械拆分指标,而是明确每一级组织在战略实现中的功能定位,建立清晰的因果链条。关键是让班组知道其动作如何影响工厂交付、客户满意和总部利润。

3.2 详细分析

战略解码四步法:

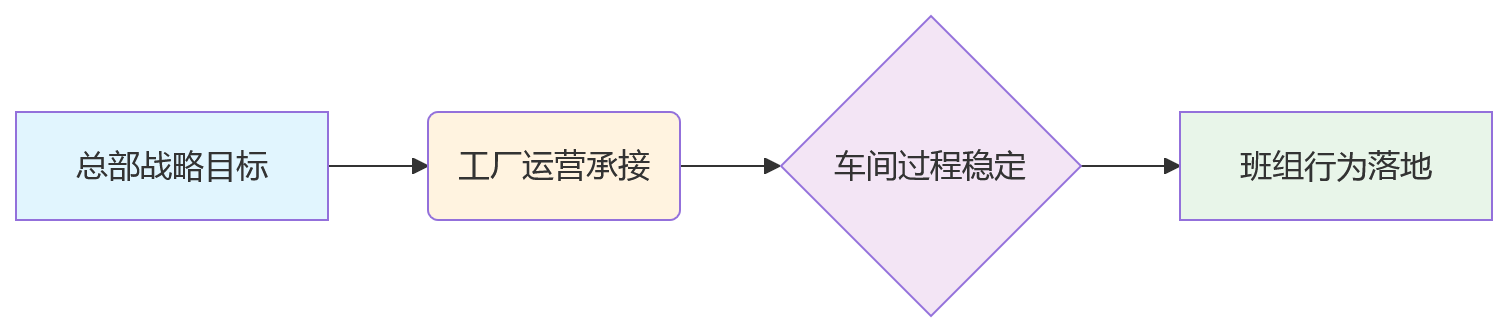

流程图 - 制造型企业绩效目标管理问题清单|总部到班组如何既管又促

第一步:明确总部战略重点 识别当前周期的核心战略方向,如提升利润率、扩大市场份额、建设供应链韧性等。确定对应的战略财务指标和组织能力指标。

第二步:工厂层转化运营语言 将战略目标转化为产能、成本、交付、质量等运营指标。例如提升利润率可能对应降低单位制造成本、提高OEE、减少库存占用等。

第三步:车间层聚焦过程信号 将运营指标拆解为一次合格率、设备故障率、在制品周转、工序节拍达成率等过程指标。这些是经营结果的早期预警信号。

第四步:班组层落到可行动作 将过程指标转化为工时利用、安全合规、标准作业执行、点检完成、改善提案等行为指标。确保一线知道"做什么"和"怎么做"。

关键原则

  • 保持因果链条清晰,避免中间层级的语义丢失
  • 每级核心指标控制在5-7个,班组尤其要少而精
  • 统一指标口径,建立指标字典,消除"同名不同义"
  • 允许差异化设值,不同工厂的产品结构、设备水平、人员技能存在差异

常见误区:把总部指标层层拆小而非翻译战略意图;班组指标超过8个导致重点模糊;忽视不同工厂业务阶段的适配性。

4. 如何通过分层复盘机制实现绩效过程可视化?

4.1 结论速览 分层复盘机制按组织层级设计不同频率:总部季度战略审视、工厂月度运营复盘、车间周度绩效看板、班组日站会追踪。关键是每级会议围绕数据和行动展开,回答"偏差在哪里、根因是什么、需要谁支持"。

4.2 详细分析

分层复盘机制设计:

层级 复盘频率 重点关注 输出成果
总部 季度 利润、交付、客户、人才、数字化项目 策略调整与资源调配
工厂 月度 产能、成本、质量、交期、资源瓶颈 跨部门清障计划
车间 周度 一次合格率、设备异常、在制品、技能、改善项目 资源协调与行动项
班组 日度 当天目标、异常、风险、支持需求 当日任务与支持请求

会议有效性关键:

  • 班组日站会不能只读指标,要追踪异常和支持需求
  • 车间周复盘不能只追问责任,要鼓励问题暴露
  • 工厂月度复盘要聚焦跨部门问题清障
  • 总部季度审视要验证战略假设是否偏离

数字化系统作用:绩效管理系统可将目标达成率、偏差趋势、预警状态和改进任务可视化,减少人工汇总造成的滞后和失真。当某班组安全合规率连续低于阈值,系统不只是记录扣分,而是触发提醒、关联培训记录、生成改进任务,并把任务进度纳入车间看板。

边界控制:过程可视不等于过程监控无限加码。稳妥边界是:对安全、质量、交付等底线指标保持刚性预警;对改善、学习和协同类指标强调反馈与辅导;对短期不可控因素允许目标校准和情境解释。

5. 绩效结果如何从"考核分配"转向"改进驱动"?

5.1 结论速览 绩效结果应建立双通道应用:薪酬激励通道解决短期公平和贡献兑现,改进计划通道解决中长期能力提升。每个未达标项都应进入"绩效诊断—根因分析—改进行动—效果验证"四步闭环。

5.2 详细分析

双通道应用框架:

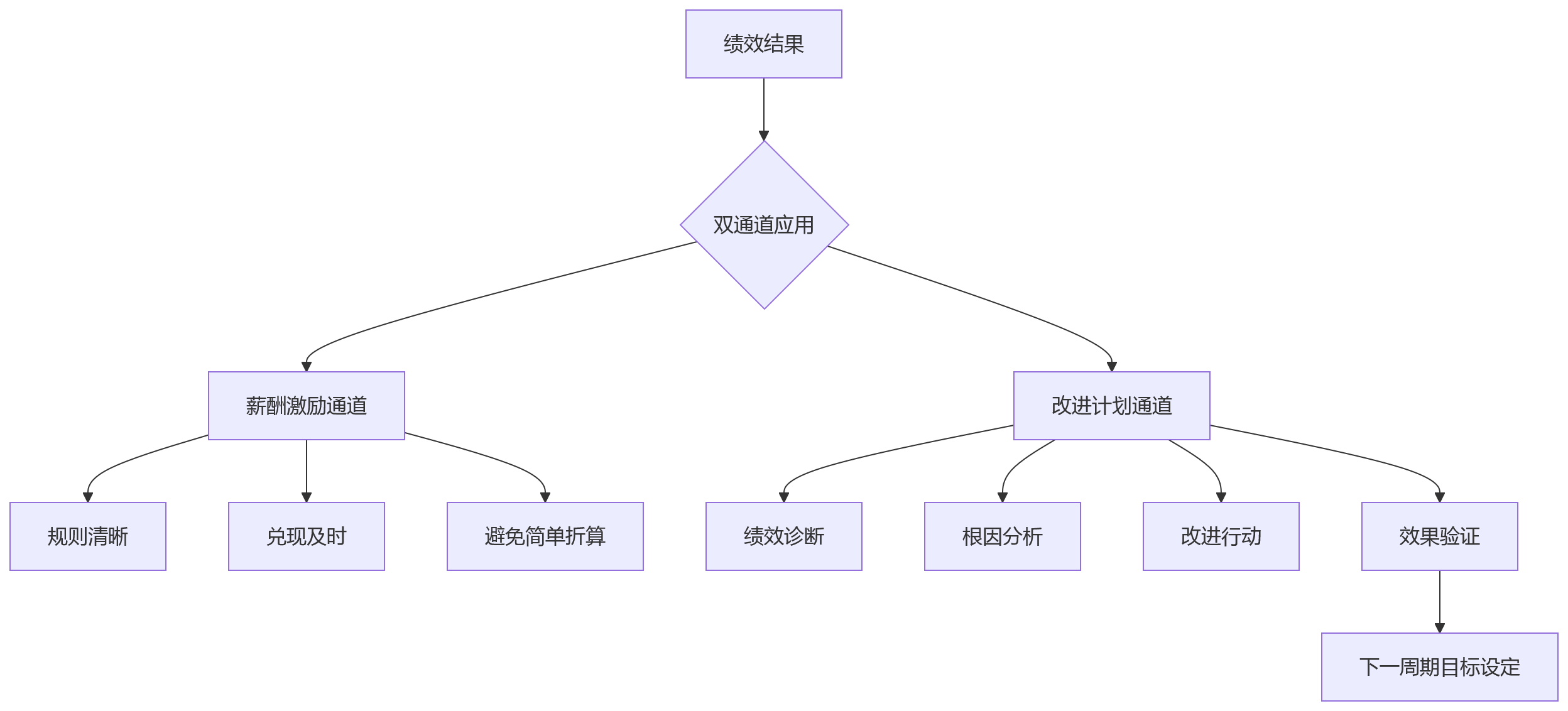

流程图 - 制造型企业绩效目标管理问题清单|总部到班组如何既管又促

薪酬激励通道要点

  • 规则清晰、兑现及时,特别是班组层面感知周期较短
  • 安全、质量、效率、改善等指标可设置差异化权重
  • 避免把所有指标简单折算成奖金,否则员工容易只关注可直接兑现的项目

改进计划通道四步法

  1. 绩效诊断:确认问题发生在哪条产线、哪个班次、哪类产品
  2. 根因分析:区分是人员技能、设备稳定、物料质量、工艺参数还是检验标准问题
  3. 改进行动:明确责任人、完成时间和资源需求
  4. 效果验证:观察指标是否持续改善,而不是只看一次性反弹

闭环机制:改进成效应纳入下一周期目标设定。如果某车间通过工装优化显著降低换线时间,下一周期目标可以适度提高;如果某新建工厂仍处于产能爬坡期,目标设计应更强调稳定性和能力建设。由此形成"考核促改进、改进提绩效"的循环。

三、问题解决类问题解答

6. 制造型企业如何建立统一的指标字典消除口径争议?

6.1 结论速览 指标字典不只是名称清单,应明确每个指标的定义、计算公式、数据来源、统计口径、更新频率、责任部门和适用层级。统一口径不等于抹平差异,指标语言要统一,目标值可以分层。

6.2 详细分析

指标字典必备要素:

要素 说明 示例
指标名称 统一命名规范 OEE(设备综合效率)
定义说明 明确业务含义 设备稼动率×性能效率×质量良率
计算公式 精确数学表达 (运行时间/负荷时间)×(理论节拍/实际节拍)×(合格品/总产量)
数据来源 指定系统或采集方式 MES系统自动采集
统计口径 明确计算范围 含返修前检验节点
更新频率 数据刷新周期 实时/每日/每周
责任部门 数据维护主体 设备部/生产部
适用层级 指标适用范围 工厂/车间/班组

统一口径的价值

  • 减少跨层级沟通成本,避免每次复盘都争论数字是否准确
  • 提升目标分解的可追溯性,确保同一指标、同一语言、同一口径
  • 作为多基地、多工厂企业集团管控和差异化管理的基础

差异化设值原则:不同工厂的产品结构、设备水平、自动化程度和人员技能存在差异,部分指标可以统一定义、差异设值。否则统一会变成一刀切,反而降低绩效管理的适配性。

常见争议指标:OEE要明确设备稼动率、性能效率、质量良率的计算方式;一次合格率要明确检验节点、返修返工是否计入、异常批次如何处理;工时利用率要明确标准工时、实际工时和异常工时的边界。

7. 如何实现绩效数据的自动采集与系统贯通?

7.1 结论速览 数字化方案的关键是通过MES、ERP、考勤系统、质量系统、设备管理系统与绩效管理系统对接,实现生产数据、质量数据、考勤数据、设备数据和改善数据的自动采集与同步。数据贯通把绩效偏差发现周期从"月"缩短到"天"甚至小时级。

7.2 详细分析

数据贯通架构:

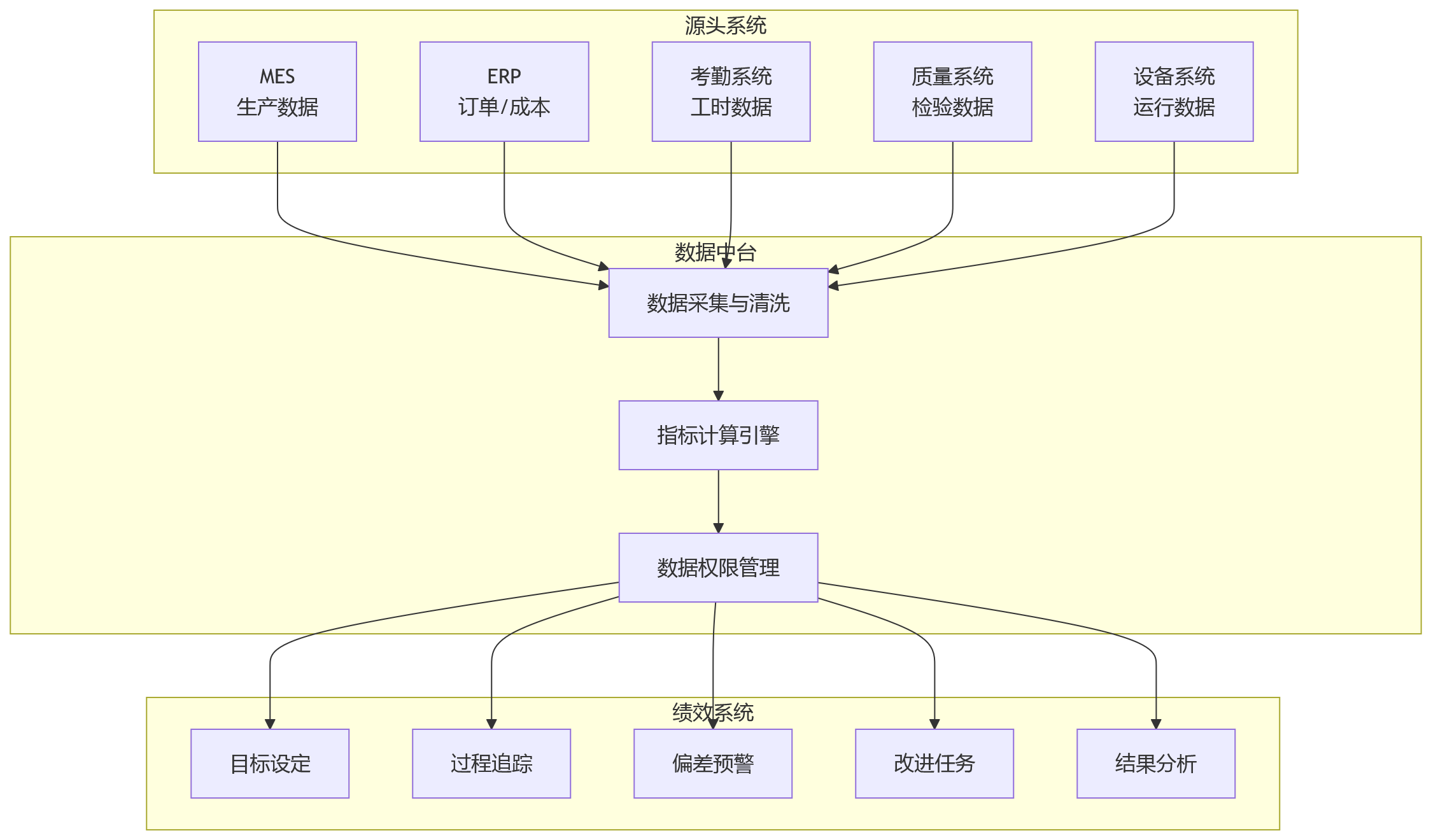

流程图 - 制造型企业绩效目标管理问题清单|总部到班组如何既管又促

实施前提条件

  1. 源头数据可靠:若MES、考勤、质量系统本身数据不准,绩效系统只会放大错误
  2. 明确数据权限和使用规则:避免一线担心数据被单纯用于追责
  3. 保留现场解释空间:异常波动背后可能有临时订单、设备检修、来料问题等情境因素

直接变化

  • 班组不再把大量时间花在重复填表上,精力放在异常解释和行动改进
  • 车间不再等待月底汇总,能在周度甚至日度层面看到趋势
  • 工厂和总部能更早判断目标达成风险
  • 绩效偏差的发现周期从"月"缩短到"天",自动化程度高的场景可接近小时级

案例场景:某条产线设备故障率异常上升,系统同步影响OEE和交付准时率预测;车间主任据此安排维护资源,工厂判断是否需要调整排产。此时绩效管理不再是期末评价,而成为过程决策。

8. AI如何在制造型绩效管理中辅助事前预判?

8.1 结论速览 AI在绩效目标管理中的价值不是替管理者做评价,而是帮助更早发现风险、更快定位异常、更系统地沉淀经验。三大应用场景:达成率预测、异常模式识别、改进方案推荐。AI负责发现信号和提供线索,管理者负责解释情境和做出决策。

8.2 详细分析

AI三大应用场景:

场景 功能说明 典型用例
达成率预测 基于历史数据和当前进度预测周期中段目标达成风险 某工厂月中交付达成率低于预期,提示后续达成概率下降并关联影响因素
异常模式识别 识别非正常波动,推送诊断线索 某班组夜班一次合格率持续低于白班,关联新员工占比、设备状态或工艺参数调整
改进方案推荐 基于最佳实践和历史改善项目推荐改善方向 针对换线时间过长,提示参考成熟车间SMED改善案例

应用边界

  • 绩效目标涉及责任、激励和组织行为,不能完全交给算法判断
  • 数据样本不足、业务情境变化较大、指标受外部冲击影响时,预测结果只能作为管理参考
  • 更稳妥原则:AI负责发现信号和提供线索,管理者负责解释情境、权衡资源并做出决策

前置条件:AI辅助分析的前提是指标口径统一和数据链路贯通。没有这两点,AI模型训练效果有限,甚至可能放大既有问题。

价值体现:AI的真正作用是让"管"更精准,让"促"更及时。它可以帮助管理者从"事后复盘"转向"事前预判",减少无效复盘,把注意力集中在真正需要分析的问题上。

9. 四级绩效目标落地最常见的陷阱有哪些?如何规避?

9.1 结论速览 最常见陷阱包括指标过多过细、只考不促、一刀切。规避策略分别是:每级核心指标控制在5-7个;建立强制改进计划闭环;在统一框架下允许差异化配置。

9.2 详细分析

常见陷阱与规避策略:

陷阱 典型表现 危害 规避策略
指标过多过细 班组指标超8个 重点模糊,执行失焦 每级核心指标5-7个,"少而精、可行动"
只考不促 结果仅挂钩奖金 问题重复出现,无改进 强制改进计划 系统追踪闭环
一刀切 不同工厂同指标 不适配实际,形同虚设 统一框架下允许差异化配置

陷阱一:指标过多过细 管理者希望把所有重要事项都纳入考核,结果班组层指标超过8个甚至更多,现场员工记不住重点,班组长也难以聚焦。指标越多不一定越精细,反而稀释责任。较可行做法是每级核心指标控制在5-7个,班组指标尤其要少而精、可行动。

陷阱二:只考不促 企业把绩效结果与奖金强绑定,却没有要求未达标项进入改进计划。短期看考核力度很强,长期看问题反复出现,员工对绩效产生疲劳和抵触。规避方法是建立强制闭环机制:每个未达标项必须形成改进计划,明确根因、责任人、动作、时间和验证方式,并在系统中追踪。

陷阱三:一刀切 集团企业常希望用统一指标体系管理所有工厂,但新建工厂、成熟工厂、自动化工厂、劳动密集型工厂的管理重点并不相同。新建工厂可能更关注产能爬坡、人员技能和过程稳定;成熟工厂则更关注效率、成本和持续改善。更合理方式是在统一框架下允许差异化配置:统一指标口径、统一管理逻辑,但目标值、权重和部分指标可根据业务阶段调整。

10. 制造型企业推进四级绩效目标管理应采用怎样的变革节奏?

10.1 结论速览 四级绩效目标管理不适合一次性全集团铺开,较稳妥路径是用12个月左右完成从设计、试点到推广的渐进式推进。分三个阶段:1-3个月完成指标字典和目标对齐并选择试点;4-6个月推进系统上线和数据贯通;7-12个月全面推广并持续优化。

10.2 详细分析

变革三阶段路径:

四级绩效目标管理变革节奏

第一阶段(1-3个月):完成指标字典梳理和四级目标对齐,选择1-2个工厂试点。试点选择不宜只选管理基础最好的工厂,也不宜选问题最多的工厂。前者容易低估推广难度,后者容易让项目过早陷入复杂问题。更合适的是选择业务代表性强、管理团队配合度高、数据基础相对可用的工厂。

第二阶段(4-6个月):推进系统上线和数据贯通,跑通"目标—过程—结果"全流程。不要追求指标覆盖面过大,而要验证关键链路是否有效:目标能否分解到班组,过程数据能否自动或半自动采集,偏差预警能否触发行动,改进任务能否关闭,结果能否用于下一周期目标设定。

第三阶段(7-12个月):进行全面推广,并持续优化指标体系和过程管理机制。推广阶段要重点解决跨工厂差异、管理者使用习惯和数据质量问题。企业可以建立集团级绩效运营例会,定期复盘指标有效性、系统使用情况和改善项目成效。这样,绩效目标管理不再是年度项目,而是持续运营的管理闭环。

节奏建议:变革节奏越稳,绩效目标越容易被组织吸收。若企业在短时间内同时调整指标、系统、薪酬和组织流程,现场容易产生抵触;若只做制度宣贯而缺乏持续运营,项目又会很快回到原有习惯。

结语

制造型企业绩效目标管理的核心矛盾,不是"管"得太多还是"促"得不够,而是管与促没有放进同一套体系。要打破"管不住底线、促不出高线"的循环,需要构建"目标对齐—过程可视—结果闭环"的完整管理体系。

在实际应用中,最值得优先关注的三个重点是:先做指标字典,从OEE、一次合格率、工时利用率、安全合规率等高频指标入手统一定义和口径;再做四级对齐,确保每个指标可追溯、可分解、可衡量;强制改进闭环,未达标项必须进入诊断、根因、行动、验证流程,避免绩效结果只用于奖金分配。只有先统一语言,再贯通数据,最后用智能洞察推动持续改善,才能让绩效目标既守住经营底线,也牵引一线能力持续提升。[DONE]
