【导读】 薪酬系统上线并不等于项目结束,真正的风险往往发生在上线后的二次开发与售后交付阶段。本文面向HRD/SSC负责人、信息化负责人、财务与审计相关管理者,系统拆解薪酬系统二次开发中最常见的5类售后服务陷阱:成本失控、升级锁死、稳定性衰减、技术主权丧失、管理目标偏移,并给出合同条款、需求治理、测试验收与知识移交的可执行做法。若你正在追问“薪酬系统上线后二次开发售后服务有哪些陷阱?”,本文提供一套可直接用于项目复盘与新需求立项的检查框架。
薪酬系统之所以敏感,不在于它“功能多”,而在于它同时承载三条硬约束:员工信任(发薪准确与及时)、合规风险(个税社保口径变化与审计追溯)、财务闭环(计提、分摊、对账与成本归集)。现实中不少企业在上线后才发现:标准功能满足不了集团多法人、多属地政策、复杂激励与历史遗留流程,于是把希望押在“二次开发”上。问题是,二开往往从一个字段、一个报表、一个接口开始,最后变成长期售后纠纷的源头——钱越花越多、版本越升越难、故障越修越慢,甚至连“谁能说清楚系统怎么计算工资”都成了难题。我们从实践视角把这些风险拆成可检查的陷阱与对应的管理动作,避免企业在同一条河里反复踩坑。
表格1 薪酬系统二次开发五大售后服务陷阱概览
| 陷阱名称 | 核心症状(可观察) | 长期影响(会累积) | 高发阶段 |
|---|---|---|---|
| 成本失控 | 报价与结算差距扩大、变更频繁、工期不断顺延 | 预算透支、内部争议、项目停摆 | 需求梳理、开发交付 |
| 升级锁死 | 厂商版本升级无法兼容定制点、补丁难打 | 长期停留旧版本、安全与合规能力下降 | 版本迭代、法规变化 |
| 稳定性衰减 | 算薪错误、接口波动、月结期间卡顿或宕机 | 发薪事故、审计问题、业务中断 | 上线后运维、月结高峰 |
| 技术主权丧失 | 黑盒交付、文档缺失、只有供应商能改 | 供应商绑定、运维成本飙升 | 验收交接、人员流动 |
| 管理目标偏移 | 为迁就旧流程而开发、系统变“电子台账” | 效能不升反降、组织难迭代 | 需求定义、蓝图设计 |
一、陷阱一:成本失控的“无底洞”——薪酬系统上线后二次开发为什么越做越贵?
二次开发费用失控通常不是“单价太贵”这么简单,而是计价方式、人天不可见、需求蔓延三者叠加后的结构性结果;要管住钱,必须先把需求与变更“装进笼子”。
1. 现象:从“小修小补”到预算翻倍,钱花在了哪里?
在售后阶段,二开经常以三类需求出现:其一是“字段/报表微调”(新增维度、调整口径);其二是“流程适配”(审批流、权限、通知);其三是“系统对接”(考勤、绩效、财务、银行、税务、社保)。企业最容易低估的是第三类,因为接口不仅是“传数据”,还要处理口径一致、异常重试、时区/字符集、批处理窗口、权限与审计日志等一串隐形工作。
从项目现场看,一个典型的成本失控轨迹是:最初以“先把报表做出来”为目标,快速走人天开发;上线后业务部门不断提出“既然系统能算,就顺便把X也算了”,需求逐步从“展示层”深入到“计算引擎与数据结构”;当你发现需要调整历史数据、重跑追溯、连带影响财务分摊与个税申报时,前面的每一次“小改动”都在放大后续成本。
这里有一个常见误区:把二开当作一次性采购。实际上它更像持续开支——需求越分散、越零碎、越临近月结窗口提出,单位成本越高。提醒一句:如果你的需求大量集中在月结前两周提出,几乎必然触发加急与返工费用。
2. 根源:人天计价的黑箱 + 需求变更条款模糊 + 内部决策链路过长
成本失控的底层机制,通常由三段链条构成:
- 计价黑箱:二开以人天计价是行业常态,但很多合同只写“按实际工作量结算”,缺少工作量拆分标准(如功能点、故事点、复杂度系数)与产出物定义(设计说明、测试用例、部署脚本、回滚方案)。结果是:供应商天然掌握“工时解释权”,企业只能被动接受结算。
- 变更无边界:缺少“缺陷 vs 需求变更”的判定标准。举例:个税计算与官方口径不一致究竟算缺陷还是新需求?如果合同不写清,售后阶段很容易被归入“变更”,从而产生额外费用。
- 内部链路放大成本:HR、财务、IT、业务条线多方参与,口径对齐慢;供应商在等待确认期间会产生排期成本,企业越晚确认,越容易被动接受“加价插队”。
在我们复盘中,最容易引爆费用的不是“大功能”,而是高频、小颗粒、跨部门确认的需求——它们会持续侵蚀管理注意力与项目节奏。
3. 数据/案例:为什么“超支”是大概率事件(以及它通常怎么发生)?
行业里关于二开成本的共识区间是:标准模块的边际成本被规模效应摊薄,而二开是纯人力成本,且容易叠加管理成本。更关键的是“需求蔓延”——当二开没有需求冻结、没有变更审批、没有范围基线时,预算本质上是不可控的。
一个更具解释力的“超支场景”是这样的:零售/制造类企业因门店/工厂多、考勤口径复杂,先开发一版接口以满足当期发薪;上线后发现历史考勤补录、调班、产线计件、加班审批的例外情况大量存在,接口不断补丁式修补;最后为了追溯准确性,必须引入更复杂的对账机制与异常处理,导致从“接口开发”演化为“考勤-薪酬一体化重构”。此时的追加费用并非供应商“临时起意”,而是企业在立项时没有把业务复杂度折算进范围基线。
过渡提醒:当你看到“按实际工时结算、需求随时提”的条款组合时,基本可以预判这是一个成本放大器。
4. 避坑指南:需求冻结 + 变更控制委员会(CCB)+ 合同里要写死的三类条款
要把成本从“不可解释”变成“可管理”,建议同时做三件事:
- 建立需求分级与冻结机制
- 分级:合规刚需(必须做)/经营必需(影响结算)/体验优化(可延期)。
- 冻结:每月固定窗口受理需求,月结前进入冻结期,只允许P0合规与生产故障类变更。
- 设置变更控制委员会(CCB)
由HR负责人、财务口径负责人、IT架构/运维负责人组成,统一裁决范围、优先级与是否进入当期。 - 合同必备条款(建议写到可执行)
- 免费范围清单:字段增删、报表格式微调、参数配置指导等高频小需求,明确“包含在维保/服务包内”。
- 人天单价与封顶规则:不同角色(产品/开发/测试/实施)单价上限、加急费触发条件、单需求封顶人天。
- 变更计价依据:需求拆分模板、产出物清单、验收口径与结算节点绑定(没有测试报告/部署脚本不得结算)。

图表1 二次开发生命周期与风险点分布(流程图)

二、陷阱二:升级锁死的“技术孤岛”——薪酬系统二次开发会不会导致无法升级?
二开最隐蔽的代价是把企业“锁”在某个版本上:短期满足需求,长期失去迭代能力;能否升级,取决于二开是否破坏标准接口与数据结构,以及是否采用可逆设计。
1. 现象:新版本发布了,但你只能“观望”甚至“拒绝升级”
很多企业在系统上线1—2年后,会遇到两类升级压力:一类是厂商产品迭代(安全补丁、性能优化、合规模块更新),另一类是外部规则变化(个税政策调整、社保申报口径变化、数据安全要求提升)。此时如果你发现升级路径变成“三选一”——要么不升、要么重做二开、要么暂时关掉定制功能——这就是典型的升级锁死。
升级锁死并不一定以“彻底不能升”出现,更常见的表现是:升级评估周期越来越长,供应商把升级报价做成“重做一遍”的量级;企业内部因此形成心理惯性——只要还能跑,就先不动。久而久之,系统与生态能力脱节,接口协议、加密套件、浏览器兼容与操作系统支持都会成为隐患。
2. 根源:硬编码侵入主干 + 定制点缺乏隔离层 + 数据模型被改写
从技术机制看,升级锁死往往发生在三种二开方式:
- 改写标准逻辑:直接在核心算薪、个税引擎、核算规则中插入特例逻辑,看似“最省事”,但最容易与新版本冲突。
- 改动数据模型:新增字段还相对可控,若涉及表结构重构、主键规则变化、历史数据迁移,升级的兼容性成本会指数级上升。
- 缺少隔离层:没有插件化/扩展点/接口层,二开代码与主干耦合在一起,升级就等于“拆开重装”。
这里的判断标准很实用:二开是否可回退。能回退意味着二开与主干边界清晰;不能回退往往说明你已经在主干上“开洞”。
3. 数据/对比:定制模块寿命更短,升级成本往往被低估
行业经验中,标准模块的生命周期通常显著长于定制模块:标准能力在持续迭代中被维护,而定制能力缺乏规模化验证与长期维护激励。升级成本被低估的原因也很明确:企业在立项时只算“开发成本”,很少把未来3年的升级、法规变化、接口协议更新、运维人力纳入总拥有成本(TCO)。
一个反例也值得提示:在强监管或集团多业态场景,确实存在无法纯配置解决的刚需二开(例如极其复杂的佣金结算与追溯、跨币种与跨法人结算规则)。这种情况下,问题不在于“要不要二开”,而在于“能不能可逆、能不能隔离、能不能把升级成本显性化”。
4. 避坑指南:优先配置化;必须开发时坚持“可逆设计”与扩展点策略
可落地的做法建议从选型与交付两端同时约束:
- 选型阶段:把“可配置能力”当作核心指标
重点看规则引擎、薪资项公式配置、审批流引擎、报表与维度的可扩展性;让供应商用你的真实规则做PoC,而不是演示模板。 - 交付阶段:明确扩展方式优先级
建议顺序:参数配置 > 低代码扩展(前端/流程)> API集成 > 插件化扩展 > 改主干代码(最后选项)。 - 合同与技术要求:写清楚可逆与隔离
- 二开必须基于厂商官方扩展点/API;
- 必须提供回退方案与版本兼容说明;
- 约定升级评估服务(含影响分析清单与工时估算模板)。
在这个模块里,用一个类比帮助决策:把二开放到“扩建房屋”的语境中——在院子里加一间可拆装的房(插件/接口),和在承重墙上凿洞(改主干),对未来维护的影响完全不同。过渡提醒:只要二开开始触及“算薪主干”和“数据模型”,升级锁死的概率就会显著上升。

图表2 标准系统 vs 重度二次开发架构对比(结构图)

三、陷阱三:稳定性衰减的“定时炸弹”
薪酬系统的稳定性不是“平均可用”就够了,而是要在月结、补发、调薪、追溯等高峰窗口稳定;二开把未经充分验证的代码带入核心链路,最容易把小问题放大成发薪事故。
1. 现象:平时看似正常,月结就出错——算薪错误、接口波动、批处理超时
稳定性问题在薪酬系统里通常有三种呈现方式:
- 静默错误:系统不报错,但结果错(例如某薪资项公式在特定人群触发边界条件,造成少发/多发)。这类问题比宕机更危险,因为发现滞后、影响面大。
- 月结性能问题:平时操作流畅,但到月结批量算薪时超时、锁表、队列积压,最终影响发薪时点。
- 接口级联故障:考勤、绩效、财务任意一端数据延迟或字段变更,薪酬侧接口没有做兼容与校验,就会出现“算不了、算不全、算不准”。
2. 根源:测试被压缩 + 缺少生产镜像压测 + 耦合导致故障扩散
二开稳定性衰减背后的机制非常具体:
- 测试周期天然被挤压:售后需求往往“赶月结”,开发上线窗口小,测试用例覆盖不足,特别是异常场景(补录、追溯、跨月、跨法人)常被忽略。
- 缺少生产镜像环境:开发/测试环境与生产环境在数据库版本、字符集、并发量、网络拓扑上存在差异;没有做生产镜像压测,问题会在真实负载下暴露。
- 高耦合带来连锁反应:当二开直接侵入主干逻辑,一个小改动可能影响多个薪资项、多个报表口径,故障扩散更快。
有些团队会把稳定性问题归因于“系统不行”,但从实践看,真正的分水岭是:是否把二开当作“生产级发布”来管理——有无灰度、回滚、监控、审计与应急预案。
3. 案例:一次接口变更为何会引发“全集团算薪中断”?
典型事故往往起于一个看似合理的需求:考勤系统新增“产线补贴”字段,需要传到薪酬系统参与计算。开发为了省事,在薪酬侧把字段强制设为非空,且没有对“历史月份无该字段”的数据做兼容;月结批量算薪时,历史数据回算触发空值异常,队列不断重试导致锁竞争,最终引发批处理卡死。此类事故的共同点是:边界条件未覆盖、回算场景未测试、回滚方案缺失。
反例也存在:如果企业把此类变更放入统一的发布节奏,先在影子环境回放上月真实数据、再做灰度(比如先跑一个法人或一条产线),即使出现异常也能在不影响发薪的前提下止损。
4. 避坑指南:把二开当“发布”管理——覆盖率、压测、回滚、监控四件套
建议把稳定性要求前置到合同与验收里,做到可检查:
- 测试覆盖率与用例库:要求供应商交付测试用例与覆盖说明,明确异常场景(补发、追溯、跨月、跨法人、离职结算、税务更正)。
- 生产镜像压测:至少对月结批处理、接口批量导入、报表生成做压测与容量评估,给出并发与耗时基线。
- 回滚与应急预案:每次上线必须提供回滚脚本、数据回退策略、应急联系人与SLA。
- 监控与审计:关键指标(算薪批次耗时、失败率、接口延迟、重试次数、异常人群数量)必须可监控,避免“出了事才找日志”。
过渡提醒:如果你的二开上线没有回滚脚本与影子验证,那本质是在用月结窗口做测试。
四、陷阱四:技术主权丧失的“数字牢笼”
二开的真正风险不止是“做得慢、做得贵”,更在于交付方式让企业丧失控制权:拿不到源码与设计文档、权限不完整、知识不移交,最终导致供应商绑定与运维不可持续。
1. 现象:系统变成黑盒——只有供应商能改,内部团队“看不懂也不敢动”
技术主权丧失在企业内部通常表现为三句话:
- “这个要问供应商,他们才知道怎么改。”
- “日志我们看不了,权限不够。”
- “当初怎么实现的没人记得,先别动。”
当这些话开始频繁出现,意味着你的薪酬系统正在从“资产”变成“租赁服务”。最麻烦的是人员变动:供应商项目经理更换、关键开发离场、企业内部管理员轮岗后,系统知识断层会直接影响发薪与合规响应。
2. 根源:黑盒交付 + 文档缺失 + 权限与密钥被供应商掌控
根因通常不是技术难,而是交付与合同的设计缺失:
- 交付物不完整:只有可执行包,没有源码/接口说明/数据库ER图/公式清单/口径说明。
- 权限不闭环:管理员账号不完整、审计权限缺失、接口密钥与证书由供应商保管,企业无法独立排障。
- 知识转移没被当作验收项:培训流于操作演示,没有把“能独立运维与二次定位问题”作为验收标准。
这里的边界条件也要讲清:对于SaaS产品,厂商出于安全与架构一致性,可能不会交付完整源码;但即便如此,企业仍应争取接口文档、配置清单、扩展点说明、数据字典、日志与监控能力,至少做到“可观测、可定位、可替换”。
3. 案例:关键开发离职后,薪酬公式错误长期未被发现
现实中更常见的是“静默错误 + 无人能解释”。例如某集团的绩效奖金规则复杂,二开时用硬编码实现;后续政策调整后仅修改了部分条件,导致特定岗位人群的奖金计算偏差。由于企业拿不到公式清单与版本变更记录,问题只能靠员工投诉触发排查,最终演变为补发、追溯、审计解释与内部问责的连锁成本。此类事故的本质不是“技术不够强”,而是没有把知识与控制权写进交付。
4. 避坑指南:把“文档、权限、培训、源代码/接口”写进验收清单
建议在合同与验收中固化四类交付要求:
- 交付物清单化:需求说明、概要/详细设计、接口文档、数据字典、公式与口径清单、测试报告、部署与回滚脚本、运维手册、监控指标说明。
- 权限闭环:管理员权限、审计权限、日志查看与导出权限、接口密钥托管与轮换机制(由企业掌控或共同托管)。
- 知识转移可验证:培训后必须完成“企业侧独立处理”演练,例如:新增一个薪资项、调整一条公式、定位一次接口异常、导出一次审计报表。
- 源码策略(按部署模式取舍):私有化部署尽量争取源码托管与Escrow机制;SaaS至少要拿到可替代的接口与数据导出能力。
过渡提醒:只要验收只看“能跑”,不看“能解释、能接手”,技术主权丧失几乎是时间问题。

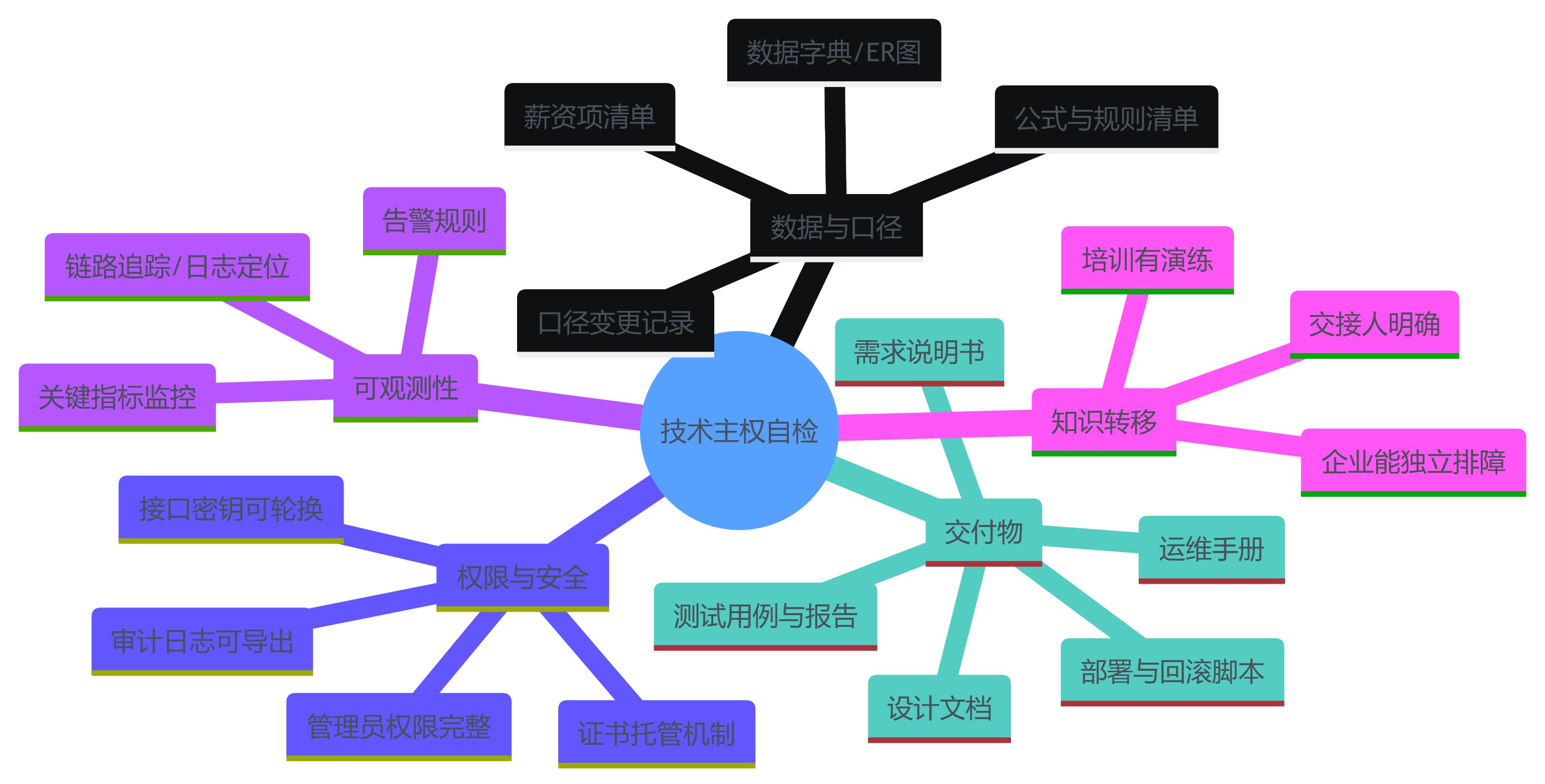

图表3 企业“技术主权”自检思维导图

五、陷阱五:管理目标偏移的“电子枷锁”
二开最常见的“隐形失败”是:系统确实按需求做出来了,但企业管理没有因此变好;当二开被用来固化旧流程,薪酬系统就会从管理工具退化为电子台账。
1. 现象:把线下旧习惯搬到线上,效率不升反降
这类需求通常长这样:
- “我们一直是先发薪后补审批,系统能不能也这样?”
- “纸质签批必须保留,系统只做登记就行。”
- “某些领导必须看到Excel样式的表,系统报表能不能完全照抄?”
单个需求看起来都“合理”,但叠加后会出现两个结果:一是系统流程越来越绕,异常处理越来越多;二是数据口径无法统一,报表越来越像人工拼装。更现实的后果是:HR与财务仍在Excel里做关键判断,系统只承担数据录入与留痕,投入产出比自然不好看。
2. 根源:需求调研阶段缺少流程再造(BPR),HR未能用“价值标准”筛掉低价值定制
目标偏移通常发生在蓝图与需求阶段:业务部门把系统当作“自动化工具”,希望无痛复制旧流程;项目团队为了快速推进,倾向于“先满足再说”。但薪酬系统的价值不只是“算对”,还包括标准化口径、可追溯、可审计、可对账、可复用。当二开把旧流程固化,等于放弃了通过系统倒逼管理升级的机会。
这里给一个可操作的判据:如果某个二开需求无法明确带来至少一项收益(合规降低、发薪时效提升、差错率下降、对账自动化、审计追溯效率提升),它大概率属于“习惯型需求”,应该进入延期或替代方案(例如通过OA承接审批、通过BI做展示,而不是污染薪酬主干)。
3. 观点/证据:为什么“迁就旧流程”会让系统越做越重?
从组织机制看,迁就旧流程会带来两类长期成本:
- 复杂度成本:每增加一条特例,就需要更多校验、更多权限、更多例外处理;复杂度会以“维护难、测试难、解释难”的形式持续付费。
- 机会成本:当系统被特例塞满,后续想引入更先进的配置化能力、自动对账、智能稽核,往往发现基础数据与流程都不干净,只能另起炉灶。
当然也存在不适用场景:例如某些行业的历史协议、特殊工种补贴、法定追溯要求确实无法简化,BPR空间有限。这时不应强行“标准化”,而应把复杂度隔离在规则引擎/配置中心内,避免用硬编码把复杂度扩散到全链路。
4. 避坑指南:建立“需求价值评估模型”,让二开服务于组织效能而非习惯
建议把需求评估从“能不能做”改为“值不值得做”,做法包括:
- 需求价值四象限(可用打分表落地)
合规刚需优先;对结算准确与时效有直接影响的优先;纯展示、纯习惯的放后或替代。 - HR主导口径统一
薪资项定义、适用人群、数据来源、追溯规则必须统一备案,避免口径在二开中被“写死”。 - 替代方案优先
审批留痕可在OA做,分析展示可在BI做,别把所有诉求都压在薪酬系统二开上。
过渡提醒:当你发现二开清单里“报表样式还原”远多于“对账自动化与审计追溯”,就该警惕目标偏移。
表格2 薪酬系统二次开发避坑核心清单(可直接用于合同评审与立项门禁)
| 风险领域 | 合同/协议必须写清 | 管理动作必须执行 |
|---|---|---|
| 成本控制 | 免费范围清单、人天单价上限、封顶规则、变更计价依据与结算节点 | 需求分级+冻结期、CCB审批、发布节奏化 |
| 技术演进 | 扩展点/API优先、可逆设计、升级评估服务与影响清单 | 选型PoC验证配置能力、二开隔离层评审 |
| 稳定性 | 测试用例/报告、生产镜像压测、回滚脚本、SLA与响应时限 | 灰度发布、月结影子回放、关键指标监控 |
| 技术主权 | 文档与权限交付、密钥托管与轮换、知识转移作为验收项 | 内部知识库、交接演练、关键人员备份 |
| 管理价值 | 需求价值说明与收益指标、口径备案要求 | BPR与口径统一、替代方案优先、复盘机制 |
结语
回到开篇的问题——薪酬系统上线后二次开发售后服务有哪些陷阱?本质上是问:企业如何把“二开”从不可控的售后消耗,变成可治理的产品演进。五大陷阱看似分散,但背后是同一件事:边界不清(需求边界、技术边界、责任边界、知识边界)。
给出一组可直接执行的建议,便于你从下一个需求开始改写局面:
- 把需求装进流程:建立分级、冻结期与CCB审批;月结前进入冻结,只处理P0合规与生产故障类变更。
- 把钱写进规则:合同写清免费范围、人天单价上限、单需求封顶、结算与交付物绑定;没有测试报告与回滚脚本不结算。
- 把二开放进架构:优先配置化与扩展点;必须开发时坚持隔离层与可回退设计,避免触碰算薪主干与数据模型。
- 把稳定当作发布工程:生产镜像压测、影子回放、灰度与监控四件套齐全;尤其防“静默错误”。
- 把技术主权当验收:文档、权限、口径清单、知识转移必须可验证;SaaS也要拿到可观测与可替代的接口与数据导出能力。
如果你愿意进一步落地,我们也建议用本文的两张表(陷阱概览与避坑清单)做一次内部“售后服务体检”:把过去6—12个月的二开工单与变更记录按五类陷阱归档,你会很快定位到企业最该先动刀的那一块。
