建筑集团的项目人员管理系统二次开发难吗?看4个现场考勤需求如何通过移动端SDK实现

2026-03-30

红海云

【导读】 建筑集团推进项目人员管理系统二次开发,很多团队真正卡住的不是“能不能写代码”,而是“现场考勤需求能否在集团主数据、合规边界和多项目协同下跑通”。本文围绕“建筑集团的项目人员管理系统二次开发难吗”这一高频问题,用4个典型现场考勤需求(闸机联动、盲区离线、工序级挂接、排班预警)给出移动端SDK落地路径、关键接口与风险边界,适合集团HR数字化负责人、项目管理部、信息化/产品团队与劳务管理条线做方案评审与实施拆解。

前几年,建筑业“实名制+考勤+工资支付”逐步从阶段性治理变成常态化监管;另一方面,项目现场的网络条件、作业形态、分包组织方式高度离散,单一模板很难覆盖所有工点。现实矛盾随之显性化:集团要统一平台与数据口径,项目却要快速适配本地场景。于是,“在既有系统上做二次开发,并尽量通过移动端SDK实现能力复用”,成为越来越多建筑集团的折中选择。问题是:它到底难不难,难在哪里,怎么把需求拆成可交付的工程?

一、认知重塑——二次开发的“难”与“不难”

二次开发是否困难,取决于你把它当作“重写系统”,还是当作“在既有底座上做能力拼装”。在多数项目上,技术实现的难度可控,真正决定工期和返工率的是业务解耦、数据治理与权限边界。

1. 难在业务解耦,而非技术实现

从工程量看,移动端SDK通常已经封装了现场考勤最“硬”的能力:拍照取证、活体检测、人脸比对、定位采集、弱网重试、离线缓存、加密传输等。开发团队集成SDK、跑通Demo并不慢;但一旦进入联调,问题会集中爆发在三类“非代码型”工作上:

  • 组织关系的动态映射:集团HR主数据里的人,到了项目往往要再落到“标段—分包—班组—工种—工序”的结构。若映射规则不清,考勤记录就只能停留在“某人打卡”,无法用于分包对账与工时核算。
  • 口径统一与异常闭环:同一条“迟到”,在安全培训岗、塔吊司机、普通劳务工上对应的处理动作不同。若没有统一的异常定义与流程(申诉、复核、归档、追溯),现场会用“人情处理”替代规则,系统越做越重。
  • 权限与审计链条:项目经理、劳资员、分包队长、班组长对同一条考勤的可见范围不同;再叠加监管报送、审计追溯,权限设计一旦后置,通常会造成二次返工。

这里的关键判断标准是:你的需求是否需要改动集团主数据结构、审批引擎或核心表结构。如果需要,通常意味着“需求拆解方式错了”,二次开发会被迫升级为平台改造。

2. SDK的本质是能力复用与风险隔离

我们在评审方案时会把SDK理解为一种“契约”:它规定了移动端如何采集、如何校验、如何上报,也隐含了对安全与合规的底线要求。把它当作工具箱当然可以,但更重要的是——它帮助集团把高风险能力(生物识别、位置采集、数据加密)收敛在可控范围内,避免各项目用“各自为政”的方式重复造轮子。

用一句类比来表达:SDK更像手术刀而不是万能胶。它擅长切开关键能力并标准化输出,但不会替你完成组织流程的缝合。也因此,二次开发“看上去很快”的项目,往往在上线后的一个月内,才会暴露数据归属、异常处理与对账口径的缺口。

3. 警惕“黑科技”陷阱:短期省事,长期返工

现场常见的诱惑是:绕开SDK,直接用系统相机拍照、用第三方定位插件、用自建人脸比对服务,短期可能更快出效果。但在建筑集团环境里,这类做法通常带来三类后果:

  • 合规不可控:人脸、轨迹、身份证等都可能落入个人信息或敏感个人信息范畴,采集目的、最小必要、存储期限、脱敏与访问控制需要形成可审计证据链。
  • 安全面扩大:第三方组件引入后,供应链风险与运行时权限滥用更难审计;一旦发生泄露或被监管抽检,追责成本往往远高于开发成本。
  • 升级不可持续:集团平台迭代后,非标准接口最先失效;现场应用会在“能用但不敢动”的状态里沉没。

为了把“难点”说清楚,我们把常见路径做一个对比,便于在立项评审时快速定性。

表格1 传统定制开发 vs 移动端SDK二次开发对比

维度传统定制开发(从零实现能力)基于移动端SDK二次开发(能力复用)
开发周期受算法、适配、合规影响大,周期不稳定集成与联调为主,周期更可控
技术门槛需自研活体、人脸、弱网、加密等主要是接口调用、UI融合、流程编排
合规风险容易“采集过度/存储不当”SDK通常自带最小化采集与安全策略
运维成本自研能力维护重,人员依赖强需关注SDK版本治理与兼容性测试
数据一致性易形成数据孤岛更容易与集团主数据同源
适用场景平台完全缺能力、且集团愿意长期投入需要快速适配多项目、强调统一口径

(过渡)明确“难点不在代码”后,下一步就是把现场考勤拆成可组合、可验收的需求单元。

二、场景落地——4大现场考勤需求的SDK实现路径(含:建筑集团的项目人员管理系统二次开发难吗)

四类需求能否落地,取决于你是否把它们拆成“现场动作—SDK能力—服务端入库—业务规则—管理输出”的闭环。下面按建筑现场最常见的四个考勤诉求逐一展开,并给出移动端SDK的实现要点与边界条件。

在展开前,先给一个“集成架构”的共识:移动端不是孤岛,它需要在安全网关、主数据、考勤规则、BIM/进度与劳务结算之间形成稳定的数据通道。

1. 需求一——实名制闸机联动:让“进出”自然形成考勤

现场痛点常被低估:很多项目把“闸机记录”和“考勤记录”当两套数据,结果是人进来了但没打卡、打卡了但没进场,最终靠人工对账。闸机联动的目标是让“进出场动作”自动沉淀为考勤证据,从源头减少代打卡与漏打卡。

SDK实现逻辑通常有两条路径(选其一或组合):

  • 刷脸/人证合一联动:闸机侧做人脸比对或证件校验,移动端SDK负责承接“事件回调”(进场/出场、设备ID、时间戳、照片摘要),再上报集团平台生成考勤记录。
  • NFC/蓝牙/二维码补充校验:对不具备刷脸能力的闸机,移动端通过SDK读取NFC卡号或蓝牙广播ID,并与人员库绑定,再与闸机事件做关联匹配。

机制关键点在于“同一人”的判据要统一:以人员库的唯一标识(如实名制ID/员工ID)为准,而不是手机号、卡号这类容易变化的字段。否则闸机换卡、换设备后,历史记录会断链。

管理输出建议至少包含三类报表:进场人数趋势、未完成进/出闭环名单、闸机异常(尾随、重复刷卡)统计。它们分别服务于:资源调度、合规稽核与安全防控。

边界提醒:如果项目存在多个出入口且分包自带门禁,闸机数据源可能不止一个。此时优先做“网关统一接入+设备台账治理”,不要在移动端堆叠设备适配逻辑,否则后期扩门点会持续返工。

2. 需求二——信号盲区离线考勤:隧道、井下与偏远工点如何留痕

在隧道、地下室、井下矿建或偏远线性工程上,“无信号”不是异常而是常态。若仍以“实时在线打卡”为前提,现场只能回到纸质登记或事后补录,数据可信度会快速下滑。

离线考勤的目标是:先确保采集可信,再追求上传实时。移动端SDK在这里提供的核心价值是:离线缓存、时间戳防篡改、弱网重试与加密补传。

落地要点我们通常会在需求评审时明确四个参数,否则离线能力很容易“能用但不好用”:

  • 离线存储上限:按“单人单日多次打卡+照片取证”估算容量,给出设备侧可承载天数(例如至少覆盖连续停网的极端情况)。
  • 定位策略:井下可能没有GPS,需允许基站/WiFi指纹或“点位扫码+时间戳”作为替代证据;但必须说明哪些工点允许弱定位,哪些必须强校验。
  • 补传窗口与冲突规则:网络恢复后,补传会集中发生;要设置限流与幂等,避免服务端重复入库。
  • 防篡改证据链:时间戳、设备指纹、签名与流水号是底线,照片水印是增强项;不要只依赖“上传时间”。

反例提示:如果项目将“离线期间也要实时预警(例如超时作业)”作为硬需求,那么单靠离线考勤无法满足,需要引入现场边缘网关或本地服务器;这已经超出“移动端SDK集成”的范围,应在方案阶段提前分层。

3. 需求三——工序级考勤与BIM挂接:把“谁在场”升级为“谁在做什么”

只记录到“人—时间—地点”的考勤,对劳务结算与进度管控帮助有限;项目真正需要的是“工序级”口径:谁在什么工序、哪一段实体、投入了多少有效工时。这也是很多建筑集团推进项目人员管理系统二次开发的核心动因——从“人头统计”走向“产出核算”。

SDK实现路径常见做法是“扫码/触点进入工序面”:

  1. 现场为施工部位配置二维码或RFID(可与BIM构件、楼层、轴网、工序清单绑定)。
  2. 工人或班组长用移动端打开工序考勤入口,SDK扫码解析得到工序ID/点位ID。
  3. SDK触发打卡采集(人脸/照片/定位可按工序风险等级配置)。
  4. 服务端调用BIM/进度接口补全上下文(工序名称、计划开始结束、责任分包)。
  5. 形成可对账的“工时单”,进入分包结算或绩效分析。

为避免“码贴错、码丢失、码复用”造成数据污染,建议在系统里引入两道校验:点位有效性校验(是否属于本项目、是否在有效期)工序状态校验(是否允许开工/报工)。否则工序级考勤很容易变成“扫码打卡游戏”,反而降低可信度。

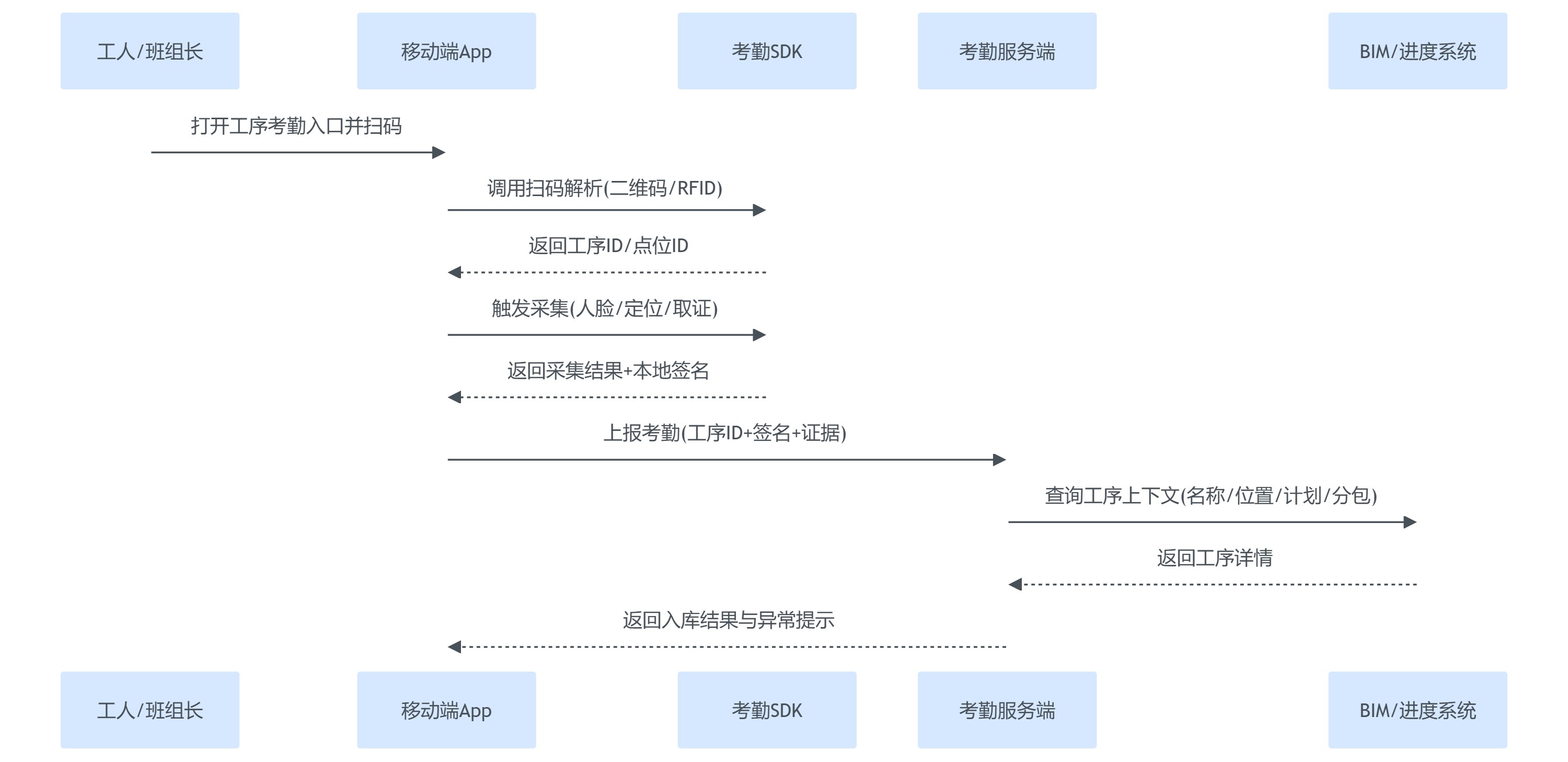

图表3 工序级考勤与BIM系统交互时序

管理价值不在“数据更细”,而在“对账可解释”:当分包提出异议时,你能回答三件事——人是谁、工序是什么、证据链在哪。工序级数据也可以反向服务进度:当某工序连续多天“到岗人数不足”,就不必等到周例会才发现偏差。

(本模块唯一类比)从实施角度看,SDK提供的是标准化的“积木块”,但积木拼成什么形状,仍取决于项目的工序体系与结算口径是否先被梳理清楚。

4. 需求四——多班次灵活排班与异常预警:让规则驱动提醒,而非靠人盯人

建筑项目的班次往往不是“朝九晚五”,而是随工序、夜间施工、抢工节点动态调整。许多现场的真实问题不是“无法打卡”,而是“打卡记录无法对齐班次”,导致迟到早退、加班工时、跨班次连班等异常难以自动判断。

在多数SDK体系里,SDK不负责排班引擎,它负责按触发条件采集与上报;排班与规则判断通常在服务端完成。因此落地路径是:

  • 排班数据来源:以集团HR系统或项目排班表为准,形成“人—班次—有效日期—容差—适用工点/工种”的结构化数据。
  • 移动端触达:SDK通过本地通知/定时任务能力(或应用层能力)实现到岗提醒、换班提醒。
  • 异常预警闭环:服务端按班次规则生成异常(未打卡、跨班次、超时),并推送到项目管理端;同时配置申诉入口与审批链路,避免“异常堆积无人处理”。

为了减少现场抵触,我们建议把预警分为两级:

  • 提示级(对工人/班组):到岗提醒、漏打卡补打提示;
  • 管理级(对劳资员/项目经理):持续异常、关键岗位缺岗、超时作业。
    同一套规则,不同触达对象的表达方式应不同,否则会出现“通知泛滥=无人理会”的副作用。

不适用场景:如果项目排班完全靠口头调度且频繁变更、没有任何结构化记录,那么先做排班数字化是前置任务;直接上“异常预警”只会制造大量误报,削弱系统可信度。

表格2 4大现场考勤需求与SDK原子能力映射矩阵

业务需求核心痛点所需SDK能力(常见原子能力)管理产出价值
实名制闸机联动闸机与考勤两套数据,对账成本高事件回调接入、身份绑定、证据上报、幂等处理降低代打卡与漏打卡,进出闭环可审计
信号盲区离线考勤无网导致补录、证据弱离线缓存、签名、时间戳、防重复、加密补传覆盖监管盲区,提升数据可信度
工序级考勤+BIM挂接只知道“人在”,不知道“做什么”扫码解析、可配置取证、上下文参数携带支撑分包对账、工时核算与进度联动
多班次排班与异常预警班次不固定,异常难自动判断触达提醒、后台采集、异常上报接口规则驱动管理,减少靠人盯人的成本

(过渡)当四类需求都能跑通后,二次开发的“成败”往往在第三个月才见分晓:版本升级、审计抽查、权限滥用与数据留存会集中出现。所以下一部分专门谈隐形红线。

三、风险与合规——SDK开发的隐形红线(以及:建筑集团的项目人员管理系统二次开发难吗)

在建筑集团里,二次开发是否“难”,很大程度上取决于你是否把安全与合规当作上线前的附加项。更稳妥的做法是把它们当作研发输入:从需求、设计、开发、测试到运维都要可审计、可回滚。

1. 数据隐私与本地化处理:采集最小必要,不做“顺手多拿”

考勤涉及的人脸、身份证、定位轨迹、照片取证,往往触及个人信息保护要求。我们建议在方案评审时把三件事写进需求文档并落实到配置项:

  • 目的限定:采集用于考勤与安全管理,就不要把数据扩展到与目的无关的行为分析;否则即便技术可行,也会在合规审计中陷入被动。
  • 最小必要:并非所有岗位都需要“人脸+定位+照片”三件套。比如固定门禁闸机已做强校验,移动端可以只做补充;高风险岗位则提高校验强度。
  • 存储与访问控制:证据类数据(照片、比对摘要)要有明确留存期限与访问审批;项目结束后的归档与删除策略必须落地到系统能力,而不是写在制度里。

(本模块唯一类比)安全与合规更像地基:看不见时容易被忽略,但一旦地基不稳,后续功能做得越多,返工与风险只会更大。

2. 平台兼容性与版本治理:不要让“各项目各版本”成为常态

SDK体系天然面临版本迭代:系统修复漏洞、适配新机型、调整合规策略,都可能触发升级。如果集团缺少统一治理,常见现象是:有的项目停留在旧版本“能用就行”,有的项目追新导致接口变更,最终总部难以统一运维。

可操作的治理动作包括:

  • 版本分层策略:至少定义“强制升级版本”(涉及漏洞/合规)与“可选升级版本”(新增功能);并明确窗口期与停更策略。
  • 兼容性测试清单:弱网、离线、多任务切换、后台保活、设备权限拒绝后的降级路径,这些都应成为发布前必测项,而不是只测“正常流程”。
  • 灰度与回滚:项目现场容错率低,升级要能灰度到单项目、单工点,并具备快速回滚能力,避免“升级即全线停摆”。

3. 运行时安全监控:上线不是结束,而是开始进入“可持续运营”

二次开发上线后,风险常来自三个方向:插件被替换、接口被滥用、权限被扩张。对策不是把系统锁死,而是让行为可见、可追责:

  • 签名验签与接口鉴权:所有上报必须可追溯到具体应用版本与设备指纹,避免“伪造客户端”注入数据。
  • 操作日志与审计报表:谁查过谁的考勤、谁导出过数据、谁审批过异常,需要形成可检索日志,支持审计抽查。
  • 异常模型的反作弊策略:同一设备多账号频繁打卡、同一账号跨工点打卡、定位长期漂移等,都应作为风控规则输入,而不是靠人工发现。

副作用提醒:监控策略过严会影响现场体验(例如过多的二次校验)。更稳妥的方式是按岗位风险分级:关键岗位强校验,一般岗位适度校验,并为“设备损坏/临时工点”提供合规的应急流程。

结语

回到开篇问题——建筑集团的项目人员管理系统二次开发难吗?如果把它理解为“在集团底座上,用移动端SDK把现场动作标准化采集,并让数据进入可对账、可审计的闭环”,那么技术难度通常可控;真正的难在于:组织数据是否可用、规则口径是否统一、合规边界是否前置。

面向落地,我们给出5条可执行建议,便于你在立项与交付阶段少走弯路:

  • 先定口径再做功能:把人员唯一标识、班组映射规则、异常定义与处理流程先写清楚,再进入开发;否则联调阶段一定返工。
  • 按“证据链”设计采集强度:闸机强校验的工点,移动端采集可以更轻;盲区与高风险岗位提高校验等级,避免一刀切。
  • 离线方案要写参数,不写口号:明确离线存储上限、定位替代证据、补传幂等与冲突规则,把“能不能验收”提前量化。
  • 工序级考勤先梳理工序与结算规则:二维码/RFID只是入口,真正决定价值的是工序体系、分包口径与对账机制是否一致。
  • 建立集团级版本与安全治理:强制升级、灰度发布、回滚预案、审计日志与权限分级要成为“平台能力”,而不是靠项目自觉。
本文标签:
招聘管理
人力资源管理系统作用
人力资源管理系统哪个好

热点资讯

推荐阅读

  • 如何选择适合文化创意企业的招聘平台?6个核心考量因素 2025-12-18
    文化创意企业该如何选择适合自己的招聘平台?围绕文化创意企业招聘平台选择的6个核心考量因素,从垂直度与人才匹配、雇主品牌展示到流程数字化与成本回报,系统拆解“如何选择适合文化创意企业的招聘平台”。
  • 马云:员工离职无非两个原因!企业应该如何减少员工离职? 2023-11-13
    阿里巴巴创始人马云曾这样说过:“员工离职无非就两个原因,要么工资没给够,要么心里受委屈了。”员工离职,从来就不是重新就招就完了这么简单,员工离职成本其实远比大家想象中的高。那么,作为HR或企业管理层,我们应该如何从这两个方面入手,努力减少员工的离职率呢?
  • 如何利用企业报表管理系统进行招聘数据整合? 2020-12-18
    年末,大家一定被各种总结搞得焦头烂额。制作并整理各种年终报表,已经成为HR年末工作的一项重要工作,而在人力资源管理中,目前应用数据分析最常见的领域要属招聘管理。那么,如何利用报表管理系统进行招聘数据整合呢?
  • 如何建立eHR管理系统模型? 2017-03-01
    一体化的人力资源管理系统,通过覆盖员工职业生涯全过程的在线管理,使数据在各个业务环节的流通和标准化存储,形成“选、用、育、留”。随着企业信息化意识的增强,对企业效率提升的客观需求,越来越多的公司都走上了信息化的道路,其中高效精准的考勤系统是企业在员工效率提升方面的必然选择。考勤系统的运用不仅可以发掘员工的工作积极性,同时还能降低企业运营不必要的成本浪费,精确企业的劳动力成本。规划eHR管理系统​需要考虑的内容有以下几个方面:
  • 人才流失HR责任最大!HR如何破解留人困局? 2025-04-15
    "金三银四"招聘季落幕,但HR的挑战远未结束——新员工快速流失正成为企业隐形痛点。本文深度剖析人才留任的三大核心矛盾,揭示HR在人才生态建设中的关键作用,为破解"招得来留不住"困局提供破局思路。
  • 企业财务薪酬管理如何进行,解决方法有哪些? 2018-05-07
    在企业财务管理中,薪酬管理是一个重要的组成部分。而想做好薪酬管理,除了处理好相应的财务部门管理工作之外,还需要对企业人事管理、客户管理等多个方面入手。
  • 航空航天行业西安地区薪酬水平现状如何?7个岗位数据与市... 2026-02-11
    基于公开招聘区间与行业样本,拆解西安航空航天薪酬的7个岗位分位数据与激励结构,回答“航空航天行业西安地区薪酬水平现状如何”,并给出可落地的薪酬策略与数字化路径。
  • 如何与工资软件厂商协商报价? 2022-06-15
    在选型过程中,当企业听到软件厂商较高的报价时,往往想要与其协商降低自身的支付成本。那究竟如何与工资软件厂商协商报价呢?一起来看看吧!
