【导读】 本文从咨询行业“工时即成本、成本即利润”的核算逻辑出发,回答“咨询公司的项目工时系统二次开发难吗”,并给出一条更可控的路径:以ERP为财务底座,围绕主数据治理与接口集成实现成本分摊,而非重改ERP内核。适合咨询公司合伙人/财务负责人、PMO与信息化负责人阅读:你将获得5类成本分摊需求的实现拆解、推荐架构与实施风险清单,便于直接做立项与方案评审。
咨询公司谈工时,往往不是“填报有没有完成”的问题,而是“成本能不能解释清楚、利润能不能算得准”。很多机构在项目多、人员复用高、差旅频繁的情况下,会出现两类现实矛盾:一是项目毛利看似不错,但一到月结就要开长时间对账会;二是同样规模的项目,不同项目经理算出来的成本差异很大。于是大家很容易把解法指向“二次开发”:把规则写进系统,把分摊自动化,把报表做得更细。
但从实践看,决定成败的往往不是“写不写得出代码”,而是能否把业务规则变成可审计、可重算、可维护的系统规则,并与ERP的会计科目、成本中心、利润中心体系对齐。下面我们按既定结构展开。
一、咨询公司的项目工时系统二次开发难吗:技术困境与管理黑洞
二次开发的难度通常被低估:表面看是加字段、改流程,实质是把不稳定的业务口径固化为系统口径,并承担ERP耦合带来的连锁影响。对咨询公司而言,“难”更多来自管理规则与数据治理,而非单点技术。
1. 技术层面的“牵一发而动全身”
多数咨询公司会把工时系统放在两类位置:要么是ERP自带/同厂商模块,要么是外置PSA/工时SaaS后与ERP对接。无论哪类,只要你试图在ERP里“深改工时核算与凭证逻辑”,就容易触发三种连锁反应:
- 会计凭证生成链条被波及:工时不只是记录,它往往驱动“内部订单/项目WBS/成本中心”的费用归集。如果你把“分摊规则”写进凭证生成逻辑,一旦规则调整,历史期间重算、冲回、再过账都会变复杂,月结压力成倍上升。
- 权限与审计日志要求抬高:咨询公司常见“合伙人可看全局、项目经理看项目、人力与财务看部分字段”的分层权限。二次开发若涉及新表、新接口、新审批节点,需要同步补齐权限矩阵与日志留痕,否则上线后很快会在审计或内控检查中暴露缺口。
- 升级与补丁带来的兼容风险:ERP升级(尤其云化后频率更高)会改变接口字段、校验规则或扩展点行为。深改越多,升级测试成本越大,最终形成“系统不敢动、业务不得不绕”的反噬。
这里有个常见误区:把二次开发当成“实现一个功能点”。在ERP里,它更像改动了一段“财务引擎的传动结构”,需要同时考虑过账、对账、冲销、期间关闭、外部审计取证等完整生命周期。
2. 业务逻辑的“不可计算性”
咨询行业的成本动因比制造业更“软”,很多规则在管理上尚未达成稳定共识,直接写进系统会带来持续返工。典型体现在三类口径不一致:
- 工时粒度不一致:有人希望精确到0.1小时,有人只想按半天/一天;有人按“任务”填报,有人按“交付物阶段”填报。粒度不同,会直接影响分摊准确性与填报负担,最后反映为数据质量波动。
- “可计费/不可计费”的边界争议:售前、内训、知识沉淀、管理会议到底算不算项目成本?如果绩效与项目毛利绑定,项目经理倾向把不可计费工时“留在部门”;如果财务希望真实成本,倾向全部分摊到项目。规则不稳,系统就只能不断改。
- 跨项目复用的归因困难:专家在A项目沉淀模板,被B项目复用,成本应归A还是归B?如果以“调用次数/下载量”做动因,会鼓励“隐性复用”绕开系统;如果以“引用登记”做动因,会增加流程摩擦,导致登记流于形式。
这类问题本质是治理问题:需要先形成可执行的管理政策(能写进制度、能被解释、能被追责),系统只是执行器。反例也很典型:某些小型咨询团队项目数少、人员固定、分摊口径简单,强行上复杂规则反而降低效率——这种场景下“轻量工时+月度手工调整”可能更合适。
3. 数据治理的“隐形炸弹”
如果说“烂代码”会让功能报错,“脏数据”会让财务结果悄悄失真,而且难以及时被发现。咨询公司在ERP集成中最容易踩的三类数据坑是:
- 主数据不统一:项目编码、WBS编码、客户编码、员工ID在CRM、HR、工时系统、ERP中各自一套;对接时靠映射表勉强跑起来,但一旦新增项目/员工,映射维护跟不上,就会出现工时落错项目、成本进错成本中心。
- 组织与核算维度缺字段:很多工时系统只关注“项目+任务+工时”,但ERP核算还需要法人公司、成本中心、利润中心、科目、税码、币种、期间等维度。缺维度意味着你只能在接口层“补字段”,而补字段的规则若不透明,就会成为审计风险点。
- 数据时间口径冲突:工时填报按自然周、审批按自然月、财务按会计期间;如果跨期间审批回写没有冻结机制,就会出现“上月工时本月才入账”,导致项目毛利在月度管理报表中被扭曲。
把它比作一条供应链:工时是上游原料,ERP是下游账簿。上游不标准,下游会越来越依赖“人工对账会议”来修正,系统价值被抵消。接下来我们转向更可落地的拆解:把需求按场景拆开,明确哪些适合配置与集成,哪些确实需要定制。
二、场景解构:5大核心成本分摊需求与实现逻辑
将成本分摊需求拆成“可标准化的交易归集”与“需要动因计算的二次分配”,能显著降低二次开发的侵入性:前者尽量走标准集成与配置,后者放到规则引擎/数据处理层并保留审计轨迹。
1. 直接人工工时按项目/WBS分摊
需求画像:顾问工时要归集到项目、最好细到WBS/任务,以支撑项目损益、客户结算依据(若合同允许按工时计费)以及内部资源利用率分析。
实现逻辑(推荐做法):
- 工时系统负责:填报(移动端/Web)、任务选择、基础校验(是否在项目组、是否超过可填上限)、提交审批。
- ERP负责:接收已审批工时,映射到内部订单/WBS,按预设科目(如“直接人工—项目成本”)生成成本过账或内部结算记录。
关键机制:
- 项目/WBS主数据由ERP或项目管理系统作为“权威源”,工时系统只做下拉引用,避免多系统建项目。
- 工时审批通过后再进入ERP,防止“未批准工时先入账”引发冲销成本。
边界提醒:如果你的ERP项目系统(PS)本身能力强、并且愿意在ERP端做填报界面,也可以不引入外置工时系统;但多数咨询公司更看重前端体验与快速迭代,因此“外置采集+ERP核算”更常见。
2. 跨项目资源调动的成本拆分(咨询公司的项目工时系统二次开发难吗:这里往往不必深改)
需求画像:一名顾问同周参与多个项目,薪资与社保等人力成本需要按工时比例在项目间拆分;同时还存在“部分工时属于部门管理/售前”的情况。
实现逻辑(尽量配置,不深改):
- 以“审批后的工时占比”作为基础权重:项目A 60%、项目B 30%、部门10%。
- 在规则引擎中配置:成本池(人力成本)→分摊对象(项目/部门)→分摊权重(工时占比或固定比例)。
- 生成结果可以走两条路:
- 凭证级:分摊结果直接生成成本分录进入ERP(适合成熟财务体系);
- 报表级:不落账,仅用于管理报表(适合过渡期或口径未稳定时)。
为什么不建议深改ERP内核:跨项目拆分的规则变化频繁(比如某岗位从“全计入项目”改为“固定20%计入能力建设”),把它写死在凭证逻辑里会导致月结反复调整。更稳妥的做法是让规则在“可配置层”可追溯地变化。
3. 差旅与间接费用的自动化分摊
需求画像:差旅费、招待费、外包费等费用需要自动关联项目,减少人工贴票与事后分摊;同时要兼顾费用合规(发票、预算、审批链)。
实现逻辑(单据级集成):
- 费控系统/报销系统在“申请/报销单据”层面绑定项目与WBS(或至少绑定项目)。
- 通过接口把已审批的费用单据行传入ERP:包含费用类型、金额、税额、项目维度、成本中心维度、发票信息与附件索引。
- 工时系统不必参与费用分摊的计算,但应共享同一套项目主数据,以免“工时项目”和“报销项目”不一致。
落地要点:
- 费用类型到会计科目的映射要明确,并形成财务可维护的配置表。
- 对“无法直接归属项目”的间接费用(如部门团建、办公费),先进入部门成本中心,再按月做二次分配(见下文第5点的思路)。
4. 知识复用与内部研发成本的反向分摊
需求画像:专家在项目或能力中心沉淀的方法论/模板/行业研究被多个项目复用,希望把知识建设成本按受益程度分摊到项目,避免能力建设长期“吃亏”。
实现逻辑(需要定制,但建议做在ERP外侧):
- 建立“成本动因计算器”:输入端来自知识库系统(下载/引用/访问/调用接口次数等事件数据)与工时系统(知识产出工时、作者、产出时间)。
- 输出端生成“项目×知识条目×期间”的分摊结果,并以可审计的方式写入ERP(作为二次分配凭证或内部结算单)。
为什么需要定制:ERP通常擅长“按既定规则分摊已知成本”,但不擅长把“知识复用事件”这种业务信号转成分摊权重。这里的开发重点不在界面,而在:
- 动因口径定义:下载算不算复用?仅引用链接算不算?需要合伙人/业务线共识。
- 防作弊机制:例如用“有效阅读时长+项目文档引用”组合指标,降低纯点击带来的偏差。
- 审计与重算:每期分摊要能回溯到事件明细与权重参数,支持复算。
副作用提示:做得过细会导致“项目经理控制复用以保毛利”的行为扭曲;因此建议先以“业务线/项目群级”做粗粒度分摊,稳定后再细化到项目。
5. 合伙人战略投入的“虚拟工时”分摊
需求画像:合伙人或资深专家大量时间用于BD、行业研究、投标方法论、人才培养,这些投入不直接挂项目,但长期决定业务竞争力;管理上希望把成本合理分摊到部门/项目群/项目。
实现逻辑(更适合报表层或ETL二次分配):
- 先把战略投入归集到“能力建设/市场拓展”等成本中心(或利润中心),形成可控的成本池。
- 再按月/季进行二次分配:常见权重包括营收占比、毛利占比、项目规模、人员规模等。
- 分摊结果用于管理核算即可;若要落账,必须确保口径稳定、并满足可追溯与期间冻结要求。
不建议在交易层硬编码的原因:战略投入的分摊更像管理会计模型,权重变化与管理目标高度相关(例如某年强调新行业开拓,会提高对新行业项目的补贴)。把它写进交易过账会造成频繁改动与历史口径不可比。
表格1 成本分摊需求实现方式对比(开发 vs 配置 vs 集成)
| 成本分摊需求 | 业务复杂度 | 技术实现难度 | 是否推荐深度二次开发 | 推荐实现方式 |
|---|---|---|---|---|
| 直接人工工时按项目/WBS归集 | 中 | 中 | 否(优先标准) | 工时系统采集+ERP项目/WBS过账(标准接口/配置) |
| 跨项目资源调动成本拆分 | 中 | 中 | 否 | 规则引擎配置权重(工时占比)+凭证/报表输出 |
| 差旅与间接费用自动关联项目 | 中 | 中 | 否 | 费控单据级集成到ERP(带项目维度) |
| 知识复用/内部研发成本反向分摊 | 高 | 高 | 是(但建议在ERP外侧) | 知识事件数据+动因计算器+分摊结果回写ERP |
| 合伙人战略投入“虚拟工时”分摊 | 高 | 中 | 不建议在交易层开发 | ETL/报表层二次分配模型(可追溯、可重算) |

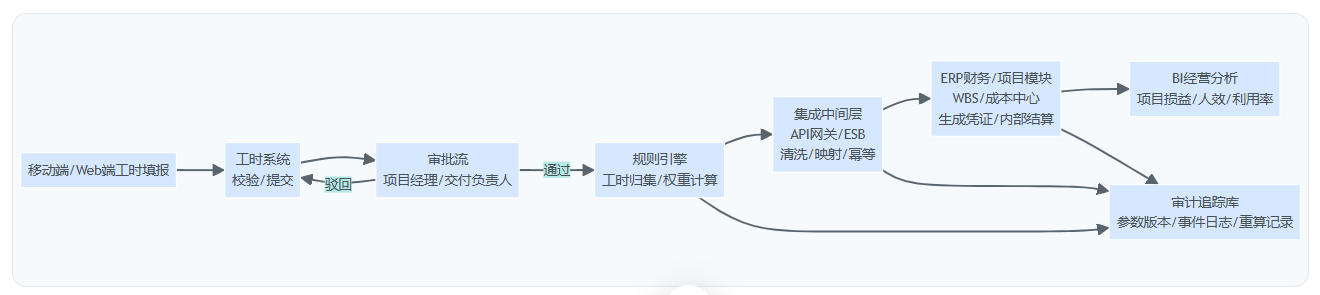

三、路径规划:基于ERP集成的工时管理架构设计
更可控的路线是“前端灵活采集—中台规则处理—ERP稳态核算—BI统一呈现”:把变化快的规则放在可配置层,把合规强的过账留在ERP,从而同时获得迭代速度与财务可控性。
1. 架构设计原则——解耦与标准化
咨询公司常见的系统组合是:CRM(线索/合同)+ 工时(填报/审批)+ 费控(报销/预算)+ ERP(总账/成本/应收)+ BI(项目经营看板)。要做到“集成不拖累升级”,建议坚持两条原则:
- 权威源明确:项目主数据谁创建谁负责;员工主数据以HR为准;科目/成本中心以ERP为准。其他系统只引用或订阅,不重复维护。
- 接口标准化:尽量采用API网关/ESB或iPaaS做字段转换、校验与重试,不让每个系统点对点硬连。这样工时系统更换厂商或升级时,影响面可控。
在技术上,这相当于把“变化”隔离在中间层,把“账”稳定在ERP。对组织来说,它要求你建立主数据治理机制:谁审批新增项目编码、谁维护映射、谁对口径负责。
2. 数据流向的闭环设计
为了让分摊可解释、可重算,数据流需要从源头就设计闭环:从填报到过账再到分析,每一步都能追到上一层的依据,并能在规则变化时重新计算。
图表1 工时数据流向与ERP集成全景图

闭环里最容易漏的是“规则版本与参数留存”:同一项目的毛利为什么这个月和上月口径不同?如果没有参数版本,答案只能靠口头解释,管理报表的可信度会快速下降。
3. 合规性与审计轨迹的嵌入
咨询公司在成本分摊上通常会面对两类审计压力:一类来自外部(年审、尽调、IPO规范性要求),一类来自内部(合伙人对项目利润分配的可解释性诉求)。因此在集成与二次开发中,需要把审计轨迹当成“默认功能”,而不是上线后补丁。
建议至少做到以下三点:
- 三类日志齐全:原始事件日志(工时/费用/知识调用)、计算过程日志(权重、公式、参数版本)、结果日志(凭证号/分录/过账状态)。
- 幂等与可重放:接口需具备幂等键(如“员工+日期+项目+任务+版本号”),避免重复写账;同时支持按期间重放计算,在规则调整时可复算对比。
- 期间冻结机制:会计期间关闭后,原则上禁止直接改历史工时与分摊参数;如确需调整,走冲销+重算流程,并保留审批链。

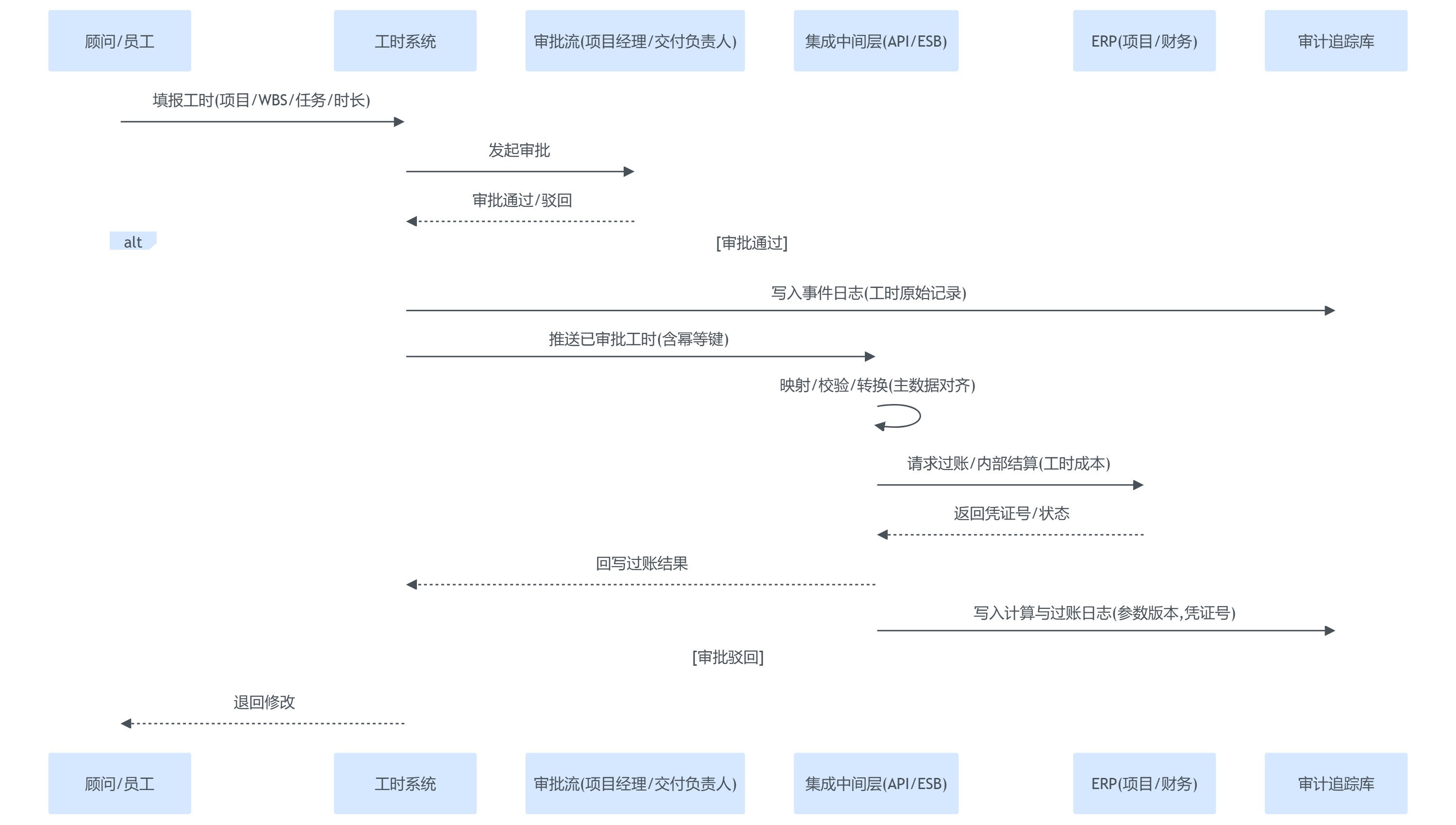

图表2 系统交互时序图

四、实施策略与风险控制
工时系统上线通常是“流程再造项目”,不是单纯IT交付;采取分阶段、先治理再集成的策略,能显著降低返工与用户抵触。真正的风险往往集中在数据与组织,而不是接口是否能通。
1. 低代码/无代码平台的应用场景(咨询公司的项目工时系统二次开发难吗:先把“快变部分”放出来)
低代码适合做“界面与流程”,不适合承载“复杂且强合规的凭证逻辑”。结合咨询公司常见需求,建议这样切分:
- 适合低代码:工时填报表单、审批流编排、提醒与催报、简单校验(如每日上限、项目成员校验)、报表看板的前端展示。
- 谨慎使用低代码:涉及金额计算、跨币种、税务处理、自动生成会计分录的逻辑;这类逻辑一旦配置错误,影响面大且不易察觉。
- 更稳妥的方式:把复杂计算放在可测试的规则引擎/服务中(有版本控制、自动化测试、回归机制),低代码只做调用与展示。
这里的关键不是“低代码能不能做”,而是“做完后谁来维护、如何测试、如何审计”。若企业没有配置治理能力,低代码反而会让规则变成“看不清的配置堆”。
2. 分阶段上线策略
一次性把“工时填报+费用集成+知识分摊+战略分摊”全上,通常会导致需求互相牵制、培训成本爆炸、数据质量先天不足。更可控的路径是三阶段递进:
- 阶段1:记录可用(4–8周常见)
目标是让工时数据“能用”:项目主数据打通、填报与审批跑顺、基础报表可看。此时先不追求复杂分摊,把重点放在填报习惯与数据完整性。 - 阶段2:核算可信(8–12周常见)
引入跨项目拆分、费用单据集成,把直接成本跑进ERP并可对账。此阶段要建立“期间冻结、冲销重算”的机制,确保财务可控。 - 阶段3:经营可解释(持续迭代)
再做知识复用、战略投入等二次分配模型,并将分摊口径纳入治理(参数版本、审批与发布节奏),避免经营分析“每月换口径”。
分阶段的价值在于:让组织先适应“工时数据将被用于核算与考核”的现实,再逐步提高精细度。反过来,如果一上来就把分摊做得很细,往往会因为填报质量不足而把系统推进死循环。
3. 关键风险点应对
咨询公司工时系统的风险,建议至少按“概率×影响”做显性管理,并绑定责任人与检测指标。
表格2 实施风险评估矩阵与缓解措施
| 风险点 | 发生概率 | 影响程度 | 典型表现 | 缓解措施(可执行) |
|---|---|---|---|---|
| 主数据不一致(项目/员工/组织) | 高 | 高 | 工时落错项目、费用无法匹配、对账会议拉长 | 建立主数据权威源;上线前清洗;新增变更走流程;接口加校验与拦截 |
| 接口稳定性与幂等缺失 | 中 | 高 | 重复过账、漏过账、状态无法回写 | 幂等键设计;重试队列;对账报表(日清);失败告警与补偿机制 |
| 用户抵触与填报质量低 | 高 | 中 | 催报频繁、工时集中月底补填、任务随意选 | 规则先简后细;移动端体验;与项目管理节奏绑定;设定最小可用粒度与抽检机制 |
| 分摊规则频繁变更 | 中 | 高 | 每月口径不同、历史不可比、争议升级 | 建立规则治理:版本号、参数审批、发布窗口;先管理报表后落账 |
| 合规与审计追溯不足 | 低-中 | 高 | 无法解释分摊依据、缺日志、无法复算 | 三类日志齐全;期间冻结;冲销重算流程;留存参数版本与事件明细 |

图表3 项目实施阶段规划图

结语
回到开篇问题——咨询公司的项目工时系统二次开发难吗:难点不在“能不能开发”,而在于能否先把规则与主数据治理做扎实,并用ERP集成把变化与合规解耦。把前端体验、规则计算、财务过账各放在最合适的位置,往往比“深改ERP”更快、更稳、更可持续。
可直接落地的建议如下(按优先级):
- 先做主数据治理再谈二次开发:明确项目/员工/组织的权威源、编码规则与变更流程;没有这一层,任何分摊都会变成对账消耗。
- 把分摊拆成两类:能直接归集的(工时、差旅)走标准接口进ERP;需要动因计算的(知识复用、战略投入)放在规则引擎/ETL层,并保留版本与复算能力。
- 先试点再推广:选一个项目群验证“审批—过账—对账—冻结—重算”的闭环,跑通后再扩大范围,避免全员上线后才发现口径冲突。
- 把审计轨迹当成上线门槛:日志、幂等、期间冻结、冲销重算演练四件套缺一不可;否则系统越自动化,风险越隐蔽。
- 将规则治理纳入组织机制:设定规则发布窗口、参数审批人、版本号与回滚策略,降低“每月换口径”带来的经营分析失真与内部争议。
