【导读】 计件工资绩效模块定制的难点不在“把工资算出来”,而在于把车间真实的产出、质量与责任边界,稳定地映射为可追溯、可复算、可解释的规则体系。本文面向制造业HRD、工厂厂长、生产/IE负责人、信息化负责人,围绕绩效管理系统如何定制计件工资绩效模块,给出一套从规则设计、数据闭环到系统集成的路径,并用可落地的拆解法,预估二次开发周期与成本区间,帮助企业在公平性、效率与合规之间找到可执行的平衡。
制造业推计件,表面看是激励机制,实操里却常被三类问题拖垮:第一,数据来源分散——报工、质检、返工、工时标准、工序变更各在各系统或纸面;第二,规则不断“生长”——新品试产、旺季赶工、设备异常、师徒带教、跨线支援都会挑战原先的单价与口径;第三,争议一旦发生就很难解释清楚——员工不怕标准高,怕的是同样干活却算得不一样、且说不清差异来自哪里。
不少企业的经验也指向同一个矛盾:越想用复杂规则覆盖所有特殊情况,越容易把系统做成“只有HR会用、车间不愿配合”的工具;但规则过简又会让质量与安全让位于数量,形成副作用。于是问题落回到一个更具体的管理命题:绩效管理系统如何定制计件工资绩效模块,既能跑通现场,又能控制二次开发周期与成本的不确定性?
一、破局之道:计件绩效模块定制的核心方法论
计件模块定制能否成功,首先取决于企业是否把它当作“管理规则数字化工程”而非纯软件项目;规则先行、口径统一,技术实现才有稳定落点。
1. 从单一计件到四维绩效:数量不等于绩效
制造业计件最常见的误区,是把“件数”直接等同于贡献。短期内件数确实能拉动产出,但当订单结构变化、质量门槛抬高或返工成本上升时,单一数量计价会把系统引向错误激励:抢速度、放质量、推责任、藏返工。更稳妥的做法,是把计件工资的绩效结构拆成至少四类变量,并明确优先级:
- 数量(产出):件数/米数/台数/工序完工量等,是计件的基础底盘。
- 质量(合格与返工):合格品计满额、等级品折算、返工扣减或不计件;关键工序可设质量闸门(低于阈值暂停计件核算并触发复核)。
- 时效(交付与节拍):旺季可把节拍达成、准时率纳入权重,避免“个人高产、整线断点”。
- 安全/合规(否决项):对安全事故、重大违规设置一票否决或冻结期规则,防止用计件刺激冒险行为。
这里的关键不是“维度越多越好”,而是把维度转成可核验的数据字段,并能在争议时解释清楚:某次工资差异是来自质量折算,还是来自跨工序分摊,或是来自返工次数上限。一个可执行的判据是:员工在手机端或看板上,能看到自己当班计件的“构成明细”,且班组长可以在5分钟内复述清楚计算逻辑;做不到,说明规则设计已超出现场可理解范围(这是很多项目失败的根源之一)。
表格1:不同制造业细分领域的计件模块定制需求对比
| 维度 | 电子装配 | 服装加工 | 家具制造 | 汽车零部件 |
|---|---|---|---|---|
| 核心计件单位 | 工序点/件/工单 | 件/道工序 | 件/板/工序 | 件/批次/工序 |
| 规则复杂度 | 中(工序多、返修多) | 高(工序拆解细、质量等级) | 高(材质/工艺差异大) | 中高(追溯要求高、质检严) |
| 关键绩效维度 | 质量、返修、节拍 | 质量等级、返工、工序分段 | 工艺复杂度系数、损耗 | 质量闸门、追溯、准时率 |
| 典型集成系统 | MES/工站系统/ERP | 轻MES/质检App/ERP | ERP/工艺BOM/条码 | MES/QMS/ERP/追溯系统 |
(提醒:若企业产品结构高度标准化、工序少且返工率极低,四维可简化为“数量+质量闸门”,不必强行做全量加权。)
2. 构建动态可配的规则引擎:把变化管理写进系统
从实践看,计件模块最“贵”的部分往往不是界面,而是规则引擎。原因很直接:制造业的变化不只发生在订单上,还发生在工艺、设备、人员能力与组织协作上。规则引擎至少要具备三类能力,才能承载这种变化:
- 多维定价矩阵
常见的定价因子包括:产品型号、工序、质量等级、班次/时段系数、工艺复杂度、材料差异等。系统层面要支持将这些因子配置为“可组合条件”,并能输出版本号与生效区间,避免口头改价导致的追溯困难。 - 规则版本与历史重算
计件规则一旦上线,必然会迭代。没有版本与重算能力,企业会陷入两难:要么不敢改规则,管理僵化;要么改了规则,历史工资无法复算、争议无法闭环。一个务实做法是:规则变更必须生成新版本,明确生效日期;历史数据保留原版本口径,必要时允许“按新规则模拟”但不覆盖原记录。 - 例外处理与权限闭环
现场一定有例外:换线支援、设备停机、返工责任归属不清、试产没有标准工时等。规则引擎应提供受控的例外入口(如班组长提交、生产主管审批、HR复核),并留下电子留痕;否则例外会在Excel里野蛮生长,最终把系统边缘化。
这里可以用一个边界提示:如果企业希望把所有例外都“自动化判责”,通常会导致数据需求暴增(例如必须拿到设备OEE、停机原因、物料批次、质检缺陷码等),二次开发周期与成本会明显上升;更现实的设计是80%自动核算 + 20%人工复核,把责任放在审批链上,而不是放在算法里。
3. 打造数据采集—核算—分析全链路闭环:没有闭环就没有持续改善
计件模块不是“算工资的孤岛”,它必须形成闭环:数据采集可靠、核算逻辑稳定、分析能反哺管理。我们建议用四层架构来对齐业务与技术边界:
- 数据层:报工、工单、工序、工艺、质检、返工、人员、班组、设备/工位等主数据与交易数据。
- 规则引擎层:单价、系数、折算、闸门、上限/下限、例外审批、版本管理。
- 应用层:移动报工/扫码、班组长确认、工资预览、异常申诉、报表看板。
- 集成层:与ERP/MES/QMS/HR/财务对账,保证同一字段同一口径(比如工单号、批次号、工序编码一致)。

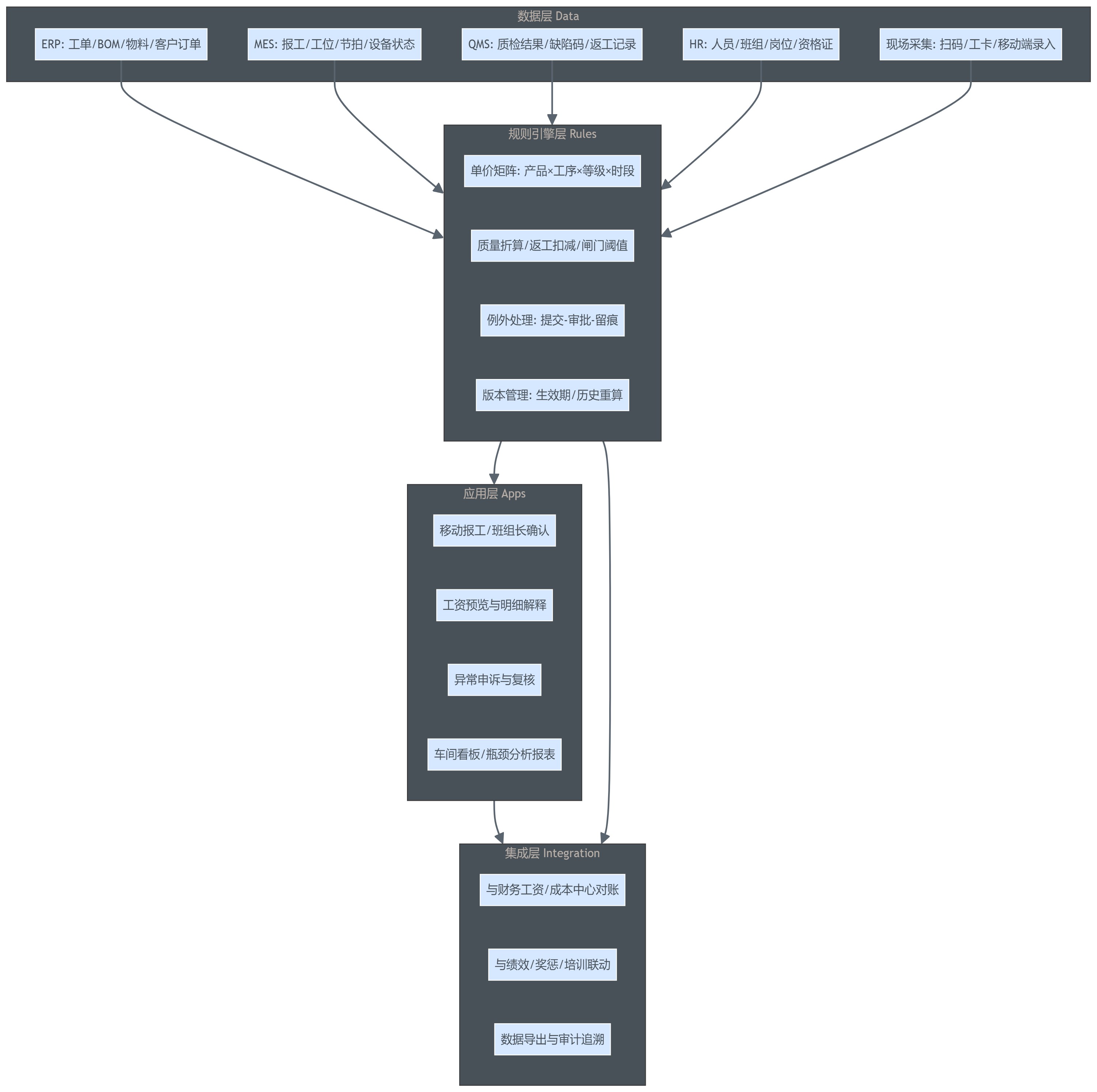

图表1:计件工资绩效模块核心功能架构

闭环的价值不仅是“算得快”,更是“看得懂、用得上”。例如,产线负责人真正需要的是:哪个工序的返工集中、哪个班组的节拍波动大、新员工产能爬坡到第几天会稳定——这些问题如果能在系统报表里被持续回答,计件模块才从工资工具升级为运营工具。(过渡:当企业把规则与闭环理顺后,下一步就进入二次开发的黑箱:周期与成本到底怎么拆。)
二、解码黑箱:二次开发周期与成本构成全景透视(二次开发周期与成本怎么预估?)
二次开发并非天然不可控,真正决定工期与费用的,是规则复杂度、系统集成深度与数据治理难度;把这三项拆开测量,预算与排期才有抓手。
1. 周期剖析:时间都去哪儿了?
很多企业以为开发慢是“程序员效率问题”,但制造业计件项目常见的耗时点,恰恰在代码之外:规则确认、口径对齐、联调与验收。结合行业项目的工时分布经验,通常可按以下结构理解(不同厂商口径会有差异,但规律相近):
- 规则引擎相关工作(约占总工时45%–58%):不是写规则难,而是规则要能覆盖主流程、能解释、能重算,还要承载例外审批。
- ERP/MES/QMS接口与字段对齐(约占22%–30%):接口开发本身可控,但字段含义统一很费时间,例如工序编码、工单状态、报工批次的边界。
- 移动端适配与现场流程打磨(约占12%–18%):扫码、离线、弱网、工位共享、代报等现场细节会影响大量返工。
- 测试、UAT与上线切换:尤其是历史数据回灌、对账与并行期核算。
如果以“一个工厂基地、覆盖2–4条典型产线、与至少一个ERP+一个MES集成”为中位场景,我们更建议按里程碑倒排工期:先冻结主数据与口径,再做规则版本与对账机制,最后做体验优化。否则越做越像“边开车边修路”,进度与质量都会被拖累。
图表2:典型计件模块二次开发周期与关键里程碑

边界条件必须提前说明:如果企业当前没有MES、报工高度依赖纸质流转,或工序编码体系缺失,工期会明显增加(因为要先补“数据底座”);反之,如果已有成熟MES且字段标准化,工期可压缩,开发更像“规则与报表增强”。
2. 成本预估:从冰山一角到全景视图
制造业在做计件模块预算时,常把“开发费”当作全部成本,结果上线前后连续追加,导致内部信任受损。更可靠的预估方式,是把成本拆成显性与隐性两层,并把每一层对应到责任部门与验收口径。
- 显性成本:软件开发/配置、接口开发、服务器或云资源、现场采集硬件(扫码枪/工位屏/工卡)、网络改造等。
- 隐性成本:历史数据清洗与映射、人天投入(HR/生产/IE/财务/IT的会议与验证)、并行期核算的双轨成本、班组长培训与操作支持、制度宣贯与争议处理成本。
从行业常见区间看,中小制造企业(例如<500人)做一套“可用且可解释”的计件模块,整体预算中位数常在18–35万元;大型集团单基地若涉及多系统深度集成、并发终端多、追溯要求高,单基地成本可能达到80万元以上。但这里最重要的不是区间数字,而是知道钱花在哪些“必花项”,哪些是“可延后项”。
表格2:计件工资模块二次开发成本构成全景视图
| 成本类别 | 具体项目 | 常见占比(参考) | 说明/验收抓手 |
|---|---|---|---|
| 显性 | 规则引擎开发与配置 | 25%–40% | 以规则版本、重算能力、例外审批闭环验收 |
| 显性 | 接口开发与联调(ERP/MES/QMS/财务) | 15%–30% | 以字段字典、对账报表、异常处理SOP验收 |
| 显性 | 移动端报工与看板 | 10%–20% | 以弱网/离线、代报、确认流程、易用性验收 |
| 显性 | 基础设施(服务器/云、网络、采集设备) | 5%–15% | 以稳定性、覆盖率、终端管理验收 |
| 隐性 | 数据治理与历史数据清洗 | 5%–15% | 以主数据完整率、映射表、抽样对账验收 |
| 隐性 | 组织投入与培训、并行期双轨核算 | 5%–15% | 以培训覆盖率、工单/报工合规率、争议闭环时效验收 |
一个常被忽视的成本驱动因素是“口径统一的机会成本”:如果工序编码、质量等级、返工责任在各部门各说各话,项目会在反复对齐中消耗大量人天。把这部分纳入成本预估,反而能让管理层更早介入拍板,减少后期扯皮。
3. 风险规避:如何控制预算与进度偏差?
要控制偏差,关键不在于把合同写得更硬,而在于把变更变成“可管理的交易”。我们建议至少建立三道闸:
- 需求冻结原则(分层冻结)
先冻结主流程与口径(工序、质量折算、结算周期、审批链),再允许体验层迭代(报表样式、字段展示、看板皮肤)。这样即使后期有改动,也不会动到底层核算逻辑。 - 小步快跑的试点策略
不要一上来覆盖所有车间。选一条“订单稳定、工序典型、班组长强势”的产线先跑通,先验证:数据采集是否真实、工资是否可解释、对账是否闭环。试点成功后再复制扩展,能显著降低返工率。 - 合同与数据权属条款(可审计)
必须明确:原始生产与薪酬数据的所有权与可迁移权、接口字段字典归属、变更计价规则与验收方式、并行期对账与差异处理机制。否则系统上线后,一次规则争议就可能把项目推入高风险状态。
反例提示:如果企业内部希望把计件规则作为“随时可调的管理手段”,但又不愿意走版本审批与员工告知流程,那么再强的系统也会被迫在Excel里绕开,最终形成双轨混乱。(过渡:当周期与成本模型清晰后,下一步是把方法落到实施路径上,解决员工信任与现场执行问题。)
三、落地路径:从蓝图到现实的关键实施步骤
计件模块落地的成败,往往取决于试点策略与信任构建:先做出可解释的工资明细,再谈效率提升与精益分析,这是制造业现场最现实的推进顺序。

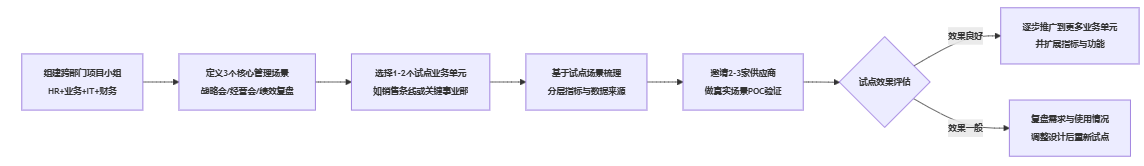

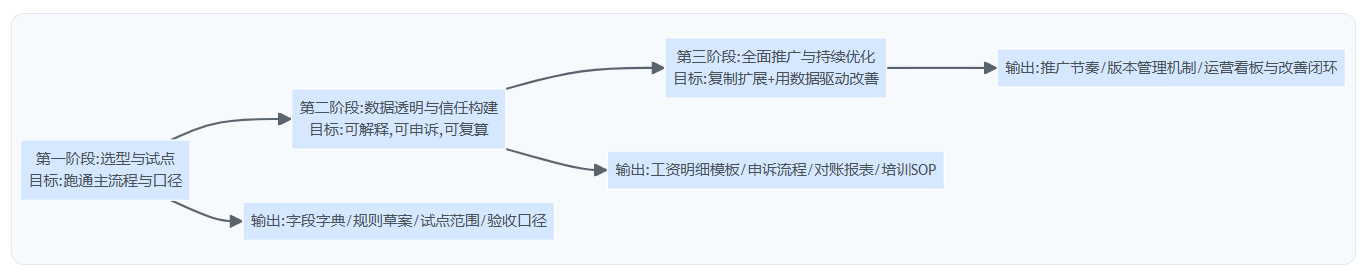

图表3:计件工资模块“三步走”落地实施路径

1. 第一阶段:选型与试点(1–3个月)
试点阶段的目标不是“功能越全越好”,而是用最短路径验证三件事:数据能采上来、工资算得清楚、现场愿意配合。选试点产线时建议看四个条件:
- 工序结构典型:能代表大多数车间的工序拆解与报工方式。
- 质量数据可获得:至少能拿到合格/不合格/返工的记录口径。
- 班组管理能力强:班组长愿意承担确认与例外审批职责。
- 订单波动相对可控:避免在极端波动期试点导致规则被迫频繁改动。
技术选型上,不要只看软件演示,更要看三项交付能力:字段字典与接口治理能力、规则版本与重算能力、并行期对账与差异处理机制。缺任何一项,都可能在上线后放大争议。
(提醒:试点期建议保留并行核算1–2个结算周期,把差异当作调规则的依据,而不是当作“谁对谁错”。)
2. 第二阶段:数据透明与信任构建
计件项目的阻力通常不是“不会用手机”,而是“不信公平”。因此,信任构建要靠可验证的透明,而不是靠宣导口号。我们建议把透明机制做成三件具体交付物:
- 个人工资预览与构成明细:当天/当班可预览,包含件数、质量折算、返工扣减、例外审批等明细,让员工知道差异来自哪里。
- 班组长确认责任:系统自动算,但必须由班组长在移动端确认后进入结算流;这一步不是增加负担,而是在组织上明确“口径的第一责任人”。
- 申诉与复核SLA:设定处理时效(例如24/48小时内闭环),并把申诉结果留痕;否则小问题会变成群体性情绪。
这里有一个容易踩的坑:很多企业把“透明”理解为把所有后台规则开放给员工看。实际上,员工更需要的是与自己相关的计算链路明细,而不是几十条规则的文本;把解释颗粒度控制在“能对账”的层面,既能透明,也能降低误解。
3. 第三阶段:全面推广与持续优化
试点跑通后,推广阶段要把“项目制”转成“运营制”,否则系统很快会因规则无人维护、数据质量下降而退化。我们建议建立三项长期机制:
- 规则治理机制:设立规则变更委员会(HR+生产+IE+财务+IT),规定版本节奏与生效期,旺季与淡季可允许权重策略不同,但必须可追溯。
- 数据质量稽核:定期抽样核对报工与质检记录一致性,尤其关注返工与例外审批是否被滥用。
- 用报表驱动改善:把计件报表从“老板看的汇总”转为“车间主任每天用的清单”,例如工序瓶颈、返工热区、新人爬坡曲线、班组波动等,形成改善闭环。
边界提示:如果企业希望通过计件系统直接实现精益改善,但现场没有IE/工艺改善承接人,报表会变成看过就算;此时更应先补齐改善流程与责任人,再谈数据驱动。
结语
回到开篇问题:绩效管理系统如何定制计件工资绩效模块?答案不在某个功能,而在一条清晰的链路——先把可解释的规则与口径立住,再用数据闭环把它跑顺,最后用版本治理把变化纳入秩序。二次开发周期与成本之所以看似“黑箱”,往往是因为企业没有把规则复杂度、集成深度与数据治理难度拆开度量。
可直接执行的建议如下(便于立项与推进):
- 先做口径字典再谈开发:把工序编码、质量等级、返工口径、结算周期、审批链写成可签字的字段字典与规则草案。
- 规则引擎要“三件套”:版本管理、历史重算、例外审批留痕;缺一项,后期争议成本会远超开发成本。
- 试点只验三件事:数据是否真实、工资是否可解释、对账是否闭环;试点不追求覆盖率,追求可复制。
- 预算按全景拆分:把数据治理、人天投入、并行期双轨核算纳入成本模型,避免上线前后连续追加。
- 把透明做成机制而不是口号:员工端提供构成明细与申诉闭环,班组长承担确认责任,用组织责任保证系统公信力。
