绩效系统定制化项目为什么总是延期?从需求梳理到二次开发的周期管理全攻略

2026-01-12

红海云

【导读】 绩效系统定制化项目延期,表面看是“开发慢”,实务里更常见的是需求不成体系、变更无边界、跨部门决策链过长,最终在二次开发与测试阶段集中爆雷。本文面向HRD/HRBP、业务负责人、IT与项目经理,围绕“绩效系统定制化项目为什么总是延期?”给出一套从需求工程到开发测试、再到上线准备的全周期管理方法:哪些节点必须签字冻结、哪些变更一定要算清工期、以及如何用MVP拆解里程碑把风险前置。

不少企业在推进绩效数字化时,会产生一种直觉:绩效规则写在制度里,把它“搬进系统”就结束了。现实更接近另一种图景——同一条指标在销售、财务、区域公司口径不一;同一张考核表在总部与事业部权重不同;同一个“强制分布”在国企、互联网、研发团队适用边界差异很大。系统要做的不是“录入表单”,而是把这些管理意图转译成字段、公式、权限、流程、报表与审计留痕。只要转译链条里有一个环节不闭环,延期就几乎必然发生。

一、病灶诊断——定制化延期的“三大陷阱”

绩效系统项目之所以容易延期,往往不是某个团队“不努力”,而是需求模糊、复杂度低估、协同断点三类问题叠加,导致返工在后半程集中出现。

1. 需求模糊与“共识幻觉”:口头一致不等于可交付

在绩效系统定制化项目中,最常见的起点问题不是“有没有需求”,而是需求是否具备可实现性与可验收性。很多项目在启动会上看起来“都同意”,但同意的是一句话(例如“销售以回款为导向”“研发以项目贡献为导向”),并没有把它拆成系统能够执行的规则:

  • 指标口径:回款率按“开票口径”还是“到账口径”?跨期回款归属哪个考核周期?
  • 算法细节:绩效得分是否四舍五入?是否设置封顶?是否有一票否决与冲抵规则?
  • 对象与关系:360评价的评价人如何生成(上下级/项目组/虚拟组织)?评价人缺失如何补齐?
  • 结果应用:绩效结果如何联动调薪、奖金包、晋升资格、培训名单?是否需要分账套或分口径导出?

如果这些问题在需求阶段没有被逼出来,往往会在开发中后期(甚至UAT)被业务方“突然想起”。这类“共识幻觉”带来的后果有两个:
一是开发按默认实现(供应商会按产品惯性或过往项目经验补全空白);二是验收时被否决(因为默认实现不符合某个部门的隐性规则),从而形成高成本返工。

边界条件:当企业绩效规则本身处于强迭代期(例如从年评转季度OKR、或多条线并行改革),需求模糊并非“某一方失职”,而是组织尚未形成稳定规则。此时更需要把项目目标从“一步到位”调整为“最小可行规则集”,否则延期只是表象,真正风险是上线后规则继续变,系统被迫频繁重构。

(提醒:下一步要把“需求模糊”转化为可签字的交付物,否则后续任何排期都只能是愿望。)

2. 二次开发的复杂度被系统性低估:“改个字段”牵动一串链路

绩效系统之所以比很多人想得更“难改”,原因不在于代码本身,而在于绩效场景天然存在强耦合链路:从采集、计算、审批、展示、归档到审计,任何一处变更都可能触发连锁调整。

下面这张对比表,基本覆盖了延期项目里最常见的认知偏差。

表格1:绩效项目延期常见误区 vs. 现实冲击对比表

业务方/管理方常见说法技术实现的现实约束(常见触发点)典型后果
“就加一个字段”牵涉表单渲染、字段校验、数据库变更、权限继承、报表取数、移动端同步、审计日志小改动变成多模块改造,排期被动后移
“先按这样做,上线后再说”绩效结果会联动薪酬/晋升,后改可能涉及历史数据重算与追溯留痕UAT通过但上线后争议大,被迫回滚或重算
“规则很清楚,照制度做”制度语言缺少边界条件:缺考怎么处理、异常数据怎么判定、跨组织怎么归属开发完成后才发现缺失分支,返工率上升
“照上次项目经验做即可”组织结构、职类、考核周期、权限体系不同,旧方案难以直接复用复用失败导致方案推倒重来
“报表后面再补”报表往往依赖前期数据模型;模型没定,后期补报表会反向重塑字段与计算逻辑报表阶段拖累整体验收

这里要强调一个判断准则:凡是影响“数据结构/计算逻辑/权限/流程”任一项的变更,都不应按“页面调整”估工时。很多项目之所以延期,不是因为供应商故意拖,而是因为前期没有把变更的影响范围算清楚,导致开发后半程不断“补窟窿”。

反例提示:并非所有变更都会指数级扩散。纯展示类优化(例如看板UI、字段顺序、提示文案)通常可控;但一旦触达“考核关系链”和“计算引擎”,风险等级会陡增,必须走变更评审。

(提醒:要想管住二次开发周期,必须建立“影响范围评估”的硬门槛,后文会给出操作法。)

3. 跨职能协同的断点:HR、业务、IT、供应商并不是天然同频

绩效系统项目的干系人结构决定了它很难“靠一个部门推动到底”:

  • HR关注制度落地、过程合规、员工体验与申诉闭环;
  • 业务负责人关注指标导向与结果可用(能否真正拉动业绩/效率);
  • IT关注数据安全、单点登录、接口标准、上线窗口与运维边界;
  • 供应商关注需求边界、可实现性、版本兼容与交付风险。

延期项目里最典型的协同断点,是决策链条过长:需求讨论能开会,但谁拍板不明确;变更产生了,但谁承担工期与费用不清晰;接口联调卡住了,但业务侧优先级排不到。结果就是项目在“等待确认”中消耗掉最稀缺的资源:关键人员的可用时间窗。

从周期管理视角看,协同断点会带来两个可量化的损失:
1)排期失真:供应商资源一旦错过窗口,后续排期会整体后移(尤其是头部厂商的开发资源常按季度锁定)。
2)返工叠加:前一轮开发基于旧决策,后续决策变更会把已完成工作变成沉没成本。

适用条件:当项目涉及多法人/多事业部、多套绩效方案并行、或需与薪酬系统强联动时,协同成本会显著上升;若组织规模较小、绩效模型单一、接口少,延期更多来自需求不清而非协同本身。

(提醒:协同问题最终要落到“谁有权签字”“谁承担变更代价”“谁对里程碑负责”。)

二、源头治理——从“需求收集”到“需求工程”的升级

控制绩效系统定制化项目延期的首要抓手,是把“想法与口径”升级为可验证的需求工程:可追溯、可冻结、可变更评审,并且可验收。

1. 建立结构化需求池与优先级排序:先把“要做什么”说清楚

很多项目一开始就陷入“大而全”:既要覆盖所有职类、又要一步打通薪酬、还要做精细化看板。表面上是雄心,实际往往把需求讨论拖成无底洞。更可行的做法,是建立结构化需求池,并用优先级让周期可控。

我们建议用“三步”把需求从散点变成工程化对象:

  • 需求梳理:把制度条款、历史考核表、访谈纪要统一沉淀为需求条目;每条需求必须对应:适用对象、触发条件、输入输出、例外情况。
  • 需求分析:把需求放到流程里验证(谁发起、谁审批、谁评分、谁申诉、谁归档),同时校验数据口径与权限边界。
  • 需求放大(价值校验):问两件事——如果不做,会造成什么管理损失?如果做了,如何在验收时证明它有效?这一步的目的不是“加需求”,而是把需求的验收标准前置。

然后再把需求分层,常见的分法是:

  • Must-have(基线):没有它就无法完成一个绩效周期闭环(目标设定、过程记录、评分汇总、申诉归档)。
  • Should-have(增强):能显著提升效率或合规,但可延后(例如高级看板、细颗粒度权限、复杂分布策略)。
  • Nice-to-have(体验):锦上添花,强烈建议放入迭代池(例如个性化皮肤、更多提醒方式)。

边界条件:若企业处在监管要求强、审计要求高的场景(例如国企负责人考核上报、医疗绩效公开要求),某些“增强项”可能实际上是合规必选项,必须进入基线;此时优先级不能只由HR决定,应由业务+法务/合规共同确认。

(提醒:需求池不是文档堆砌,它的价值在于后续每一次变更都能回到“优先级与代价”来讨论。)

2. 为什么“绩效系统定制化项目为什么总是延期?”——很多企业缺少“四方签字”的冻结动作

讨论延期时,很多团队会把焦点放在“敏捷还是瀑布”。但在绩效系统这种强合规、强联动场景里,更关键的不是开发方法论,而是需求基线是否被组织认可。没有签字的需求,项目事实上没有“版本边界”,任何排期都很脆弱。

我们在实践中建议把需求冻结设置为一个明确的里程碑,并且执行“四方签字”:

  • HR负责人(对制度与员工沟通负责)
  • 业务分管领导(对指标导向与结果使用负责)
  • IT负责人(对接口、安全、上线窗口负责)
  • 供应商项目经理(对可交付性与工期负责)

签字不是形式主义,它解决的是三件事:
1)确认“口径唯一”;2)确认“范围唯一”;3)确认“验收唯一”。签完字后,需求变更才有资格进入变更控制流程,否则项目会在“随时可改”的状态里自然滑向延期。

表格2:《绩效系统需求规格说明书》四方签署核查清单

核查维度必须写到什么程度(可验收口径)典型遗漏点
指标定义指标名称、口径、数据来源、统计周期、例外处理同名指标跨部门口径不同
计算逻辑公式、取整规则、封顶/保底、一票否决、冲抵规则只写“按制度执行”
审批流程发起/审批/会签/退回规则、超时处理、代办委托临时替岗、跨部门会签缺失
权限与可见性谁可见哪些字段/结果、谁可导出、审计留痕结果公示范围不清
接口与数据范围SSO、组织/人员主数据、薪酬联动、报表取数口径只谈“要对接”,不谈字段映射

不适用场景:如果企业采用纯SaaS标准能力、仅做少量配置且不涉及二开,可以把“四方签字”简化为“HR+业务+供应商”三方确认,并将IT审核聚焦在安全与集成清单上;但一旦涉及接口/二开,IT必须进入签署链条。

(提醒:冻结不是禁止变化,而是让变化以“可计算的成本”出现。)

3. 业务逻辑的“技术翻译”标准化:设置桥接角色,消除转译失真

绩效系统定制化项目延期,常见的隐性原因是语言不兼容:业务在谈“目标达成”,技术在谈“字段校验”;HR在谈“公平性”,系统在谈“权限可见”。如果没有一个机制把两者对齐,需求会在每次沟通中“越解释越偏”。

可操作的做法,是把“业务-技术桥接”变成角色与交付物,而不是靠项目经理个人能力硬扛。这个角色可以由以下人选承担:

  • 供应商侧:懂绩效模型的实施顾问(而非纯配置工程师)
  • 甲方侧:懂制度与流程的HRIS/HR数字化负责人
  • 共同机制:每次需求评审必须输出可复核的“规则样例”

建议在《绩效规则说明书》中加入三类样例(样例比长篇文字更能避免歧义):

1)正向样例:给出一名员工的输入数据与期望输出分数;
2)边界样例:缺数据、跨组织、休假、调岗、入离职月等特殊情况如何算;
3)反例样例:明确哪些情况不支持(例如“项目制临时团队的360关系自动生成不在本期范围内”)。

这样做的直接效果是:开发与测试能围绕样例编写用例,验收也能围绕样例判断“是否符合预期”,减少反复口头解释的时间损耗。

(提醒:当样例无法写出来时,往往意味着制度本身还没定;此时与其推进开发,不如先把规则决策做完。)

三、过程控制——二次开发与测试的周期管理策略

进入开发与测试阶段后,周期能否守住,取决于两件事:能否把变更影响范围算清楚、能否用足够贴近业务的测试把返工挡在上线前。

1. 二次开发的“影响范围评估”:把工期从“拍脑袋”变成“可审计”

二次开发估工时之所以常失真,是因为很多团队只看“需求点”,不看“系统链路”。更稳妥的做法,是把影响范围评估固化为一个必交付物,作为排期与报价依据之一。建议《关联影响分析报告》至少包含:

  • 涉及页面/表单清单
  • 涉及接口(入站/出站)与字段映射
  • 涉及数据表与历史数据迁移策略
  • 涉及权限、审批流引擎与审计日志
  • 涉及报表与看板取数逻辑
  • 回滚方案与灰度策略(尤其是计算引擎变更)

为了让非技术干系人也能理解影响范围,建议用结构图把“单点改动牵动链路”可视化。

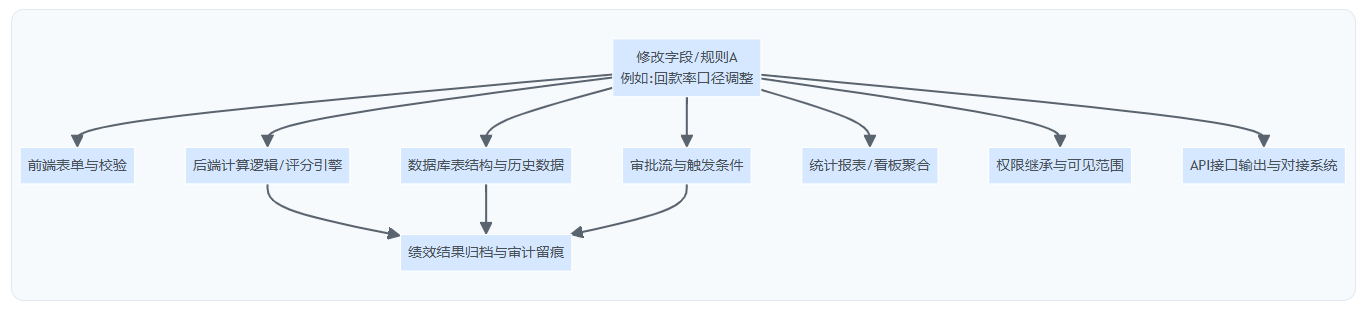

图表3:单点二次开发的系统关联影响范围图

有了影响范围评估,周期管理就能落地到两个动作:

  • 先评估后承诺:没有影响分析,不进入排期承诺;
  • 先算代价后变更:变更评审会上必须同时展示“新增工期/新增费用/新增风险”,让业务方用信息做决策,而不是用情绪做决定。

(提醒:影响范围评估会增加前期分析时间,但通常能显著减少后期返工时间,是典型的“用前置成本换后置确定性”。)

2. 构建“三重测试”防线:功能正确不等于业务可用

绩效系统的测试如果只停留在“按钮能点、流程能走”,上线后极容易出现两类问题:一类是峰值负载下崩溃(集中打分夜/集中申诉期),另一类是数据一致性问题(历史数据迁移、口径修正导致结果对不上)。这两类问题一旦发生,处理方式往往是“暂停使用—修复—重测—重新培训”,对周期的杀伤力远高于开发阶段的延期。

我们建议把测试拆成三道防线:

1)功能测试(研发自测+冒烟)
验证每个功能点按需求样例输出正确结果。注意:绩效的“正确”必须以样例为准,而不是以页面展示为准。

2)场景化压力测试(贴近业务峰值)
至少覆盖:

  • 万人并发/高并发打分(或按企业规模等比例压测)
  • 移动端集中提交、弱网场景
  • 大批量导入/导出、报表聚合耗时
    判据建议写死在验收标准里,例如“关键页面响应<2秒、关键计算批处理在X分钟内完成”。

3)数据一致性与迁移校验
覆盖:历史绩效数据迁移、组织/人员主数据同步、跨系统结果对账(如与薪酬核算口径一致)。尤其当绩效结果要联动奖金发放时,对账机制必须在UAT就跑通,否则上线后争议会直接落到薪酬上,处理成本非常高。

反例提示:如果企业是首次上线绩效系统、历史数据不迁移、且不做薪酬联动,那么数据一致性测试可以简化;但一旦存在“追溯计算”“跨周期对比”“结果联动奖金”,对账与迁移校验必须做足。

(提醒:测试是周期管理的一部分,不是交付末端的“质量部门任务”。)

3. MVP分步交付:把“大项目”拆成可控里程碑,避免尾盘崩塌

很多延期发生在项目后半段:前期看似顺利,到了UAT、联调、培训、上线窗口才发现“缺这个缺那个”,于是不断追加需求,导致尾盘崩塌。应对方式不是无限加人,而是把交付目标切成多个里程碑,让“可用价值”更早出现。

在绩效系统场景中,一个常用的MVP拆解方式是:

  • 里程碑1:基础考核闭环(目标-过程-评分-结果-申诉-归档)
  • 里程碑2:结果应用(调薪/奖金/晋升资格/导出报送)
  • 里程碑3:高级分析与看板(多维分析、指标钻取、组织对标)

配合MVP拆解,项目计划也应体现“冻结点”和“验收点”。下面给出一个可参考的甘特结构(企业规模不同,工期长短会变化,但逻辑顺序应稳定)。

图表2:绩效定制项目理想周期与关键里程碑(MVP模式)

MVP的关键不在于“少做”,而在于先把不可回避的主链路跑通,把组织对系统的信任建立起来,再逐步扩展复杂场景。否则一次性把所有复杂规则塞进第一期,项目会在UAT阶段承受最大的复杂度与最多的变更请求,延期概率显著上升。

(提醒:MVP不是降低标准,而是把标准拆开实现;每个里程碑仍需明确验收口径。)

四、组织护航——系统落地的“最后一公里”

绩效系统项目即使按期交付,如果组织准备度不足,也会出现一种“隐性延期”:系统上线了,但业务不愿用、不会用、用不起来,实际绩效周期仍回到线下表格。

1. 全员培训与沙盒演练:把“上线日”变成“可运行日”

绩效系统的用户覆盖面大(员工、主管、HR、管理员),且操作集中在少数几个峰值时间点(目标设定期、评分期、校准期、申诉期)。如果培训只在上线前做一次宣讲,常见结果是峰值期集中报错、集中卡单,项目团队被迫进入“救火模式”,客观上拉长了“稳定运行”的周期。

更实用的组织准备方案是:

  • 沙盒演练:管理员与关键用户必须在沙盒环境完整跑通一个绩效周期(至少跑通一次:发起-评分-汇总-校准-申诉-归档)。
  • 角色化培训:员工学提交与查看,主管学评分与校准,HR学配置与稽核,IT学接口监控与应急。
  • 峰值期值守机制:评分期/校准期设置明确的响应SLA(例如2小时内响应、24小时内解决),并提前确定升级路径(供应商—甲方IT—甲方HR)。

一个可检查的判据是:上线前关键角色的培训覆盖率与演练通过率应达到项目设定阈值(不少企业会把80%作为经验阈值),否则即便系统“交付”,也难以称为“可运行”。

(提醒:培训不是HR的单点任务,它是项目周期的一部分,必须进入项目计划与资源分配。)

2. 合规性与政策风险扫描:把外部变化纳入周期计划

绩效结果往往与薪酬、晋升、劳动争议直接相关,因此合规不是“附加项”。更现实的问题是:外部政策与内部治理要求可能在项目周期内变化(例如数据安全要求、行业监管口径、国企改革考核报送口径调整)。如果项目没有建立政策扫描机制,就可能在开发后期被迫插入合规改造,形成不可预期延期。

建议建立两类机制:

  • 合规清单前置:在需求阶段就把个人信息保护、权限最小化、敏感字段加密、审计留痕、结果公示边界等要求写入需求基线。
  • 政策雷达例会:以月度或双月为频率,评估外部变化对绩效口径、报送字段、结果应用的影响,并决定是否进入变更流程。

不适用场景:若企业不涉及结果公示、无监管报送要求、且系统不与薪酬联动,合规复杂度会相对降低;但个人信息保护与权限审计仍不应省略,否则上线后整改同样会造成返工。

(提醒:合规改造通常牵动权限与日志体系,越晚做越像“重装修”,对工期影响更大。)

结语

回到开篇问题——绩效系统定制化项目为什么总是延期? 从项目复盘看,延期更多源自“管理意图没有被工程化”,而不是单纯开发速度。需求没有冻结、变更没有代价、测试不贴近业务、组织准备不足,就会让项目在后半程反复返工,周期自然失控。

可执行建议(按落地优先级排序):

  • 把需求冻结做成里程碑:在详细设计评审后执行“四方签字”,没有签字不进入开发承诺;签字后所有变更进入CCB评审。
  • 每个二开变更必须附影响范围评估:强制输出关联模块、接口、数据与回滚方案,避免“改个字段”式低估工期。
  • 用MVP拆解交付,先跑通主链路:第一期只承诺“一个绩效周期闭环可运行”,把高级看板与复杂策略放入后续里程碑。
  • 把三重测试写进验收标准:功能+压力+数据一致性缺一不可,尤其是评分峰值与结果联动薪酬的对账必须提前跑通。
  • 把培训与峰值期值守纳入项目计划:用沙盒演练和角色化培训,把“上线日”变成“可运行日”,减少隐性延期。
本文标签:
数字化案例
国企HR系统
人力资源和社会保障局

热点资讯

推荐阅读

  • 为什么企业需要eHR人事管理系统? 2023-07-04
    在企业管理过程中,高效的人事系统对于提升工作效率和优化人力资源成本起到了核心作用。令人感到惊讶的是,尽管这一管理工具具有明显优势,但许多企业尚未投入其使用。那么,为什么企业需要eHR人事管理系统呢?
  • 每个月的计薪天数为什么是21.75天? 2024-10-28
    计算工资时常常会遇到一个专业术语——月计薪天数。很多人可能会疑惑,月计薪天数为什么是21.75天,而不是更为直观的22天或23天呢?
  • 为什么说末位淘汰搞垮了每日优鲜? 2024-01-11
    每日优鲜创始人曾斌的末位淘汰言论在人力资源圈还是很有名的,他说:要让每日优鲜,成为优秀人才最愿意来,想混日子的人最不愿意来的地方。而现实呢?网传每日优鲜已经倒闭了。大家都说正是末尾淘汰制搞垮了每日优鲜。为什么这样说呢?
  • 企业为什么要重视员工发展计划? 2025-08-14
    在制造业、互联网等行业,员工发展计划已经成为企业日常管理不可或缺的一环。红海云注意到,越来越多企业不仅聚焦业务增长,更在意如何通过科学的人力资源管理,打造持续成长的人才队伍。实践证明,系统化的员工发展计划,能够有效提升组织凝聚力、激发员工潜能,并为企业带来更加稳健的发展基础。本文将结合行业案例、理论模型及软件应用,为企业HR和管理者梳理员工发展计划的重要性与落地策略。
  • 员工工资为什么要保密?工资有何见不得人的? 2023-12-25
    一般来说,无论公司大小,不允许谈论工资的规定基本上就是约定俗成的,公司甚至不需要明文规定。但确实有一些公司是将工资保密写入公司的规章制度当中的。员工工资为什么要保密呢?作为劳动者,自己辛辛苦苦踏踏实实赚的一份工资,有何见不得人不能拿出来讨论的呢?公司都是出于什么考虑要员工对工资保密呢?
  • HR部门为什么要搭建任务分配引擎? 2025-08-13
    在企业数字化转型进程中,HR部门面临着任务分配效率低、流程繁琐、资源利用不均等多重挑战。红海云观察到,越来越多不同行业的HR团队正在通过引入任务分配引擎,将传统的人力资源管理由“人盯人”模式,升级为“系统驱动”模式。任务分配引擎不仅提升了HR业务的自动化水平,还为团队带来了更科学的负载均衡和流程规范。以制造业和互联网企业为例,HR部门通过智能引擎分配招聘、培训、绩效考核等任务,实现了任务分配的透明化和数据化,极大减轻了重复性劳动压力。本文将结合行业趋势与业务场景,系统分析HR部门搭建任务分配引擎的深层价值
  • 为什么企业都不喜欢上午发工资?五大原因盘点! 2023-12-06
    你有没有留意过自己每个月工资到账的时间?是不是大多数都是下午?真的真的极少企业会上午尤其是一大早给员工发工资的。关于发工资的时间,有风俗迷信说法,也有科学道理哦!一起看看企业不喜欢上午发工资的五个原因吧!
  • 为什么用职位发布多平台同步系统扩大招聘? 2025-07-09
    面对激烈的人才竞争环境,越来越多企业通过这一系统提升人力资源管理的数字化水平,实现招聘效率和人才匹配度的双重跃升。通过科学的数据分析与智能化管理,职位发布多平台同步系统正成为企业获取优质人才、强化雇主品牌的重要工具。
