【导读】 绩效系统定制化失败,往往不是软件能力不够,而是需求在组织里失去边界、缺乏可执行的决策与变更机制,最终把预算与工期一起拖垮。本文面向集团型企业的CHRO、CIO、HRD与项目负责人,围绕一个典型失败案例的时间线,拆解“需求伪共识—范围蔓延—价值断层”三处崩盘点,并回应绩效系统定制化为什么会失败?从而提供一套能控需求、能控成本、能控上线价值的治理重构路径。
不少集团在绩效数字化上有一个共同矛盾:一方面希望系统“高度贴合业务”,能把指标、权重、流程、规则全部固化;另一方面,组织本身又处于战略调整、业务分化、管理成熟度不均的状态。于是,项目表面上在做系统,实际上在做一轮“未经校验的管理重构”。当需求没有经过业务验证就进入开发,后续每一次争议都会以“加需求”的方式回到项目里,直至成本超支、延期、上线后使用率低,最终回退到Excel与线下审批。
一、节点一——需求定义阶段的“伪共识”陷阱
绩效系统定制化项目的成败,通常在立项前4—8周就被决定:如果需求是妥协拼盘而非业务共识,系统只会把矛盾放大并固化。需求阶段最容易被低估,因为看起来“不产出代码”,但它决定了后续返工的上限与组织接受度的下限。
1. 战略与现实的脱节:一刀切指标库与多业态差异的冲突
在某集团的案例中,董事会希望通过绩效系统强化管控:统一指标库、统一评分规则、统一结果应用口径,以便总部横向对标、纵向穿透。但集团下属单位存在明显异质性:市场化业务追求利润与增长,公共服务板块强调合规与服务质量,研发型板块需要更长周期的过程指标。需求访谈时,各单位为了“先把系统上了”,对总部方案口头认可,但在指标口径与权重落地时开始出现系统性反弹。
问题不是“统一”本身,而是缺少分类治理的前提条件:
- 战略定位未分层:总部没有先把子公司分成可比较的类型(利润中心、成本中心、能力中心、公共服务单位等),却要求用同一套权重算法对齐。
- 数据基础不一致:某些单位缺少稳定的业务数据源,指标只能靠手工录入;而手工录入一旦进入考核,就会引发“数据可被操控”的信任危机。
- 责任边界不清:跨部门指标(如客户满意、交付质量、成本节约)如果没有过程责任链,最终会演化为互相甩锅,系统只负责记录争议。
从实践看,这类需求在会议室里看似达成共识,但一进入“考核结果影响奖金与晋升”的场景,真实分歧就会全部浮出水面。这里唯一需要警惕的类比是:把差异巨大的单位硬塞进同一评分尺子,得到的不是管理精细化,而是对公平性的持续消耗。
表格1:成功项目 vs 失败项目在需求阶段的关键差异
| 维度 | 失败项目常见做法 | 成功项目常见做法 |
|---|---|---|
| 需求来源 | 以旧制度、旧表格为主,访谈偏“收集愿望” | 以战略解码与关键业务场景为主,访谈偏“验证可执行性” |
| 参与角色 | HR单线主导,业务与IT被动配合 | 业务负责人/HRBP/财务/IT共创,关键争议高层拍板 |
| 文档质量 | 需求散落在纪要/邮件/口头承诺,缺少口径与边界 | 有指标口径、数据字典、流程泳道图、验收标准 |
| 决策机制 | 需求默认“都要”,缺少优先级与冻结期 | 有优先级、版本计划、变更审批(CCB)与冻结期 |
(过渡提醒:当“统一”与“可落地”冲突时,项目必须先解决分类治理,再谈系统固化。)
2. “翻译”过程的失真:HR管理语言无法直接变成系统规则
该集团的另一个隐性失控点,是需求在HR与供应商之间的“翻译损耗”。绩效系统定制化需要把管理意图转成可计算、可配置、可校验的规则,例如:
- 指标口径(分子分母、时间窗口、剔除项)
- 取数逻辑(来自ERP/CRM/人工填报,谁维护)
- 权重与封顶规则(超额奖励是否封顶,异常值如何处理)
- 流程规则(谁发起、谁审批、超时如何升级)
- 结果应用(与奖金、调薪、晋升如何挂钩,生效时间点)
但在案例里,需求文档大量出现“适当倾斜、综合考虑、原则上”等表述。对人来说,这是可解释的弹性;对系统来说,这是无法执行的空洞。供应商为了推进项目,只能在需求不清时“先做一版”,结果上线前的UAT阶段才发现核心规则不一致:同一指标在总部与子公司有不同口径;同一评分区间在不同业务线需要不同封顶;同一审批流在不同组织架构下权限链条不同。于是,返工开始。
这里的机制链条很清晰:
现象(规则争议集中爆发) → 原因(需求语言不可计算) → 机制(供应商用默认规则填空) → 后果(UAT返工、范围扩大、成本上升) → 对策(将“管理语句”拆成“业务规则+数据口径+验收样例”)。
边界条件也要讲清:如果集团已有成熟、稳定的绩效制度与数据字典,翻译成本会显著下降;但在制度本身仍处于试运行或频繁调整期时,强行定制化会把制度不成熟的代价转嫁到项目里。
(过渡提醒:需求不是写得越长越好,而是要能被系统执行、被测试验证。)
3. 缺乏结构化需求分析:把线下旧流程原封不动搬进系统
在失败案例中,需求收集主要依赖两类材料:旧的绩效表格与各单位的补充条款。看似效率高,实则跳过了三个关键动作:业务流程梳理、数据盘点、异常场景设计。
- 未做流程梳理:线下流程之所以复杂,往往是历史遗留的控制点叠加(多级签字、重复填报、部门对账)。如果不做流程简化,系统只能把复杂性数字化,导致操作负担上升。
- 未做数据盘点:哪些指标能自动取数、哪些必须人工填报、人工填报的校验机制是什么,这些决定了系统上线后的真实工作量。
- 未做异常场景:例如人员跨部门借调、项目跨期结算、组织调整导致的指标归属变化,这些一旦未在需求阶段定义,后续必然以“补需求”的方式涌入。
公开研究与厂商白皮书常见的结论是:不少绩效系统失败项目的首要原因并非技术,而是目标与需求不清。比如有HR厂商研究指出,缺乏明确目标与需求分析在失败原因中占比接近四成,高于纯技术问题。对集团型企业而言,这一比例往往更高,因为组织复杂度会把需求缺口放大成集成与权限的复杂度。
(过渡提醒:如果需求阶段没有把流程与数据说清楚,后续的每一次开发都在为历史包袱买单。)
二、节点二——开发实施阶段的“范围蔓延”黑洞
一旦进入开发实施,项目是否会成本超支,取决于组织有没有把“变更”当作一种需要治理的管理对象:没有CCB与版本节奏,需求就会像漏水一样持续渗入,最终拖垮预算与架构。很多团队误以为敏捷就意味着可以随时改,但在集团级系统里,随时改的代价通常是成倍的集成返工与测试成本。
1. 变更管理的缺失:业务随意提、项目被动接
该集团在开发期出现了典型的范围蔓延路径:
- 业务部门提出“只改一个字段/加一个规则/多一个报表”
- 项目组为了推进关系与进度,默认“先做再说”
- 需求累积到一定程度,原有架构与权限模型被迫重构
- 新功能引入新的缺陷与兼容问题,测试周期被拉长
- 交付延迟,业务不满,进一步提出更多“补救需求”
- 供应商以变更为由追加费用,预算失控
这里的关键不是变更有没有价值,而是变更有没有经过“价值—成本—风险”的三维评估。尤其在绩效系统中,变更往往牵动三类高风险对象:指标口径(影响公平性)、权限与流程(影响合规性)、取数与集成(影响可信度)。如果每一项变更都不做影响分析,项目经理就无法对工期与预算做出可信承诺。
反例也存在:在试点范围小、系统主要用于过程记录而非强约束发薪的阶段,允许更高频的迭代是合理的。但一旦进入全员考核、结果强绑定激励的场景,变更必须收敛,否则组织会在规则不稳定中失去信任。
(过渡提醒:敏捷的前提是治理,不是放任。)
2. Excel式管理的恶果:需求与验收标准在版本混乱中漂移
该项目的需求跟踪没有形成统一的需求台账与验收口径,很多内容散落在会议纪要、邮件、微信群消息里。表面上,大家都“在沟通”;实际上,沟通无法沉淀为可追踪的版本事实。于是出现三种典型冲突:
- 同一需求多版本:A会议说要、B会议说不要,供应商按最新纪要做,但业务按最初口头承诺验收。
- 完成标准不一致:业务认为“能看见报表”就算完成,IT认为“性能达标+权限隔离+审计日志齐全”才算完成。
- 缺少样例驱动:指标计算没有用真实历史数据跑样例,直到联调时才发现口径不一致。
需求管理一旦退回到Excel,本质上是治理能力不足的信号:Excel能列清单,却很难管理“状态、依赖、版本、验收证据”。在集团级项目里,任何一个跨系统字段的定义漂移,都可能造成多轮联调返工。
更重要的是,绩效系统不是单体应用:它常常需要对接人事主数据、组织架构、薪酬、考勤、财务、业务系统。需求台账如果不绑定数据字典与接口清单,后期的集成成本会以“每多一处口径差异,就多一轮对账与修复”的方式叠加。
(过渡提醒:需求记录的目的不是留痕,而是让各方对同一版本事实负责。)
3. 低价中标的陷阱:追加费用与信任博弈把项目质量拉低
在失败案例中,供应商以较低报价中标,但合同对变更计价规则、交付边界、验收条款定义不够严谨。开发中期,当需求不断追加,供应商开始以“新增工作量”为由提出变更报价;业务则认为“这本来就应该包含在系统里”。双方进入典型的博弈:
- 甲方倾向于把新增需求定义为“原需求的合理解释”以避免加钱;
- 乙方倾向于把模糊需求拆成多个变更单以增加收入;
- 项目组夹在中间,为了不延期只能接受折中方案;
- 最终结果往往是:钱花得更多,但质量与体验更差。
这里的机制是,合同边界不清会诱发双方把“项目管理问题”转化为“商务争议”,而商务争议会直接消耗管理注意力,挤压测试与优化时间,导致系统上线质量下降。某些公开数字化项目复盘提到,需求频繁变更与延期、超支高度相关,常见区间可达到延期一年左右、预算超支接近三成。即便不同企业差异很大,这个方向性结论对绩效系统定制化同样成立:变更越多,隐性成本越高。
表格2:绩效系统定制化项目的隐性成本构成(示意)
| 成本类型 | 具体构成 | 常见触发条件 |
|---|---|---|
| 显性成本 | 软件授权/订阅、定制开发费、实施服务费、接口开发费 | 需求增加、系统集成范围扩大 |
| 隐性成本 | 需求沟通协调成本、返工成本、延期带来的机会成本、数据对账成本、培训与推广成本、组织信任损耗 | 需求不清、口径漂移、跨部门争议、上线后抵制 |
| 风险性成本 | 合规审计风险、绩效争议仲裁成本、激励发放错误导致的补偿与纠错 | 权限设计不严、数据准确性不足、结果强绑定薪酬 |
(过渡提醒:当供应商与甲方开始围绕变更单争吵时,项目往往已经偏离价值交付主线。)

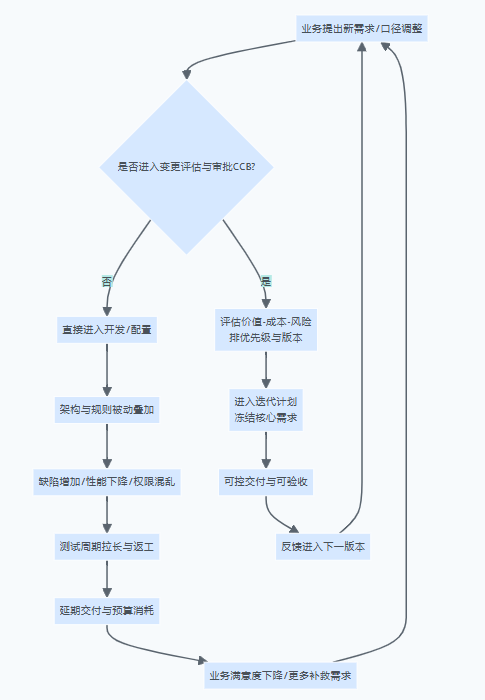

需求失控导致项目崩盘的恶性循环流程(图表1)

三、节点三——验收上线阶段的“价值断层”悬崖
系统能上线,不代表能用、能信、能产生管理收益;绩效系统的真正验收标准是“是否降低管理摩擦并提升决策质量”。失败项目常见的结局是:上线后登录率低、数据不准、流程太重,一线回退Excel,总部得到的只是更昂贵的报表。
1. “功能过剩”与“体验匮乏”:系统堆砌规则,却增加一线负担
该集团在上线前的演示里,系统功能非常完整:多维指标、复杂公式、评分曲线、强大的审批流、丰富的仪表盘。但试运行后,一线管理者反馈集中在三个点:
- 填报步骤多、字段多、校验规则复杂;
- 一个绩效周期需要在多个页面来回切换,耗时显著高于Excel;
- 例外处理(人员异动、指标调整、补录)路径不清晰,导致大量工单。
这是典型的“从管理想象出发做系统”,而不是“从用户任务出发做系统”。绩效系统的高频用户往往不是总部HR,而是基层主管与HRBP:他们需要快速完成目标分解、过程跟踪、绩效面谈记录、结果校准与申诉处理。体验设计如果忽略这些核心任务,系统功能越多,使用阻力越大。
边界条件同样重要:如果企业文化强执行、管理者有足够时间投入绩效过程管理,复杂系统仍有机会被接受;但多数集团基层管理者带团队与业务压力都很大,系统只要让他们多花30分钟,就会被视为负担。
(过渡提醒:绩效系统的功能清单不等于价值清单,价值从节省时间与减少争议开始。)
2. 数据孤岛引发信任危机:手工录入让考核结果缺乏公信力
绩效系统最容易被忽视的基础,是数据链路。该集团虽然规划了与ERP、CRM、工单系统的对接,但因接口口径不统一、主数据治理不足、历史数据质量差,最终上线时很多关键指标仍需手工导入或人工填报。后果是:
- 数据延迟:月底才补齐数据,过程管理失去意义;
- 数据争议:同一指标在不同系统口径不同,考核结果被质疑;
- 操作空间:人工填报使得“谁填谁有利”的怀疑难以消除。
绩效系统一旦被员工认为数据不可信,它就会迅速失去管理正当性。尤其当结果与奖金、调薪挂钩时,数据争议会直接升级为劳动争议风险或组织信任危机。很多企业在这里付出的不是技术成本,而是解释成本与安抚成本:HR、业务、财务要不断开会对口径、对数据、对结果,系统反而成了冲突放大器。
反例提示:并非所有指标都必须自动取数。对行为类、能力类指标,人工评价不可避免;但至少应做到两点:一是人工评价有清晰标准与证据链,二是客观数据指标尽量自动取数,减少手工空间。
(过渡提醒:没有数据治理的绩效系统,最终只能治理人而不是治理业绩。)
3. 培训与变革管理缺位:员工把系统当监控工具而非管理工具
该集团在上线前做了操作培训,但缺少两类更关键的工作:
- 管理者能力训练:如何设定可执行目标、如何做绩效辅导、如何记录关键事件、如何进行校准会。这些不解决,系统只会记录“不会做绩效”的事实。
- 变革沟通与心理预期管理:绩效系统上线常被员工理解为“更严格的考核与控制”。如果缺少对规则公平性、申诉机制、数据来源的解释,抵触会集中爆发在第一个发薪周期。
公开案例里也能看到类似路径:当指标设计复杂、管理者缺少技能与时间、配套资源不足时,绩效管理容易走向形式化,系统被迫成为流程工具而非管理工具。对于集团型企业,变革管理的缺位还会叠加组织层级效应:总部认为培训做了,基层认为只学会点按钮,绩效对话依然缺席。
(过渡提醒:上线之后的第一个绩效周期,不是收割期,而是建立信任的窗口期。)

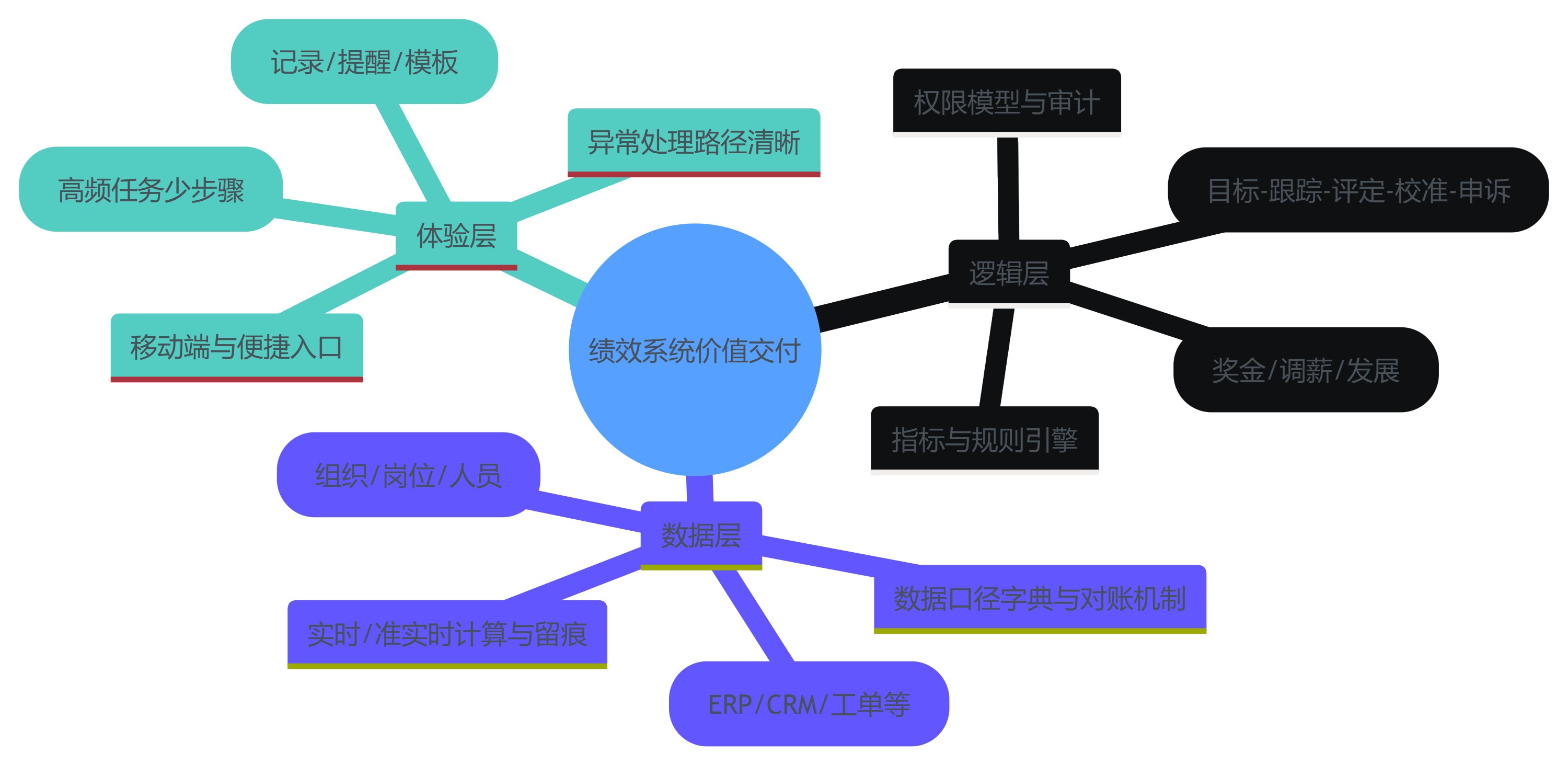

绩效系统价值交付的三大支柱(图表2)

四、破局之道——绩效系统定制化失败怎么避免:从“定制开发”转向“配置化治理”
要避免绩效系统定制化失败,重点不在于选更强的供应商,而在于把系统建设当作“治理工程”:用配置化、组件化与版本化管理,去对冲组织差异与需求波动。代码级定制当然能做得更像,但它也更难控边界、难控长期维护成本。
1. 构建敏捷的需求治理机制:决策委员会 + 冻结期 + 变更评估
该集团如果要重来,第一步不是重写PRD,而是建立需求治理的“制度化装置”:
- 成立跨部门决策委员会(CCB):至少包含业务负责人、HR(含HRBP)、财务、IT与内控/合规代表。其职责不是开会讨论,而是对“哪些需求进入哪个版本”承担最终责任。
- 设置需求冻结期:在每个版本进入开发后,冻结核心规则与接口范围;例外变更必须走审批,并明确对工期与费用的影响。
- 建立需求跟踪矩阵与验收样例库:每条需求必须绑定口径说明、数据来源、验收标准、样例数据与责任人,避免口径漂移。
机制链条是:把“想要什么”变成“能否做、做了有什么收益、付出什么代价、谁承担结果”的可审议问题。这样才能从源头控制范围蔓延,而不是用项目经理的个人能力硬扛。
不适用场景:如果企业规模较小、组织结构简单、系统只做轻量记录,不强绑定激励,那么CCB可以简化;但对集团级绩效系统,CCB几乎是刚需。
(过渡提醒:需求治理做得好,项目管理才有抓手。)
2. 采用“平台+组件”的数字化策略:用配置替代代码,用规则引擎替代硬开发
在技术路径上,建议从“追求量身定做”转向“可配置的通用能力 + 必要的轻开发”。具体做法包括:
- 优先选择成熟套件或PaaS平台的规则能力:例如指标库、权重配置、公式引擎、流程引擎、权限模型、组织架构同步等,尽量用参数配置实现差异化。
- 把个性化聚焦在少数高价值场景:例如集团分类考核模型、关键岗位的差异化评价、校准会与人才盘点联动,而不是把所有历史表格都复刻进系统。
- 把接口与数据字典纳入架构治理:明确哪些系统是“唯一事实来源”,哪些字段必须统一口径,减少对账与争议。
这里的核心逻辑是控制长期总拥有成本(TCO):代码改得越深,后续升级、兼容、运维与人员依赖越高;配置做得越多,越容易在组织变化时快速调整。对集团而言,组织调整、业务拆分合并是常态,系统若无法快速适配,就会不断产生变更债务。
(过渡提醒:技术选型要服务治理目标,而不是服务功能清单。)
3. 数据驱动的绩效闭环:先打通关键数据,再谈洞察与赋能
绩效系统真正的价值,不是“把考核搬到线上”,而是形成可持续的管理闭环:目标设定—过程跟踪—反馈辅导—结果评定—校准与申诉—结果应用—改进行动。要实现闭环,数据链路必须先稳住:
- 先主数据、后指标数据:组织、岗位、人员主数据不稳,权限与归属就会不断出错。
- 先关键客观指标、后扩展指标:把最能自动取数、争议最小、对经营最关键的指标先跑通,建立信任。
- 把“对账”设计为系统能力:允许指标口径、数据来源、计算过程可追溯,必要时提供对账报表与审计日志,降低争议成本。
这里也要避免一个常见误区:把“数据驱动”理解为“多上BI大屏”。没有可信数据与清晰责任链,大屏只会把不确定性可视化,并不能提升管理质量。
(过渡提醒:闭环的第一性原理是减少争议与减少重复劳动,而不是增加看板。)
敏捷迭代式实施路径 vs 传统瀑布式开发(图表3)

结语
回到开篇问题:绩效系统定制化为什么会失败?在这个集团案例里,失败不是单点失误,而是三个节点连续失守——需求阶段的伪共识、实施阶段的范围蔓延、上线阶段的价值断层,最终把项目推向“花钱买复杂、上线买抵触”的结局。
如果你正在推进或准备重启绩效系统项目,我们建议优先落实以下动作(按优先级):
- 先做分类考核与数据盘点,再做系统需求:把单位类型、指标口径、数据来源、责任链先落地成可校验的规则。
- 建立CCB与版本节奏:每一次变更都要过价值—成本—风险评估,并设置冻结期,避免需求随意渗入。
- 用配置化平台承载大多数差异:把代码定制控制在少数高价值、可长期维护的场景里,降低TCO与升级风险。
- 把验收标准从“功能完成”改为“时间节省+争议减少+数据可信”:用试点的登录率、填报耗时、申诉量与对账次数做硬指标。
- 补齐管理者训练与变革沟通:让系统支持绩效对话,而不仅是绩效评分;第一个周期重点建立规则与数据的信任。
