本文围绕制造业集团多工厂场景下的绩效管理核心挑战展开,筛选了8个高频实战问题,涵盖管理困境识别、框架设计、公平性保障、数据治理、落地执行等关键环节。答案基于行业实践总结与方法论沉淀,结合公开研究与企业案例经验,部分数字化建议以红海云等平台能力为参考,具体实施请以最新官方公告或企业实际情况为准。
一、基础认知类问题解答
1. 制造业多工厂协同下,绩效管理为什么比单工厂更难?
1.1 结论速览 多工厂绩效管理难不在于缺少考核表单,而在于组织复杂度、数据基础与绩效文化三要素同时被放大。工厂数量增加后,目标传导链条拉长、业务异质性导致指标不可比、数据孤岛使绩效滞后、地域文化差异让制度变形,形成"规模不经济"现象。
1.2 详细分析
核心困境一:目标传导衰减 单工厂场景下,集团经营目标可较快传导到车间班组,管理者能通过例会和现场巡检及时纠偏。但多工厂结构拉长了目标传导链条:集团→事业部/区域→工厂→车间→产线→班组。每经过一个层级,目标都可能被重新解释一次,从战略目标变成局部指标。
核心困境二:业务异质性与可比性矛盾 多工厂并非多个完全相同的生产单元。汽车零部件集团可能同时拥有冲压厂、焊接厂、涂装厂、总装厂;电子制造集团可能运营试制工厂、量产工厂和售后返修中心。不同工厂的产品线、工艺路径、自动化程度、客户结构、设备年限都存在差异,用同一套KPI框架强行覆盖会造成"同名不同义"。
核心困境三:数据碎片化导致绩效失明 制造业绩效数据天然分散:考勤在HR系统,产量在MES,成本在ERP,质量在QMS,安全可能在EHS系统或线下台账。多工厂集团很难长期依赖Excel拼接,数据孤岛的直接后果是绩效滞后,HR团队把大量时间用于催报核对而非分析问题。
核心困境四:文化差异导致制度变形 制度可以被复制,执行效果却会被文化重新塑形。有的工厂把绩效视为分钱工具,关注评分排名;有的把绩效视为改进抓手,关注目标复盘和能力提升。地域文化也会影响制度落地方式,沿海成熟工厂有效的方案直接复制到内陆新建工厂可能出现反弹。
表格1:单工厂与多工厂绩效管理复杂度对比
| 维度 | 单工厂绩效管理 | 多工厂绩效管理 | 复杂度变化 |
|---|---|---|---|
| 目标设定 | 目标链条短,现场纠偏快 | 多层解码,目标衰减风险高 | 衰减风险上升 |
| 指标体系 | 适配单一业务场景 | 需兼顾不同产品线、工艺、成熟度 | 同一指标可能不可比 |
| 考核周期 | 可围绕生产节奏统一安排 | 不同工厂订单周期、产能节奏不同 | 周期协同难度增加 |
| 反馈机制 | 管理者可直接观察过程 | 集团难以及时感知执行偏差 | 反馈链条拉长 |
| 结果应用 | 激励对象和业务边界清晰 | 跨工厂比较涉及公平与校准 | 公信力要求更高 |
2. 多工厂绩效管理常见四大困境分别是什么?
2.1 结论速览 多工厂绩效管理面临结构之困(目标失焦)、公平之困(跨厂比较难)、数据之困(碎片化信息)、文化之困(制度变形)。这四个困境相互关联,需要从组织设计、规则制定、技术基建和文化运营四个维度同步解决。
2.2 详细分析
结构之困:战略解码层层递减 集团强调交付稳定,某工厂可能为了成本指标压缩备品备件投入,短期成本下降但长期设备停机风险上升;集团强调质量改善,某车间可能为了产量达标选择延后暴露质量问题。绩效指标一旦无法承接战略优先级,就会把管理者推向局部最优。
公平之困:起点不同如何比终点 成熟基地拥有稳定班组、经验丰富的工程师、完善供应商网络;新建工厂则面对产线调试、员工磨合、客户认证和流程搭建。若只比较最终产量、成本或质量结果,新工厂天然处于劣势。OEE提升,基础薄弱工厂从低水平改善到中等水平需要跨部门大量投入,成熟工厂只需优化少数瓶颈设备就能实现明显账面提升。
数据之困:同名指标不是同一指标 "合格率"在不同工厂可能有不同定义:有的按一次检验合格计算,有的剔除返工后再计算,有的只统计关键工序,有的覆盖全流程。名称相同但计算逻辑、数据来源、统计周期不同,集团汇总后形成看似整齐实际失真的数据。
文化之困:反馈闭环缺失 制度在总部看起来运行正常:各工厂按时提交表单、完成评分、发放奖金。但现场可能存在目标沟通不足、绩效面谈走过场、评分证据不充分、低绩效改进无跟踪等暗区。反馈闭环缺失的根源是集团只看结果节点,不看过程质量。

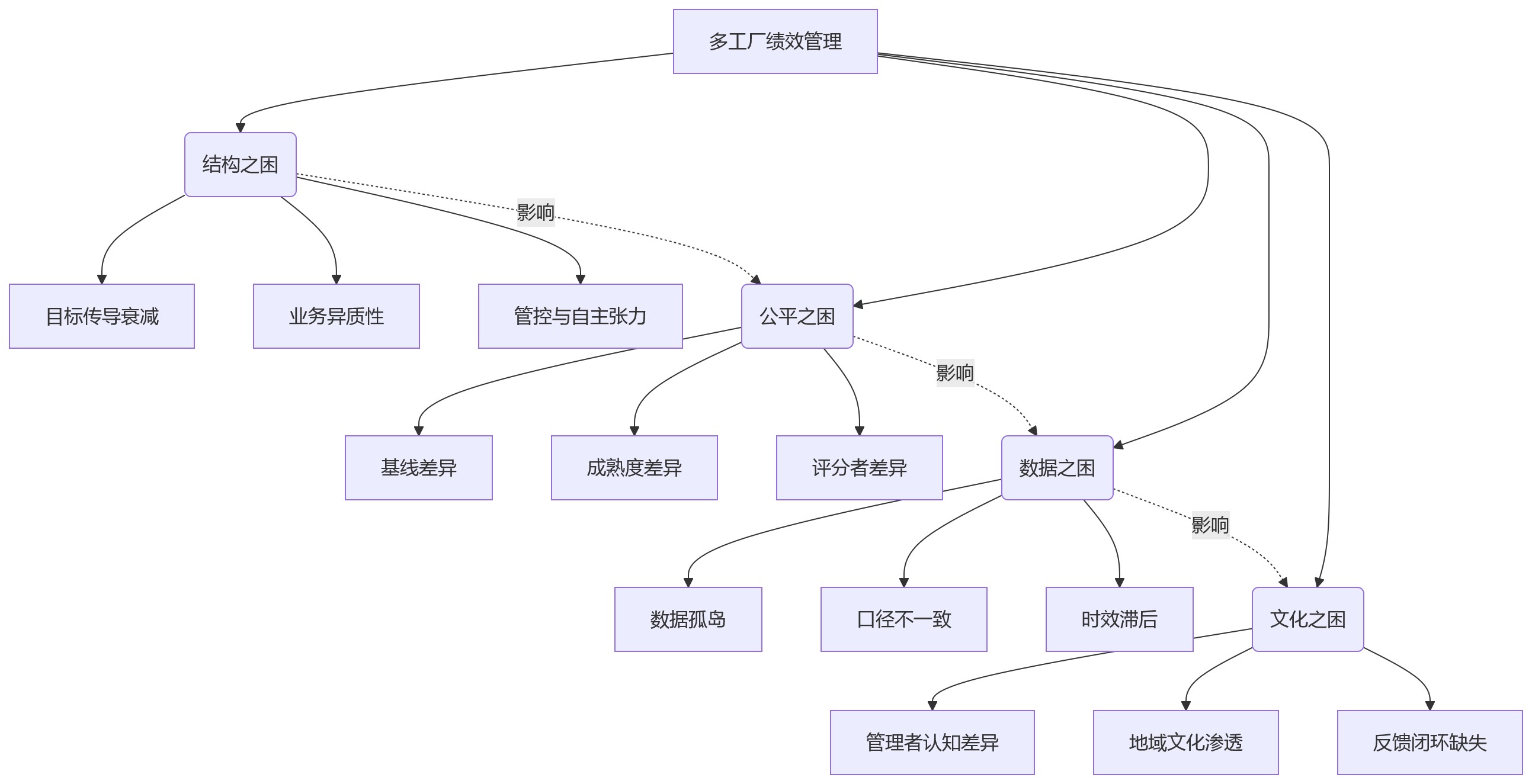

图表1:多工厂绩效管理四重困境结构关系

二、实操优化类问题解答
3. 多工厂绩效管理体系应该如何设计统一框架?
3.1 结论速览 多工厂绩效管理首先需要集团层面的统一框架,类似一套"绩效宪法"。框架应明确绩效管理原则、流程周期、角色责任、指标类别和结果应用规则,但不细到替每个工厂规定所有指标。核心是让工厂理解哪些是集团不可让渡的底线,哪些是可灵活设计的内容。
3.2 详细分析
统一框架的核心要素 制造业集团可将核心指标类别统一为五个维度:安全、质量、交付、成本、发展。安全与合规是底线指标,质量和交付是客户价值指标,成本反映经营效率,发展指标承接人才、改善、数字化和组织能力建设。
统一框架的适用前提 集团已具备基本组织治理能力,能够明确总部、事业部、工厂之间的权责。如果总部战略频繁变化或组织架构本身尚不稳定,绩效框架不宜过度精细,否则会增加执行负担。先稳住原则,再细化指标,是更稳妥的顺序。
统一框架与差异执行的边界 统一框架解决的是边界和秩序问题,不应追求指标名称完全一致。承认差异、分层设计不等于削弱集团管控;相反,只有把差异纳入规则,集团才能真正管住关键目标。差异执行的边界在于不能突破集团底线,安全、合规、重大质量事故等指标不应因工厂阶段不同而放松。
表格2:统一框架关键配置项
| 配置项 | 统一程度 | 说明 |
|---|---|---|
| 绩效原则 | 高度统一 | 集团层面明确基本原则 |
| 流程周期 | 高度统一 | 年度/季度/月度节点对齐 |
| 指标类别 | 中度统一 | 五大维度框架统一,具体指标可调整 |
| 底线指标 | 强制统一 | 安全、合规、重大质量事故 |
| 目标值 | 允许差异 | 根据工厂成熟度和业务特征设置 |
| 指标权重 | 允许差异 | 不同阶段工厂侧重不同 |
| 评分标准 | 中度统一 | 等级分布规则统一,评价尺度需校准 |
4. 如何处理不同发展阶段工厂的绩效考核差异?
4.1 结论速览 新建厂、成熟厂、追赶型工厂应采用差异化目标值、指标权重和改善任务。新建厂提高能力建设类指标权重(如关键岗位到岗率、技能认证、产线爬坡),成熟厂强化效率成本质量稳定性指标,追赶型工厂关注改善幅度和短板突破,标杆工厂承担经验复制和人才输出责任。
4.2 详细分析
新建厂的关键任务 新建厂的关键任务包括产能爬坡、管理体系建立、关键岗位补齐。如果过早被要求达到成熟厂的单位成本水平,管理层可能压缩培训、降低试错空间,短期指标改善但长期能力建设不足。因此,新建厂应提高能力建设类指标权重,给予成长空间。
成熟厂的重点方向 成熟厂的重点可能是效率提升、精益改善、成本优化和人才梯队建设。如果仍按基础建设指标考核,会让管理层缺少进一步改善动力。成熟厂应强化效率、成本、质量稳定性和持续改善指标,鼓励突破性任务承担。
追赶型工厂的考核策略 追赶型工厂应关注改善幅度和关键短板突破,而不是绝对值排名。这能避免落后工厂产生"反正追不上"的消极预期,也能防止领先工厂为了维持排名倾向选择低风险改善。
差异化的规则化表达 差异执行要把差异显性化、规则化,而不是让差异在考核后变成争议。更可行的做法是区分共同指标与阶段指标:安全、合规、质量底线属于集团共同要求,不能因工厂差异而放松;产能爬坡、精益改善、自动化升级、人才培养等指标,则应根据工厂成熟度设置不同目标值与权重。
5. 多工厂绩效数据治理应该优先做哪些基础工作?
5.1 结论速览 多工厂绩效数据治理至少需要建立指标字典、数据责任人、口径审批机制和跨系统数据映射规则。数据治理不是IT部门的后台工作,而是绩效制度能否被信任的基础设施。没有统一数据底座,算法只能放大已有混乱。
5.2 详细分析
指标字典建设 制造业集团需要建立统一的指标字典,明确每个指标的定义、计算公式、数据来源、统计周期、更新频率、责任部门。例如"合格率"必须明确是按一次检验合格计算还是剔除返工后计算,是统计关键工序还是覆盖全流程。
数据责任人机制 每个关键绩效指标都应有明确的数据责任人,负责数据准确性、及时性和异常处理。数据责任人通常是该指标的业务负责人,而非IT人员。这能避免数据问题无人认领、错误无法追溯的情况。
口径审批机制 新增或修改指标口径需要经过审批流程,由集团HR、财务、业务部门共同参与评估影响范围。审批通过后同步更新指标字典和相关系统配置,确保全集团口径一致性。
跨系统数据映射 制造业绩效数据分散在HR系统、MES、ERP、QMS、EHS等不同系统中。集团需要建立跨系统数据映射规则,明确字段对应关系、数据转换逻辑、接口调用规范。只有这样,绩效结果才能从人工填报走向事实驱动。
表格3:数据治理优先级矩阵
| 优先级 | 工作内容 | 预期收益 | 实施周期 |
|---|---|---|---|
| P0 | 建立核心指标字典 | 消除口径歧义 | 1-2个月 |
| P0 | 指定关键指标数据责任人 | 明确数据问责 | 1个月内 |
| P1 | 打通HR-MES-ERP核心数据接口 | 减少手工填报 | 3-6个月 |
| P1 | 建立口径变更审批流程 | 防止随意修改 | 1-2个月 |
| P2 | 部署数据质量监控告警 | 及时发现异常 | 3-4个月 |
| P2 | 构建跨工厂绩效分析看板 | 支持决策分析 | 4-6个月 |
6. 如何建立跨工厂绩效校准机制保证公平性?
6.1 结论速览 跨工厂绩效校准需要通过校准委员会和数据分析识别评分偏差、基线差异与异常分布,让比较建立在可比基础上。校准重点不应只是压缩高分或拉齐分布,而应审查基线差异、指标口径、评分证据、异常波动和关键岗位评价一致性。
6.2 详细分析
校准委员会组成 跨工厂校准委员会可由集团HR、业务负责人、财务、质量、生产运营及工厂代表共同参与。多元化的成员构成能确保从不同角度审视绩效结果的合理性,避免单一视角导致的判断偏差。
校准会议核心议题 校准会议不应只是简单要求各工厂把分数调成一致,而应通过跨工厂讨论,把评价依据、证据标准、等级分布和异常评分暴露出来。重点审查:不同工厂对同一指标的理解是否一致、评分证据是否充分、等级分布是否存在系统性偏差、异常波动是否有合理解释。
数据辅助校准 AI可以辅助识别评分偏差和异常分布,例如对跨工厂评分分布、质量波动、缺勤异常、产量偏离目标等数据进行趋势识别,提前暴露风险。但最终判断仍需管理者结合业务情境完成,不能完全依赖算法。
校准的频率与触发条件 校准应在每个绩效周期结束后进行,也可在发现明显异常时临时启动。触发条件包括:某工厂评分分布显著偏离其他工厂、关键岗位评价一致性存疑、指标数据出现异常波动、员工投诉评分不公等。
图表2:跨工厂绩效校准流程

三、问题解决类问题解答
7. 多工厂绩效管理中常见的评分者偏差如何解决?
7.1 结论速览 评分者偏差来自个人风格和管理理念差异,同等表现的班组长在不同工厂可能得到完全不同的评价。解决路径包括:组织评分者培训、建立评分案例库、开展跨工厂校准会、引入数据证据支撑评分、对极端评分设置复核机制。
7.2 详细分析
评分者偏差的根源 某些工厂管理者习惯严格打分,认为绩效评价必须拉开差距;另一些管理者则倾向保护团队,避免低分影响士气。这种差异不仅来自个人风格,也来自工厂文化:有的工厂强调纪律和服从,有的工厂强调改善和试错;有的管理团队把绩效当作奖金分配工具,有的则把绩效当作问题暴露机制。
评分者培训要点 多工厂集团不能假设所有管理者天然拥有相同绩效认知。管理者培训应包括:绩效指标解读、评分标准理解、证据收集方法、反馈面谈技巧、常见偏差识别等。培训后应进行案例练习和模拟评分,检验学习效果。
评分案例库建设 建立跨工厂评分案例库,收录典型场景下的评分标准和依据。例如:某工序质量波动如何处理、新员工试用期表现如何评价、跨部门协作贡献如何量化等。案例库能帮助管理者理解集团期望的评价尺度。
数据证据支撑评分 尽可能用客观数据支撑主观评价,减少对印象分的依赖。例如,质量评分应关联QMS系统中的缺陷数据,效率评分应关联MES系统中的产出数据,出勤评分应关联HR系统中的考勤数据。数据证据能让评分更可追溯、可复核。
极端评分复核机制 对过高或过低的评分设置复核机制。例如,某工厂优秀评级比例超过预设阈值、某员工连续多周期低分、某关键岗位评分与其他同事差异过大等情况,应触发复核流程,由校准委员会介入审查。
8. 制造业集团HR在多工厂绩效管理中的角色应该如何转变?
8.1 结论速览 HR需要从制度设计者转向体系运营者,持续运营目标、数据、反馈和复盘,而不是只在年初发规则、年末算结果。HR应承担指标口径管理、跨工厂校准组织、数据质量监控、管理者能力提升等职责,成为绩效管理系统的守护者。
8.2 详细分析
从制度设计到体系运营 传统HR往往在年初发布绩效制度,年中偶尔跟进进度,年末核算奖金。多工厂场景下,这种模式会导致制度与执行脱节。HR需要持续运营目标拆解、数据追踪、反馈辅导、复盘改进的全流程,确保绩效管理真正发挥作用。
指标口径管理职责 HR应牵头建立和维护指标字典,审核新增或修改的指标口径,确保全集团口径一致性。这需要HR具备一定的数据素养和业务理解能力,能与IT、财务、业务部门有效协作。
跨工厂校准组织职责 HR应负责组织跨工厂校准会议,准备校准材料,引导讨论方向,记录校准意见,跟踪校准结果落地。这要求HR具备较强的沟通协调能力和中立公正立场。
数据质量监控职责 HR应建立数据质量监控机制,定期检查各工厂数据报送的及时性、准确性、完整性,发现异常及时预警和处理。这需要HR熟悉绩效数据来源、了解各系统数据特点、掌握基本数据分析方法。
管理者能力提升职责 HR应持续组织绩效相关培训和工作坊,帮助各级管理者提升目标设定、过程反馈、绩效面谈、结果应用等能力。这不仅是知识传递,更是文化塑造的过程。
表格4:HR角色转变对比
| 维度 | 传统角色 | 多工厂场景下的新角色 |
|---|---|---|
| 工作重点 | 制度设计与表单开发 | 体系运营与持续改进 |
| 时间节点 | 年初发规则、年末算结果 | 全周期持续运营 |
| 核心能力 | 政策理解与文案编写 | 数据分析与项目管理 |
| 协作对象 | 主要是HR内部 | HR、IT、财务、业务多方 |
| 价值体现 | 流程合规 | 目标达成与能力提升 |
| 成功标志 | 按时完成考核 | 绩效驱动业务改进 |
结语
多工厂绩效管理的本质不是考核表不够细,也不是奖金规则不够严,而是组织复杂度、数据基础和文化一致性同时被放大。破解之道在于"统一框架+差异执行+数据校准"的动态平衡:管住框架、底线、数据口径和公平校准,放活工厂路径、阶段目标和改善节奏。
