首页 > 绩效管理知识 > 2026年大型企业绩效改革,为什么卡在项目绩效难量化?

2026年大型企业绩效改革,为什么卡在项目绩效难量化?

2026-06-22

红海云

大型企业越来越依赖项目制推进研发、交付、创新与战略任务,但绩效改革仍大量沿用岗位制逻辑。项目绩效怎么量化,表面是指标问题,实质是组织形态、数据能力与治理机制的错位。本文面向企业高管、HR负责人、PMO与绩效管理团队,拆解项目绩效难量化的三重失配、五类典型场景,并提出“过程可追溯+结果可归因”的改革框架。

从公开研究与行业实践看,2025—2026年前后,企业组织运行方式正在发生明显变化:越来越多关键任务不再完全依附于固定岗位和部门边界,而是以项目、专项、战队、虚拟团队等形式推进。研发攻关、客户交付、数字化转型、降本增效、组织变革,几乎都带有项目化特征。

但绩效管理的主框架并没有同步改变。很多大型企业仍以岗位职责、年度KPI、部门目标分解为基础来评价员工表现。当项目成为创造价值的重要单元,而绩效仍主要围绕岗位运转时,一个管理矛盾就被不断放大:项目成果看得见,但个人和团队的项目绩效却算不清。

这也是2026年大型企业绩效改革反复遇到的卡点。问题并不只是缺少几个指标,也不是把项目完成率、工时投入、客户评分简单加权即可解决。真正的难点在于:项目制强调动态协作、阶段交付和不确定贡献;岗位制绩效强调稳定职责、固定周期和可分解指标。两套逻辑没有完成衔接,量化就容易变成事后估算,评价就容易回到主观印象。

本文要回答的核心问题是:项目绩效怎么量化,才能既不陷入粗糙打分,也不走向过度量化?答案需要从症结识别、场景拆解、框架重构和落地路径四个层面展开。

一、症结全景:项目绩效量化的“三重失配”

项目绩效难量化的根源,不在某个表单、某套指标或某个评分规则,而在管理逻辑、数据能力与组织协同之间出现了系统性断裂。大型企业若只在原有岗位KPI上增加项目权重,往往会把问题压得更深。

1. 管理逻辑失配:“项目制”贡献与“岗位制”考核的结构性冲突

岗位制绩效的底层逻辑是职责稳定。一个岗位对应一组职责、目标和胜任要求,评价周期通常与年度、半年度或季度管理节奏一致。它适合衡量相对稳定、重复性较高、职责边界清晰的工作,比如职能支持、运营维护、标准化生产管理等。

项目绩效的底层逻辑则不同。项目围绕特定目标成立,成员可能来自多个部门,角色随阶段变化,价值创造也不一定均匀发生。一个人在项目启动阶段可能贡献最大,另一个人在攻坚阶段承担关键问题解决,还有人通过协调资源避免项目延误。这些贡献并不总能被岗位职责完整覆盖。

大型企业常见的做法,是把项目贡献嵌入岗位KPI。例如,某研发人员既要完成部门规定的年度研发指标,又要参与跨部门产品攻关项目;某人力资源负责人既要完成常规招聘、培训、绩效任务,又被抽调负责组织变革专项。看似兼顾了岗位与项目,实际却制造了双重压力:项目目标与岗位指标争夺时间、权重和管理注意力。

当项目绩效被当作岗位绩效的附加项时,评价会出现两个偏差。第一,项目贡献被压缩为某个辅助性指标,难以体现关键价值;第二,员工会优先完成与本部门、个人绩效强绑定的任务,跨部门项目反而成为“额外工作”。这不是员工不愿协同,而是评价机制给出了清晰的行为信号。

2. 数据能力失配:项目过程数据与绩效系统的“断层”

项目绩效要被量化,首先要有可被采集、沉淀、校验的数据。但在不少大型企业中,项目过程数据和HR绩效数据长期分散在不同系统、不同表格和不同管理口径里。

项目管理系统通常记录里程碑、任务分派、进度状态、风险事项、工时投入、交付物版本等信息;绩效系统则记录绩效目标、考核周期、评分结果、面谈记录和奖金分配。这两类系统如果没有打通,项目过程就很难自然进入绩效评价链路。到了考核期,管理者只能依靠项目收尾报告、个人述职、上级印象和少量补录数据来判断贡献。

这种“项目结束后再补绩效”的方式,会带来三个后果。第一,数据不完整,很多过程性贡献没有痕迹;第二,数据失真,事后补录容易受到结果好坏、个人表达能力和关系距离影响;第三,归因困难,项目成功或失败往往由多因素共同造成,很难在收尾阶段重新拆分每个人的真实贡献。

从实践看,数据断层不是单纯的IT问题。即便企业购买了项目管理工具和绩效系统,如果指标口径、字段标准、权限规则、数据质量责任没有统一,系统之间仍然只是并列存在。所谓数字化绩效改革,不能只看是否上线系统,更要看数据能否从业务过程自然流向绩效决策。

3. 组织协同失配:PMO与HR的治理边界模糊

项目绩效难量化还有一个容易被低估的原因:评价主体不清。项目绩效究竟由谁来评?项目经理、PMO、直线经理、HR还是高层委员会?不同主体掌握的信息不同,关注的目标也不同。

PMO更关注项目是否按计划交付、资源是否被合理使用、风险是否得到控制;HR更关注绩效公平性、人才发展、激励兑现和组织能力建设;直线经理关心本部门目标是否受影响;项目经理则最了解项目成员在具体任务中的真实表现。若这些角色没有协同机制,评价就会在多个口径之间摇摆。

典型问题包括:项目启动时没有同步确定绩效评价方案,项目执行中缺少阶段性反馈,项目收尾时才临时讨论贡献分配;PMO掌握项目事实但不负责激励,HR负责绩效规则但不了解项目细节;直线经理掌握员工年度评价权,却未必参与项目全过程。最终,“谁来评、评什么、何时评”都不稳定。

项目绩效量化困境并不是“指标设计不够精细”的技术性缺陷,而是组织形态演进快于绩效范式迭代。若大型企业继续在旧框架上打补丁,项目越多,评价争议越多,改革成本也会越高。

表格1:岗位制绩效与项目制绩效的结构性差异

对比维度 岗位制绩效 项目制绩效 量化难点
底层逻辑 职责稳定、岗位目标分解 目标牵引、阶段性交付 项目贡献难以完全映射到岗位职责
评价周期 年度、半年度、季度为主 随项目周期变化,可能跨周期 项目周期与考核周期不一致
数据来源 岗位KPI、部门目标、上级评价 里程碑、工时、交付物、协作记录、客户反馈 多源数据口径不统一
评价主体 直线经理、部门负责人、HR 项目经理、PMO、直线经理、HR、客户等 多主体评价权责不清
量化方式 指标达成率、评分等级、强制分布等 里程碑达成、贡献度追溯、价值评估 结果与个人贡献之间存在归因难题

二、深度拆解:项目绩效“算不清”的五大典型场景

不同项目的价值创造机制不同,不能用同一套KPI模板处理所有项目绩效。识别场景差异,是项目绩效怎么量化这一问题走向可操作的前提。

1. 研发项目:创新成果的“长周期+不确定性”与短期考核周期的冲突

研发项目最典型的特征是周期长、路径不确定、失败概率客观存在。很多研发工作在早期并不直接产生商业结果,却决定了后续产品性能、技术壁垒和迭代速度。如果只用当期收入、上线数量、节点完成率评价研发人员,就容易低估探索性投入。

问题在于,传统绩效周期往往以季度或年度为单位,而研发成果可能跨越多个周期。某个算法优化、材料测试、架构重构,在当期看只是阶段性试验,但对后续产品稳定性可能具有关键价值。若绩效系统只承认短期可见成果,研发人员就会倾向选择风险更低、指标更容易完成的任务。

适合研发项目的量化方式,不应只看最终成功与否,而要同时观察过程质量和阶段性知识沉淀。例如,可将里程碑达成、技术评审通过、关键问题闭环、实验记录完整性、复用成果、专利或技术文档等纳入贡献证据。但边界也必须清楚:并非所有探索都应被高分认可,研发项目仍需要目标假设、阶段验收和资源约束,否则“创新不确定性”可能被滥用为低效率的解释。

2. 跨部门项目:协同贡献的归因难题

跨部门项目是大型企业项目绩效争议最集中的场景。成员来自不同部门,各自背负本部门KPI,但项目成果需要共同完成。一个流程优化项目可能涉及业务、财务、IT、法务和HR;一个客户解决方案项目可能同时依赖销售、交付、产品和售后。贡献发生在协同链条中,很难简单切分。

问题并不只是“谁做了多少”难以统计,更在于不同贡献类型无法直接比较。有人负责方案设计,有人协调关键资源,有人处理客户冲突,有人完成系统配置。若只按工时分配贡献,容易奖励耗时较长但价值一般的工作;若只按结果分配,又会忽略幕后协调和风险消解。

跨部门项目更适合采用角色权重与贡献证据结合的方式。项目启动时先明确关键角色,如项目负责人、业务专家、技术骨干、流程协调者、质量把关者等;执行中沉淀任务记录、评审记录、问题闭环和协作反馈;收尾时由项目经理、PMO与相关直线经理共同校准。适用条件是项目边界清楚、角色定义及时、过程记录完整。不适用的情况是临时性事务过多、项目目标频繁变化且没有正式立项,此时硬性量化反而会扩大争议。

3. 咨询/交付项目:客户满意度与内部效率指标的张力

咨询、实施、交付类项目通常同时面对外部客户和内部经营效率。客户满意度很重要,因为它关系到续约、口碑和长期合作;内部效率也重要,因为项目成本、交付周期和资源利用率直接影响利润。问题在于,两类指标并不天然一致。

一个项目可能客户评价很高,但交付过程严重超工时、依赖核心员工长期加班;另一个项目可能内部效率很高,但客户体验一般,后续复购机会受损。如果只看客户满意度,企业可能鼓励无边界响应;如果只看工时利用率和交付周期,又可能牺牲客户价值。

因此,交付类项目的项目绩效需要建立平衡计分思路:客户反馈、交付质量、进度控制、成本效率、知识复用应同时进入评价框架。客户满意度属于重要输入,但不宜作为唯一结果;内部效率可以量化,但需要结合项目复杂度和变更责任判断。尤其要避免把客户临时变更全部转嫁给交付团队,也要防止团队以客户变化为由掩盖自身计划管理不足。

4. 战略型项目:“探索性工作”如何量化?

战略型项目的特殊之处在于,它的价值往往不是交付确定结果,而是打开新的可能性。比如新业务孵化、组织模式探索、海外市场前期研究、关键政策响应、重大风险预案等。这类项目有时并不会在短期产生收入或利润,却可能为企业争取选择权、降低未来风险或形成战略判断。

传统量化框架容易处理销售额、成本节约、交付周期,却难以衡量“避免了什么风险”“验证了什么假设”“保留了什么机会”。如果强行用确定性KPI考核战略项目,项目团队会倾向选择容易完成、容易展示的任务,减少真正有价值但不确定的探索。绩效量化由此产生副作用:它不是提升管理,而是改变行为方向。

战略型项目更适合采用阶段性假设验证框架。项目启动时明确关键问题、验证路径和决策节点;过程中记录外部调研、方案比较、风险识别、资源试算和决策建议;收尾时评价是否形成高质量判断,而不是简单评价是否完成某个结果。它适用于不确定性高、战略意义强、短期产出难以财务化的项目。但如果项目本身已进入执行交付阶段,就不能继续用探索逻辑替代结果责任。

5. 多项目并行:资源分配与精力碎片化的度量盲区

大型企业的核心人才往往同时参与多个项目。技术专家可能在三个研发项目中担任评审角色,业务骨干可能同时支持客户交付、流程优化和专项攻关。单个项目看,其投入比例不高;从组织整体看,这类人才可能是跨项目知识流动和关键判断的枢纽。

传统项目绩效评价通常以单一项目为单位,看某人在该项目中的投入和产出。这会低估跨项目贡献者的价值。更复杂的是,多项目并行会带来精力碎片化,任务切换成本上升,项目之间还可能争夺同一资源。如果没有统一视图,管理者既看不清人才负荷,也无法判断多项目协同是否真正产生价值。

多项目并行场景需要建立项目组合视角。评价不只看单个项目贡献,还要看跨项目支持次数、关键问题解决、知识复用、资源协调和风险预警。相应地,企业也要设置负荷上限和优先级机制,不能把“能者多劳”包装为高绩效。否则,项目绩效量化会变成对核心人才的持续透支。

表格2:五大典型场景下项目绩效量化难点与策略

项目场景 “算不清”特征 核心矛盾 适用量化策略
研发项目 长周期、不确定、成果滞后 创新探索与短期考核冲突 里程碑、技术评审、知识沉淀、阶段成果并重
跨部门项目 多主体协作、贡献难拆分 团队结果与个人贡献归因困难 角色权重、任务证据、多方校准结合
咨询/交付项目 客户评价主观、效率指标刚性 客户价值与内部效率存在张力 客户反馈、交付质量、成本效率平衡评价
战略型项目 价值滞后、结果不确定 探索价值难以财务化 假设验证、决策质量、风险识别纳入评价
多项目并行 单项目贡献低估整体价值 资源分散与跨项目价值难计量 项目组合视角、负荷管理、知识复用评价

三、破局框架:从“结果量化”到“过程可追溯+结果可归因”

破解项目绩效量化困境,需要从追求单一分数,转向构建一套可解释、可校准、可迭代的评价体系。对大型企业而言,项目绩效不是越精确越好,而是要让贡献证据足够透明、结果归因足够可信。

1. 范式转换:“可归因”比“可量化”更重要

很多企业一谈项目绩效,就希望把每个人的贡献算成一个精确分数。这个目标看似科学,实际很容易陷入伪精确。项目工作包含协作、判断、创新、风险处理和资源协调,这些价值不一定能被压缩成单一数字。即便数字存在,如果缺少证据链和解释机制,也难以获得员工认同。

更合理的范式是:过程有痕迹、贡献有依据、结果有归因。也就是说,评价者不一定要把每个贡献精确到小数点后两位,但要能回答几个基本问题:项目目标是什么?关键里程碑是否完成?成员承担了哪些角色?哪些证据说明其贡献?项目结果与哪些行为、决策和资源投入相关?

这与OKR在项目型组织中的适配逻辑有相通之处。OKR强调目标牵引和关键结果,但不主张把复杂价值全部等同于机械评分。对项目绩效而言,OKR可以帮助企业在项目启动时明确目标假设和关键结果,在执行中强化过程对齐,在收尾时支持复盘与归因。但需要注意,OKR不等于不考核,也不能替代绩效分配规则。若企业只用OKR表达目标,却没有贡献证据和激励衔接,项目绩效仍会停留在讨论层面。

2. 三层量化框架:“里程碑+贡献度+价值评估”

项目绩效怎么量化,可以从三层框架入手:第一层是里程碑达成率,解决项目有没有按计划推进;第二层是个人贡献度,解决谁在过程中做出了什么贡献;第三层是项目价值评估,解决项目结果对客户、业务、战略或组织能力产生了什么影响。

第一层是客观层。里程碑达成率主要看项目节点、交付物、质量门禁、变更记录等。它的优势是相对清晰、容易采集,适合用于项目基本盘判断。但它不能替代全部评价,因为里程碑完成并不等于价值充分实现,也不等于每个人贡献均等。

第二层是追溯层。个人贡献度需要基于多源数据形成证据链,例如工时记录、代码提交、文档产出、评审参与、问题闭环、客户沟通、风险处理和协作反馈等。这里的关键不是把所有行为都量化,而是识别对项目结果有解释力的行为。不同项目类型的数据源不同,研发项目可重视技术提交和评审记录,交付项目可重视客户问题闭环和交付质量,战略项目则可重视研究深度、决策支持和风险识别。

第三层是综合层。项目价值评估用于判断项目的最终意义,既可以包含客户满意度、收入贡献、成本节约等量化指标,也可以包含战略影响、创新溢出、组织能力沉淀等定性判断。三层权重应随项目类型变化。交付项目可提高客户与效率权重,研发项目可提高阶段成果与技术贡献权重,战略项目则应提高假设验证和决策价值权重。

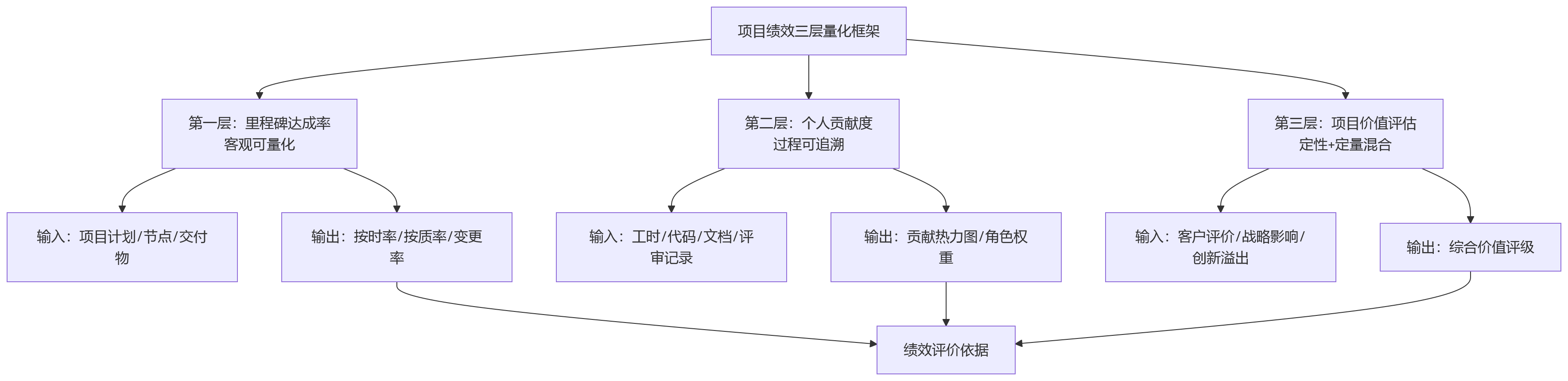

图表1:项目绩效三层量化框架

流程图 - 2026年大型企业绩效改革,为什么卡在项目绩效难量化?

这个框架的价值在于,它没有把项目绩效简化为单一指标,而是把项目推进、个人贡献和项目价值放在同一套逻辑中观察。它也提醒企业,量化不是目的,归因才是绩效改革真正要解决的问题。

3. 数字化基础设施:打通项目管理系统与绩效系统的数据链路

项目绩效量化离不开数字化基础设施。没有系统打通,过程追溯就会依赖人工填报;没有数据治理,系统打通也可能只是把低质量数据搬到另一个平台。真正可用的项目绩效数字化,需要从数据链路、指标口径和使用场景三个层面设计。

第一,项目管理系统中的里程碑、任务、工时、交付物、风险事项等数据,应能按照统一字段流入绩效系统,减少项目结束后的人工补录。第二,绩效系统需要承接项目评价规则,包括项目类型、角色权重、阶段评价、结果校准和激励联动。第三,数据分析看板要服务过程管理,而不只是服务期末打分。管理者应能看到项目进度、关键风险、成员负荷、贡献分布和异常波动,从而在项目中途进行干预。

AI辅助绩效归因可以在这一过程中发挥作用。例如,基于多源行为数据生成贡献热力图,提示某成员在问题处理、文档产出、评审参与或客户沟通中的活跃度;基于项目历史数据识别延期风险;基于多方评价文本提取关键贡献主题。但AI只能辅助判断,不能替代管理责任。若输入数据存在偏差,算法也会放大偏差;若评价规则不透明,AI结果反而会增加员工不信任。

在绩效管理场景中,系统的意义不是把复杂管理“自动化掉”,而是把分散过程沉淀为可追溯证据。对大型企业而言,数字化是必要条件,管理范式升级才是充分条件。

4. 组织协同机制:PMO+HR的“双轮驱动”治理模型

项目绩效改革不能只交给HR,也不能只交给PMO。PMO掌握项目管理方法和交付事实,HR掌握绩效制度、激励规则和人才发展逻辑。两者若各自为政,项目绩效要么偏交付控制,要么偏人事评价,都难以形成完整闭环。

更可行的方式是建立PMO+HR双轮驱动机制。项目启动时,PMO与HR共同确定项目类型、目标结构、关键里程碑、角色分工和评价方案;项目执行中,PMO负责监控项目进度和风险,HR关注成员负荷、协作反馈和绩效数据沉淀;项目收尾时,双方联合组织结果校准,将项目交付事实、个人贡献证据和激励分配规则连接起来。

对于大型企业,还可以建立项目绩效委员会,成员包括业务负责人、PMO、HR、财务或战略部门代表。委员会不必介入所有项目,但应负责重大项目、跨部门项目和争议项目的评价校准。这样既能减少单一项目经理的主观偏差,也能避免HR因不了解项目过程而做形式化审批。

这一机制也有边界。若企业项目数量庞大,不可能所有项目都采用高强度委员会治理。较合理的做法是分层分类:重大项目重点治理,常规项目标准化治理,小型项目轻量化治理。治理成本必须与项目价值和风险等级匹配。

四、落地路径:2026年大型企业项目绩效改革的行动建议

项目绩效改革不适合一步到位。大型企业组织层级多、系统复杂、利益相关方多,如果一开始就追求全量项目、全员覆盖、全指标精确,极易引发组织反弹。更稳妥的路径是先通数据、再建框架、后优机制。

1. 第一阶段(0–6个月):数据通、基线清

第一阶段的重点不是立刻改变奖金分配,而是把项目绩效的基础事实看清楚。企业需要先梳理项目类型、项目数量、参与人员、系统分布、数据字段和现有评价方式。没有这一步,后续框架设计很容易停留在概念层。

具体可从两件事入手。第一,打通项目管理系统与HR绩效系统的数据接口,至少实现项目名称、项目类型、成员角色、里程碑状态、交付物记录、工时或投入比例等基础数据归集。第二,建立项目分类基线,将项目区分为研发、交付、战略、跨部门、多项目组合等类型,为差异化评价策略做准备。

这一阶段要警惕两个误区。一是过早追求算法归因,在基础数据不稳定时上线复杂模型,往往会制造新的争议。二是把数据补录当成数据治理,要求员工在多个系统重复填报,短期看数据变多,长期看填报质量下降。真正的数据通,是让业务过程自然产生的数据进入绩效链路,而不是增加新的行政负担。

2. 第二阶段(6–12个月):框架建、试点行

第二阶段应选择1—2类项目进行试点,而不是全公司同时铺开。试点项目应具备三个条件:业务价值较高、项目边界相对清晰、管理者愿意配合。若试点选在争议极大、数据极差、目标频繁变化的项目上,改革很可能被早期复杂性拖垮。

试点内容包括三层量化框架的应用:里程碑达成率如何记录,个人贡献度如何形成证据,项目价值评估如何进行校准。同时,企业要建立PMO与HR的协同流程,明确项目绩效方案由谁设计、谁审批、谁维护,项目过程数据由谁负责,争议由谁裁决。

这一阶段最重要的不是得到完美分数,而是验证员工和管理者是否认可评价逻辑。若员工认为贡献证据真实、角色权重合理、校准过程透明,即使评分结果不完全精确,也更容易接受。反之,如果规则复杂但解释不清,试点会被视为新的考核压力。

3. 第三阶段(12–18个月):机制优、全面推

第三阶段才适合逐步扩大项目绩效改革范围。企业可以基于试点反馈优化权重分配、归因规则、校准流程和数据看板,再扩展到更多项目类型。此时,项目绩效不应只是期末评价工具,还应成为过程管理工具。

数据看板在这一阶段的作用会更明显。高管可以通过看板了解重大项目进展、资源投入和风险分布;PMO可以识别延期、变更和协作瓶颈;HR可以观察核心人才负荷、跨项目贡献和激励匹配情况。这样,项目绩效从事后追责转向过程干预,绩效改革才真正进入管理闭环。

需要强调的是,全面推广不是简单复制试点模板。研发项目、交付项目、战略项目和跨部门项目的权重结构必须不同。企业可以建立统一方法论,但不宜建立一套适用于所有项目的固定评分表。统一的是原则和治理机制,差异化的是指标权重和证据来源。

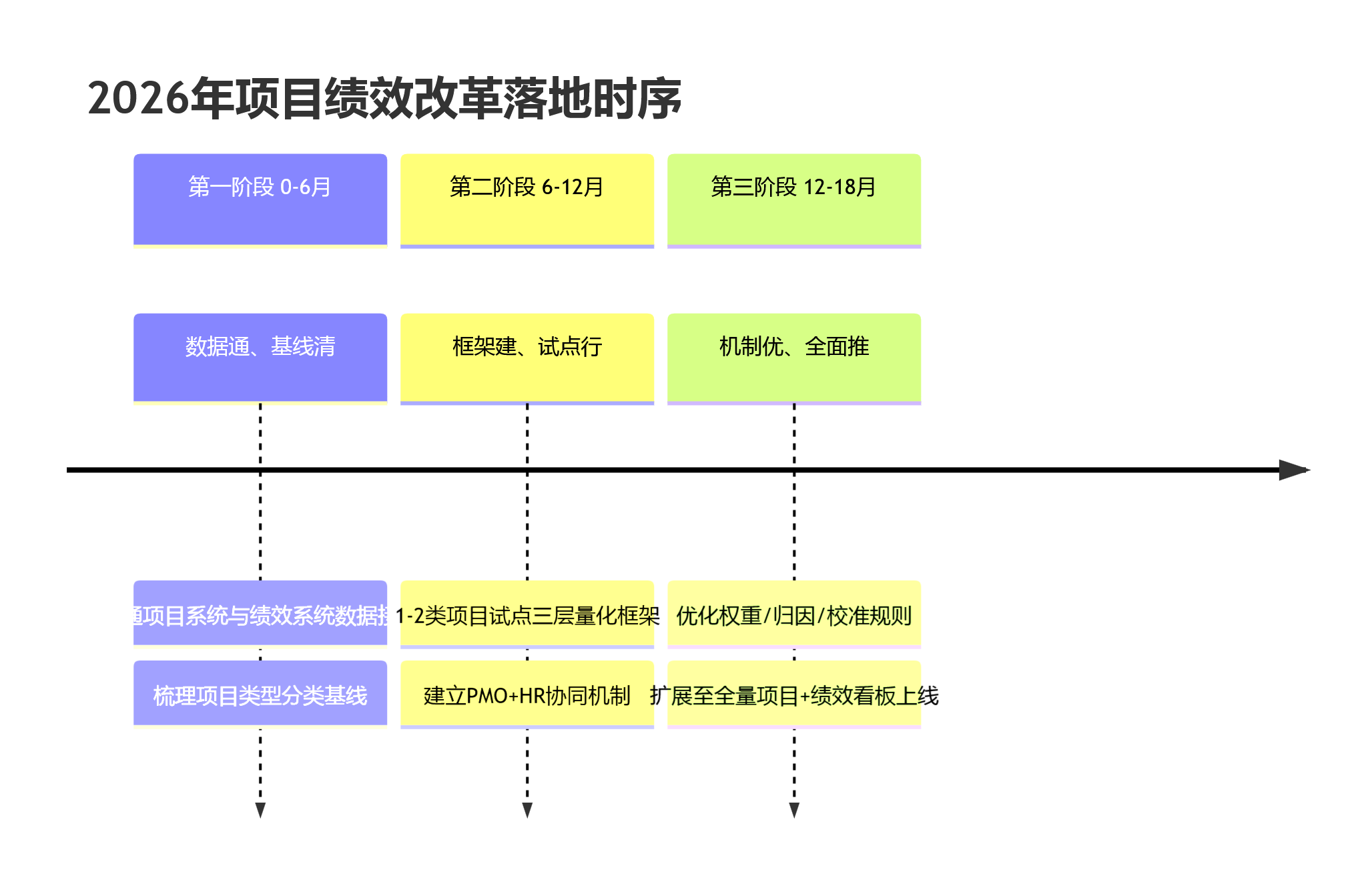

图表2:2026年项目绩效改革落地时序

2026年项目绩效改革落地时序

4. 关键风险提示:警惕“伪量化”与“过度量化”

项目绩效改革最容易走向两个极端。一个是伪量化,用看似精确的数字掩盖主观判断。例如,在缺少过程证据的情况下,强制给每个项目成员分配绩效等级;或者把项目经理的个人印象包装成贡献分数。伪量化的问题不在于有主观判断,而在于主观判断没有证据、没有校准、没有申诉机制。

另一个是过度量化。企业为了显示改革力度,设计大量指标,把会议次数、文档页数、沟通频次、系统点击等都纳入评分。结果员工开始围绕指标表演,管理者被数据淹没,真正影响项目成败的关键贡献反而被稀释。过度量化会让项目绩效从价值识别工具变成行为约束负担。

项目绩效量化应坚持一个原则:量化服务于“看得清、评得准、改得了”,而不是追求“算得细”。看得清,意味着过程数据和贡献证据可追溯;评得准,意味着评价主体、权重和校准机制可信;改得了,意味着绩效结果能够反哺资源配置、人才发展和激励优化。若某个指标不能帮助这三件事,就应谨慎纳入。

项目绩效改革不是一次性制度发布,而是持续迭代的管理能力建设。2026年的行动窗口在于:先让数据流动起来,再让评价透明起来,最终让激励精准起来。

红海云总结

回到开篇的问题,2026年大型企业绩效改革为什么卡在项目绩效难量化?关键并不只是技术不足,而是组织形态已经项目化,绩效范式仍停留在岗位制。项目制强调动态协作、过程贡献和结果归因;岗位制强调职责稳定、周期评价和指标达成。两者没有完成衔接,项目绩效自然会出现看得见成果、算不清贡献的矛盾。

从管理理论看,项目绩效量化的目标不应是把所有贡献压缩成一个分数,而应从“精准打分”转向“透明归因”。从实践路径看,三层量化框架提供了可操作抓手:用里程碑达成率识别项目推进状态,用个人贡献度追溯过程价值,用项目价值评估判断最终影响。PMO+HR双轮驱动,则解决了“谁来评、怎么校准、如何联动激励”的治理问题。

对准备推进项目绩效改革的大型企业,红海云建议优先把握以下行动要点:

  • 先做项目分类,不急于统一评分表:研发、交付、战略、跨部门和多项目并行的价值逻辑不同,统一原则可以共享,指标权重必须差异化。
  • 先打通数据链路,再讨论算法归因:项目管理系统与绩效系统应形成数据闭环,否则AI辅助分析也缺少可靠输入。
  • 把PMO与HR放在同一治理流程中:PMO负责交付事实,HR负责绩效规则和激励衔接,双方应从项目启动阶段就共同参与。
  • 用试点验证接受度,而不是追求一步到位:6—12个月试点期应重点观察规则是否清晰、证据是否可信、员工是否认可。
  • 警惕伪量化和过度量化:项目绩效怎么量化,最终要服务贡献识别、过程改进和激励优化,而不是制造更多表格和分数。

项目绩效量化的终极目标,不是算出一个看似精确的分数,而是让关键贡献被看见、被认可、被合理激励。当企业能把项目过程、个人贡献和组织价值连接起来,绩效改革才会从管控工具转向真正的价值管理能力。
