设计科学的采购岗位绩效指标:三个通用模板与典型案例解析

2026-01-22

红海云

【导读】
很多企业在做采购绩效时,都在问一个同样的问题:如何设计科学的采购岗位绩效指标,既能看得见降本,又不会压垮供应商,更不扭曲采购行为。本文从战略对齐、流程分解和数据可量化三个维度切入,给出三套适用于不同发展阶段的采购绩效模板,并结合制造业、零售业的典型案例,展示指标如何从纸面走向落地,供HR、采购负责人和业务管理者参考。

在企业价值链中,采购常被视为成本中心,现实中却越来越接近利润中心与风险中枢的角色。某知名企业家曾说过,大意是:真正给公司创造实打实收益的部门,一个是销售,一个就是采购。
从实践看,多数企业的困惑并不在于要不要考核采购,而在于:

  • 指标一上来就只谈降价率,结果采购频繁压价,供应风险陡增;
  • 指标全部量化在价格和交期上,质量、合规、合作关系几乎缺位;
  • 指标表看起来很“专业”,但数据取数极其困难,最后只好走形式。

在过去几年与企业交流中,我们听到最多的提问就是:到底如何设计一套科学的采购岗位绩效指标,让采购即能控成本,又能支撑业务增长和供应链稳定?

本文试图回答三个问题:

  1. 科学的采购岗位绩效指标背后,有哪些底层逻辑和设计原则?
  2. 针对不同发展阶段和采购模式,有哪几套通用的指标模板可直接应用或改造?
  3. 实际落地时,标杆企业是怎么做的,又有哪些常见“坑”需要提前避开?

下面从设计原则讲起,再进入模板与案例。

一、采购岗位绩效指标设计的底层逻辑与原则

本模块的核心结论是:科学的采购岗位绩效指标,必须同时满足三点——与企业战略强关联、可量化且可验证、可在流程中定位责任和改进点。 如果三者缺一,指标体系就很难真正支撑管理决策。

1. 战略对齐:采购绩效不是独立游戏

很多企业设计采购绩效时,只看降本、准时率这类“局部指标”,很少追问两个问题:

  • 企业未来三年的竞争策略是什么?
  • 采购在这个策略里,承担的是成本、质量、创新、风险中的哪几块关键任务?

从一个简单的“战略解码”表开始,把企业层面的目标拆解到采购,再由采购拆解到岗位指标。

表 1 企业战略→采购目标→岗位指标简化示例

层级目标示例对采购的含义可能的采购岗位指标
企业战略目标三年内毛利率提升 3 个百分点降低总采购成本,同时避免质量事故采购总成本率、成本避免金额、质量扣款率
企业战略目标提升新品收入占比至 30%引入更多创新供应商、缩短新品导入周期新品物料导入周期、参与联合开发供应商数
采购部门关键目标保障供应稳定,重要物料零停线提升供应商交付能力与风险预警能力关键物料停线次数、供应风险事件响应时效

要点有三:

  1. 先有战略,再谈指标。 如果企业正在从代工走向自有品牌,采购的考核权重就不能仍然只压在单纯压价上,而要向质量稳定、新品协同开发倾斜。
  2. 一个采购岗位的指标,至少要能回答“我为企业哪条战略承担了什么责任”。
  3. HR 在牵头设计采购岗位绩效时,应把业务战略解码会、年度经营计划会的内容纳入考量,而不是只看去年沿用下来的模板。

2. 量化与可验证:用 QQTC 把模糊要求拆成可考核项

很多企业在设计采购指标时,容易写出类似表述:

  • 提升采购质量
  • 加强供应商合作
  • 降低采购风险

这些听起来很正确,但无法落到数据,最后只能靠印象打分。

管理学中常用一个 QQTC 维度(Quality 质量、Quantity 数量、Time 时间、Cost 成本)来把关键成功因素拆成可量化的指标。对采购岗位非常适用。

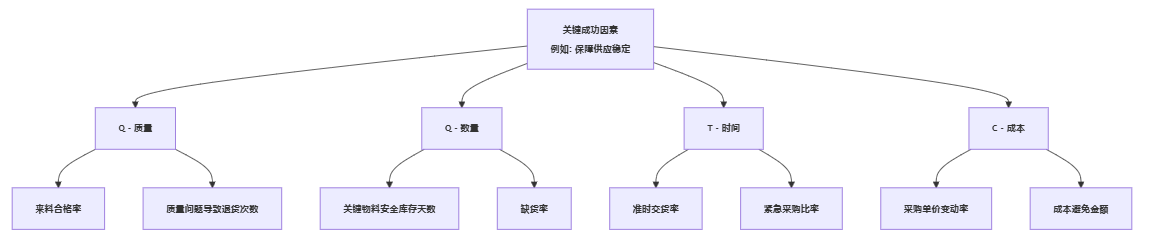

我们可以用一个简化的流程图来理解 QQTC 在采购指标中的拆解路径:

用 QQTC 拆解时,可以遵循三步:

  1. 明确关键成功因素,例如:保障供应稳定、降低总成本、支持新品导入。
  2. 对每个关键成功因素,从质量、数量、时间、成本四个维度提出可观测现象。
  3. 把这些现象定量化,变成可计算的指标与公式,并定义数据来源。

例如:

  • 关键成功因素:关键物料供应不断线
    • 时间维度指标:关键物料缺货天数
    • 数量维度指标:关键物料安全库存天数
  • 关键成功因素:降低采购成本但不牺牲质量
    • 成本维度指标:采购总成本率(含运费、税费、仓储)
    • 质量维度指标:质量问题导致返工、报废金额占采购金额比例

关键在“可验证”三个字:
每一个采购岗位绩效指标,都要问清楚两件事:

  • 数据从哪里来,系统可否自动抓取
  • 指标口径是否清晰,有没有争议空间

如果一个指标需要多方对账、人工反复统计,那它很快会在实际考核中被边缘化。

3. 流程可溯:绩效问题要能追到具体环节和责任人

一些企业虽然有看起来完备的采购绩效指标表,但一旦出现问题,例如:

  • 某批次来料质量不合格
  • 某个项目物料严重延误

追问到责任时,经常出现互相指责:是采购员选错供应商,还是计划下达太晚,或者是质检环节没把好关?

如果绩效指标无法对应到业务流程中的具体环节和角色,指标就难以真正发挥改进作用。

常用的一个方法是基于采购流程绘制 RACI(责任 Responsible、批准 Accountable、协作 Consulted、告知 Informed)矩阵:

  • 先把采购端到端流程画出:需求提出 → 审核 → 询报价 → 合同签订 → 下单 → 跟催 → 到货验收 → 付款 → 绩效评估;
  • 再为每个关键节点标明涉及的岗位;
  • 最后,把指标对应到节点,并明确哪个岗位对该指标的结果负主责。

例如:

  • 准时交货率:
    • 采购员:下单和跟催的责任角色
    • 供应商管理岗:供应交付能力评估的批准角色
  • 采购价格对标市场均价:
    • 类别采购经理:主要负责谈判与定价策略
    • 采购专员:执行层面对比与记录

这样做的好处是:

  • 指标异动时,能倒查到是流程哪个环节出了问题;
  • 绩效反馈时,可以针对具体环节给出改进建议,而不是空喊“提高工作责任心”。

二、三类通用采购绩效指标模板:匹配不同发展阶段

这一部分的核心观点是:没有放之四海而皆准的一套“通用采购KPI”,但可以根据企业所处阶段与采购模式,总结出三类可复用的通用模板,再结合具体业务进行微调。

下面给出一个总览对比,帮助快速选型:

表 2 三类采购绩效指标模板概览

模板类型适用阶段 / 组织特征核心目标指标重点对系统数据的依赖度
成本导向型成长期企业、采购以执行为主降低采购成本、控库存价格、降本率、库存周转中等
价值创造型向战略采购转型、供应商协同创新较多支持战略、推动创新合作创新、质量稳定、风险、长期关系较高
敏捷响应型项目制、定制化高、不确定性大(如工程、IT项目)支持项目进度与需求变更响应速度、需求满足度、变更处理中高,需系统集成

1. 成本导向型模板:从“买得便宜”到“算得清楚”

这一模板适用于:

  • 企业发展阶段以生存和扩张为主,对短期成本较敏感;
  • 采购部门主要承担执行性采购,供应商结构相对简单;
  • 信息系统程度一般,但基础采购数据可从 ERP 导出。

模板的核心思路是:围绕成本和库存,把采购员能直接影响的几个关键结果量化出来,让“钱算得清,账说得明”。

示例指标构成(岗位:采购专员 / 采购员):

  1. 采购降本率
    • 指标说明:在保证质量前提下,通过谈判、集中采购等方式实现的采购价下降比例。
    • 计算口径示意:
      • 当期同品类采购单价与上一年度均价对比,经财务与业务共同确认可比性。
    • 数据来源:ERP 单价记录 + 财务成本台账。
  2. 紧急采购占比
    • 指标说明:超出正常计划、因缺货或临时需求导致的紧急采购金额占比。
    • 价值:紧急采购通常价格更高、风险更大,这一指标最大的意义是倒逼计划与采购协同。
  3. 库存周转天数(采购维度)
    • 侧重看采购决策是否导致不合理的囤货。
    • 可结合仓储、计划部门共同承担指标,避免单方背锅。
  4. 采购执行及时率
    • 指标说明:从接到合格请购单到发出采购订单的平均时间。
    • 反映采购在自己可控环节的执行效率。

实践步骤可以这样安排:

  1. 从成本相关的 10 多个候选指标中,筛出 3–5 个最关键的指标纳入采购岗位绩效;
  2. 明确定价口径和数据取数方法,优先用系统可直接导出或通过简单 SQL 可以汇总的数据;
  3. 把紧急采购占比等“反向指标”纳入考核,让采购有动力推动需求部门提前规划。

提醒一点: 成本导向型模板适合大多数企业的起步阶段,但如果长期只用这一套指标,会把采购锁死在“压价”思维,很难逐步转向战略采购。

2. 价值创造型模板:让采购真正参与战略

当企业开始讨论以下话题时,说明可以考虑引入价值创造型模板:

  • 要不要与核心供应商做联合研发
  • 如何通过供应链协同,缩短新品上市周期
  • 如何与少数关键供应商形成稳定而互信的长期合作

这时,再只考核降本显然是不够甚至是有害的。

价值创造型模板的一个常见思路,是引用平衡计分卡(BSC)的四个维度:财务、客户、内部流程、学习成长,然后将之映射到采购职责。

可以用一个简化结构示意:

表 3 价值创造型采购绩效指标与 BSC 维度映射示意

BSC 维度采购视角的目标可能的岗位指标示例
财务降低总拥有成本、优化现金流总成本率、成本避免金额、平均付款周期、框架协议覆盖率
客户(内部)提升内部客户满意度,支持业务增长内部满意度评分、需求响应周期、新品物料到位及时率
内部流程优化寻源与供应商管理流程合格供应商比例、供应商绩效评级结果、流程合规率
学习成长提升采购专业能力与协同创新能力供应商联合改进项目数、关键岗位认证通过率

以类别采购经理岗位为例,可构建如下指标结构:

  • 财务权重 40%:所负责品类的年度成本降低率、成本结构优化效果;
  • 内部客户权重 20%:业务部门对交期、质量、协同支持的满意度;
  • 流程权重 25%:合格供应商占比、战略供应商覆盖率、寻源周期;
  • 学习成长权重 15%:主导的供应商协同改进项目数、参与的跨部门项目。

在案例中的观察是,只要把“供应商创新贡献”“协同改进”这类指标以合适的权重放入采购岗位绩效,采购的谈判风格、供应商管理理念,很快就会发生变化。

3. 敏捷响应型模板:为项目和多变需求设计

在工程建设、IT 系统集成、大型设备定制等行业,采购的主要特征往往是:

  • 按项目组织,每个项目需求不同,变更频繁;
  • 物料和服务高度定制,价格很难完全标准化;
  • 项目进度是第一优先级,采购必须紧贴项目节奏。

这类场景下,如果仍然沿用传统的年降本率、总体库存周转等指标,往往会出现两难:

  • 指标设得太“硬”,采购为了赶进度不得不频繁“违规”;
  • 指标一旦照顾项目实际,又变得模糊无力。

在这种情况下,可以考虑引入“敏捷响应型”模板,把项目交付成功、变更处理能力、风险管理能力作为主线。

示例指标(项目采购经理 / 项目采购专员):

  1. 项目需求满足率
    • 指标说明:在项目计划时间节点前,满足需求方明确提出的物料、服务数量和质量的比例。
    • 这里的难点在于:需要与项目管理系统打通,统一项目里程碑和采购节点。
  2. 需求变更响应周期
    • 统计从项目变更提出到采购确认可执行方案所耗时间。
    • 可分为:一般变更与重大变更,设定不同的目标值。
  3. 项目采购成本偏差率
    • 项目实际采购成本与立项预算的差异比例。
    • 注意要扣除范围变更、外部价格波动等因素,避免简单甩锅给采购。
  4. 项目采购风险事件处理效果
    • 对供应商违约、突发断供、重大质量问题的响应时效与损失控制程度。
    • 多采用事件评分法:根据严重程度打分,年终汇总。

敏捷响应型模板的前提,是项目管理与采购管理两个系统或流程有良好协同。

HR 在参与这种模板设计时,可以多问几个问题:

  • 项目经理对采购的主要抱怨是什么?
  • 哪几类事件最容易引发项目延期?
  • 这些关键节点能否通过系统记录下来,作为指标的数据来源?

三、标杆实践与常见“坑”:从案例看什么才叫真正落地

理论与模板说得再漂亮,如果在实际操作中沦为形式,绩效体系就会迅速失去公信力。本部分通过两个行业化案例,以及几类典型错误,帮助读者看到指标落地过程中的关键细节。

1. 制造业案例:某装备制造企业的采购绩效重构

背景情况

这是一家中型装备制造企业,年采购额占营业收入的 60% 左右。过去多年,采购岗位绩效几乎只看两个数字:

  • 采购价格是否低于去年的均价
  • 是否按时下单、不拖延流程

结果出现了几个问题:

  • 为了完成降价指标,采购频繁更换低价供应商,导致质量波动、返工率上升;
  • 核心零部件时常出现断供,生产部与采购部长期互相埋怨;
  • 采购人员被视为“打杂的”,在新品开发阶段几乎没有话语权。

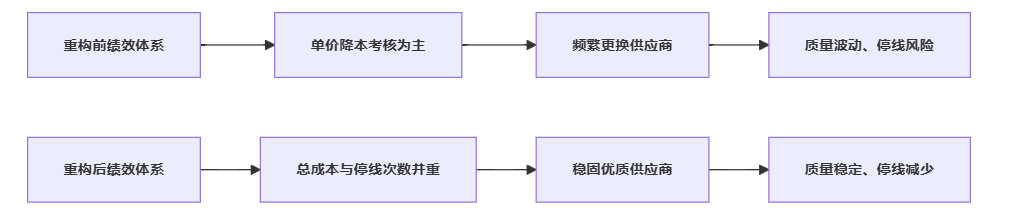

指标重构思路

企业在推进战略采购转型时,重新梳理了采购岗位绩效指标,亮点有三:

  1. 把“采购总成本率(含质量成本、运输成本、库存成本)”作为一级指标,弱化单价指标;
  2. 把“关键物料停线次数”和“来料一次合格率”纳入采购绩效;
  3. 设立“供应商协同改善项目数”和“战略供应商覆盖率”,鼓励采购参与中长期合作。

实施前后数据对比(简化示例)

也可以用表格形式更直观地看变化:

表 4 指标重构前后主要结果对比(示意)

指标/结果项重构前表现(3 年均值)重构后第二年表现趋势解读
采购单价平均降幅6%4%单价降幅略降
来料一次合格率93%97%质量明显改善
关键物料停线事件(次/年)71停线风险大幅下降
供应商数量560320集中度提高,关系更稳
供应商协同改善项目数几乎为 012采购开始参与中长期改善

从这家企业的实践可以看到:当指标从“只看眼前单价”调整为“看总成本与供应稳定”,采购行为就会随之改变,企业的整体盈利与风险水平也随之改善。

2. 零售业案例:某连锁超市的生鲜采购绩效优化

生鲜零售是另一个典型场景:

  • 过于强调低价,容易带来质量与损耗问题;
  • 过于强调零缺货,又会造成大量浪费与报损。

某连锁超市在生鲜采购上长期采用简单的损耗率和销售毛利率指标。生鲜采购经理被要求:

  • 损耗不能超标
  • 利润率要达到预算

现实中,为了这两个数字,采购往往选择偏低品质的货源,以降低损耗成本。同时,对新供应商和新品类缺乏尝试动力。

后来,该企业引入了一组更为精细的指标:

  1. 品质损耗系数
    • 把因质量问题导致的损耗与因正常保质期到期的损耗区分开;
    • 对质量损耗归入供应商与采购协同指标,对正常损耗纳入业务策略考量;
  2. 畅销商品缺货率
    • 单独对高频、高利润品类统计缺货天数和次数,区别对待;
  3. 新品尝试成功率
    • 统计采购推动的新单品中,三个月内进入畅销列表的比例;
  4. 供应商等级结构优化指标
    • 通过供应商评级体系,看一线供应商占比是否逐年提升。

在此基础上,企业引入了简单的预测模型,根据历史销售与节假日规律,给出采购建议量。采购绩效考核中,引入了“按建议量执行程度”与“偏离建议量但效果更好”的正向加分。

结果,虽然总损耗率并未大幅下降,但:

  • 生鲜整体销售额和毛利均明显提升;
  • 顾客对生鲜品质的满意度提升,拉动整体客流;
  • 生鲜采购团队的角色从“压价和控损耗”变成了“经营品类与品牌形象”。

这类案例的启发在于:
如果指标只盯着单一财务结果,就很容易引发短视行为;而一旦把顾客体验、长期合作和创新引入指标体系,采购的价值空间会被大大打开。

3. 常见“坑”与对策:避免绩效体系沦为形式

根据实践经验,采购岗位绩效指标往往会掉入几类典型陷阱:

陷阱一:指标堆砌,平均用力

有的企业给采购岗位列了二三十条指标,几乎想到啥就往里塞。但真正影响绩效的核心因素,反而被淹没。

建议做法:

  • 按照帕累托原则,识别出3–5个对业务结果影响最大的关键指标,给出足够权重;
  • 其余指标放在过程监控或部门级看板中,不必都放进个人绩效;
  • 年度评审时,对真正起到区分度的指标保留,对形同虚设的指标进行淘汰。

陷阱二:指标目标设定脱离实际

例如,把降本目标简单设为每年固定 10%,却没有考虑行业、原材料价格波动、汇率变化。

建议做法:

  • 引入“对标参考”:行业平均水平、历史表现区间、关键原材料价格指数;
  • 对受外界影响较大的指标,采用“相对改善率”而非绝对数值;
  • 允许通过过程说明的形式,记录特殊年度的异常情况,避免机械考核。

陷阱三:数据来源不清,考核周期一拖再拖

少数企业在年终才发现,采购绩效所需的数据分散在多个系统和表格里,核对成本很高,最后干脆简化为主观评价。

建议做法:

  • 在设计指标前,就要确认数据源是否存在且可行;
  • 优先选择“系统可直接拿到”的指标,其次才考虑人工统计指标;
  • 为每个关键指标指定数据口径、数据责任人和校验方式。

四、用数字化和可视化把采购绩效“管得住、看得清”

很多企业认为,设计指标是管理问题,数据和系统只是辅助。我们认同这一点,但也发现,如果缺乏一定的信息化支撑,科学的采购岗位绩效指标很难真正执行下去。

本节聚焦一个问题:如何利用数字化手段,让采购岗位绩效指标从“写得出来”变成“算得出来、看得清、调得动”。

1. 数据自动采集:减少人为干预和统计负担

从实践看,能真正长期坚持考核的指标,往往具有一个共同特点:数据每月能自动跑出来。

在采购场景中,常见的自动采集来源包括:

  • ERP 或采购管理系统中的订单、收货、发票数据;
  • 质量系统中的来料检验记录、返工返修记录;
  • 仓储系统中的出入库、库存周转情况;

通过简单的脚本或 RPA 工具,可以把这些数据定期汇总并生成指标报表,例如:

  • 来料一次合格率
  • 采购执行及时率
  • 供应商准时交货率
  • 紧急采购占比

关键点是:在设计指标时就考虑“数据出不出来”的问题,而不是设计完再想办法统计。

2. 预警与预测:用算法把绩效从“事后算账”变成“事前提醒”

更进一步,一些企业开始利用算法对采购绩效进行预警与预测,例如:

  • 根据历史供应商交付表现,预测未来一个季度的延迟风险;
  • 根据原材料价格指数与汇率趋势,预测成本波动区间;
  • 根据历史紧急采购次数与原因,预测哪些品类容易再次缺货。

在指标体系中,可以增加一些与预警相关的考核内容,例如:

  • 对关键物料是否提前超过预警线就发起补货或寻源;
  • 对高风险供应商是否提前制定替代方案;

这类指标不必占很高权重,但可以有效引导采购岗位从“被动救火”转向“主动预防”。

3. 绩效仪表盘:让关键指标一眼可见

最后一个重要方面,是把采购岗位绩效指标,做成可视化的仪表盘。管理层打开系统的一瞬间,就能看到几个关键问题:

  • 当前采购总成本率与预算的差距;
  • 供应商整体交付与质量表现的趋势;
  • 关键项目采购进度与风险点;
  • 各采购岗位核心指标的完成情况。

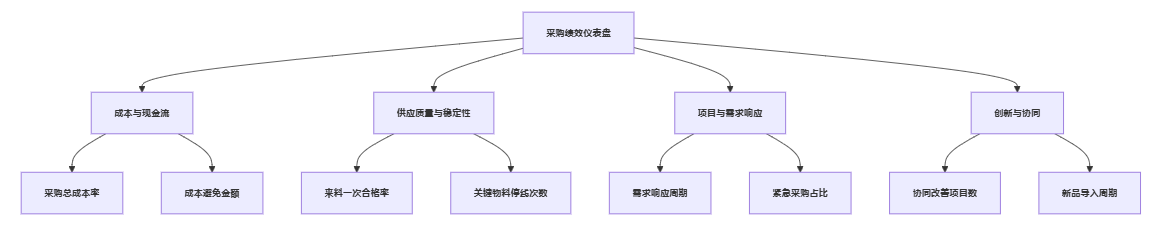

可以用一个简化的可视化结构来理解:

在这一结构下:

  • 管理层可以从顶部看整体趋势和红黄灯;
  • 采购负责人能下钻到具体品类、具体供应商;
  • HR 在做绩效评估与人才盘点时,也能直接看到各岗位关键指标的历史表现。

这里的关键不是技术复杂度,而是要让可视化真正服务决策,而不是“只为好看”。

结语:回到那个常被追问的问题

文章一开始,我们提到很多企业都在问:如何设计科学的采购岗位绩效指标?

结合上文内容,可以把这个问题拆解为几个更加具体、也更加可操作的小问题:

  1. 企业未来三年的经营重点是什么,采购在其中承担什么职责?
  2. 目前采购工作的最大痛点是成本、质量、响应速度、创新协同还是风险?
  3. 现有信息系统能稳定提供哪些数据,哪些指标可以被可靠量化?
  4. 指标出现异常时,能否在流程中找到对应的环节和责任岗位?

在此基础上,下面给出一个综合性的行动建议,供 HR 与采购管理者参考:

  1. 先搞清战略,再选模板
    • 若企业处于稳健经营、盈利压力大,可以成本导向型为主,兼顾质量与供应稳定;
    • 若企业在谋求差异化与创新竞争力,应逐步引入价值创造型指标;
    • 若项目制业务占比较高,需叠加敏捷响应型指标,关注项目交付与需求变更。
  2. 从 3–5 个关键指标起步,留出调整空间
    • 不必一开始就追求完美的完整体系,先把对业务影响最大的几个指标设计清楚;
    • 用半年到一年的时间试运行,收集问题和争议点,再进行迭代优化。
  3. 在流程与系统中“种下”绩效指标
    • 把指标嵌入采购流程设计与系统字段,而不是放在流程之外;
    • 明确数据口径与责任人,让指标能够自动、稳定地产出。
  4. 把绩效结果用于发展而不仅仅是奖惩
    • 对于完成指标好的采购人员,除了奖金,也要看到其在供应商管理、跨部门协同中的经验,并用于内部经验共享
    • 对指标异常的岗位,不仅追问“为什么做不好”,也要追问“流程、资源和系统是否支持得足够”。

从长期看,科学的采购岗位绩效指标,不只是“打分工具”,更是一块把战略、流程、数据和人才连接在一起的“对话面板”。
当企业能在这块面板上持续对话、调整、优化时,采购的角色也会从传统的“执行买手”,逐步走向真正的“业务合伙人”和“价值创造者”。

这,或许才是我们在讨论如何设计科学的采购岗位绩效指标时,更值得追求的终极目标。

本文标签:
HR管理案例
数字化案例
人力资源管理系统作用
人事管理系统

热点资讯

  • 绩效考核指标怎么确定? 2023-09-21
    绩效考核指标怎么确定?绩效考核作为一种重要的企业管理工具,其核心部分并非只是评估个人的能力、表现和行为,而更为关键的是它需要反映的组织目标和对组织成功的贡献,且这些指标都需要是可量化的。下面我们将深入探讨如何正确实施有效的绩效考核。
  • 设计科学的内容创作岗位绩效指标的若干个模板与案例分享 2026-01-22
    本文围绕内容创作岗位绩效指标,系统拆解如何设计科学可落地的指标体系,给出四类常见内容岗位的绩效模板,并结合实际案例说明这些模板如何落地。重点回答如何设计内容创作岗位绩效指标这一难题,帮助HR与业务管理者兼顾创意自由与绩效管理的科学性。
  • 从“部门墙”到“共赢网”:提升跨部门协作绩效指标的科学... 2025-12-29
    本文系统梳理跨部门协作绩效指标设计与落地的科学方法,从诊断、机制与能力三层路径回答“如何提升跨部门协作绩效指标”,为HR与管理者提供一套可复制的实施步骤与工具。
  • 提升团队领导力绩效指标的科学方法:从“监工”到“催化剂” 2025-12-29
    本文从组织与数据双重视角,系统拆解团队领导力绩效指标该怎么设计、怎么衡量、怎么提升,围绕“如何提升团队领导力绩效指标”给出可复制的科学方法与分步实施路径,并示范如何借助HR数字化工具做成一个真正可落地的领导力提升闭环。
  • 设计科学的客户经理岗位绩效指标的若干个模板与案例分享 2026-01-22
    本文围绕客户经理绩效指标,从战略解码、维度设计、量化方法入手,系统回答如何设计科学的客户经理岗位绩效指标,并结合银行、B2B科技、快消等多行业案例与通用模板,帮助HR与业务管理者搭建既能支撑战略又能激励一线的绩效体系。
  • 提升流程效率绩效指标的科学方法与实施步骤详解 2025-12-29
    围绕流程效率与绩效指标体系建设,系统拆解如何提升流程效率绩效指标:从三层诊断模型、方法工具箱,到五步落地路径,给出HR与业务管理者可直接照搬的实施步骤与风险提示。
  • 设计科学的品牌管理岗位绩效指标:模板与案例全解析 2026-01-23
    围绕品牌管理岗位绩效指标拆解价值链逻辑,系统回答如何设计科学的品牌管理岗位绩效指标,给出三类通用模板与多个行业案例,并结合HR数字化系统说明落地与动态优化路径,帮助HR与品牌管理者把抽象的品牌价值转化为可度量、可管理的绩效结果。
  • 设计科学的销售岗位绩效指标的若干个模板与案例分享 2026-01-21
    本文围绕“如何设计科学的销售岗位绩效指标”,从战略解码出发,给出一线销售、销售主管、销售总监三类岗位的通用模板,并结合制造业与互联网企业案例,解析销售KPI设计的要点与陷阱,帮助企业搭建可执行、可迭代的绩效体系。

推荐阅读
