【导读】 大型企业选择薪酬分析工具,难点往往不在“功能多少”,而在能否支撑组织复杂度、数据治理与合规要求,并被HRBP与业务管理者真正用起来。本文围绕“如何为大型企业选择适合的薪酬分析工具”,给出从能力诊断到四维评估、再到POC与实施规划的可执行方法,适合集团总部HR、薪酬负责人、HR数字化团队与IT/财务共同参考。
薪酬管理正在从“算得准、发得快”转向“看得清、决得对”。一方面,集团化、多业务线、多地域经营让薪酬结构天然分层;另一方面,合规与审计要求把数据口径、权限与留痕推到台前。我们在大量项目复盘中看到:同样叫“薪酬分析”,有的企业只是把Excel报表搬到BI里,有的企业则能把关键岗位溢价、预算占用、市场对标与人才流失风险放在一张图里做决策。差别不在是否买了系统,而在选型时是否把工具当作“分析能力与治理能力”的组合来建设。
一、重新定义选型:从“工具采购”到“能力构建”的战略跃迁
大型企业薪酬分析工具选型要先回答“要构建什么能力”,再讨论“买什么产品”。如果把选型等同于软件采购,结果往往是:上线时热闹、半年后搁置,因为数据对不上、权限理不清、业务不愿用。
1. 大型企业的独特痛点剖析
大型企业的薪酬分析,首先是一个“复杂系统问题”:数据跨系统、规则跨组织、决策跨层级。痛点通常集中在三条主线上。
第一条是数据与口径。集团内常见“多套HRIS并存 + 财务成本中心体系复杂 + 绩效系统口径不一”。薪酬分析要做的人群切片(职级、序列、地区、雇佣类型、业务单元)越细,越容易暴露数据缺失、字段不一致与历史规则遗留。很多企业的“薪酬差异”不是政策差异,而是口径差异——比如奖金是否含在年包、补贴是否归入固定薪、出勤扣款是否回冲成本,这些若不统一,分析结论会失真。
第二条是组织复杂度。大型企业往往有多套职级体系(研发、营销、制造、职能)并行,薪酬策略也可能分为市场领先、市场跟随、成本控制等多种组合。工具若只支持单一的宽带薪酬或单一分组逻辑,HR很难在同一平台上解释“为什么A事业部的P75对标与B事业部的P50对标都合理”。
第三条是合规与审计。对央国企、金融、互联网平台等行业,权限分层、数据脱敏、审计日志留存、审批链条与薪酬敏感字段的访问控制是硬约束。很多“看起来很强”的分析工具,一旦进入审计与等保/内控评估,就会暴露权限模型过粗、导出不可控、留痕不完整等问题,直接影响上线范围。
提醒一句:如果企业的核心矛盾是口径与权限,先评估“数据治理与安全能力”,比先比“可视化多炫”更有效。
2. 三大常见选型陷阱
选型失败并不罕见,原因常落在三个陷阱里:功能、技术、体验。
功能陷阱:用“功能清单”替代“场景验收”。大型企业经常在RFP里堆满功能点,但真正决定价值的是少数高频场景:年度调薪、预算测算、关键岗位对标、薪酬公平性解释、组织成本预测、薪酬异常预警等。供应商能否把这些场景跑通,比“是否支持100张报表模板”更关键。否则就会出现:系统功能很多,但每次开会还得靠薪酬经理临时拉Excel。
技术陷阱:只看前台分析,不看后台数据链路。薪酬分析工具对“主数据、组织架构、员工花名册、薪资项、成本中心、绩效结果、人才盘点标签”的依赖很强。若接口能力、增量同步、历史追溯、字段映射与数据质量校验机制不成熟,上线后会变成“每个月修数据”。这类项目常见副作用是:IT与HR互相抱怨,最终业务认为“数据不可信”。
体验陷阱:忽视最终使用者的决策路径。大型企业的使用者至少包括CHRO/HRD(看趋势与风险)、薪酬经理(建模型与出方案)、HRBP(解释与沟通)、业务负责人(要结论与可行动建议)、财务(看预算与成本归集)。如果工具只能给薪酬专员用,或者对业务负责人来说操作门槛过高,系统就会被边缘化;反过来,如果为了易用牺牲了口径严谨性,也会造成“人人看得懂,但没人信得过”。
这里可以用一个类比(本模块仅此一处):薪酬分析系统像楼房,前端报表是“外立面”,但真正决定能不能住、住得久的是地基——数据与权限。
3. 薪酬分析能力的成熟度模型
在进入具体选型前,我们建议先做能力定位:企业当前处于哪个阶段,目标要到哪个阶段。成熟度不是越高越好,而是与管理诉求匹配——例如某些强合规行业未必适合一步到“全自动智能决策”,但必须把权限与留痕做到位。
图表1展示一个常用的五阶段模型,便于集团在内部对齐目标与边界(例如:先把自动化报告做到稳定,再谈预测与预警)。

成熟度评估的实践做法通常是两步:先列出现有报表与决策场景清单(频率、耗时、参与角色、数据来源),再评估每个场景所需的数据链路与控制点(口径、权限、留痕、审批)。当企业把目标定为3.0或4.0时,选型标准会明显不同:不仅要“能分析”,还要“能解释、能审计、能复现”。
二、四维评估框架:构建科学的选型决策模型
大型企业的选型要用“综合权衡”替代“单点最优”:既要能支撑薪酬战略,又要落在可实现的数据与合规条件上,还要确保组织采纳,最终算清总拥有成本。我们建议用战略契合、技术与数据、用户体验与组织采纳、TCO与ROI四个维度做统一评分与取舍。

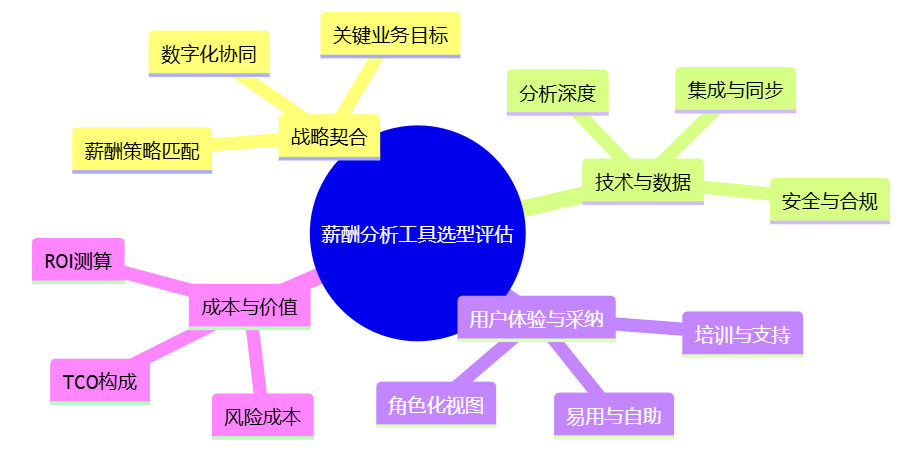

在展开四维之前,先用一张思维导图帮助团队建立共同语境:到底评什么、问什么、怎么验。

1. 大型企业为何而买:战略契合度怎么评估?
战略契合度回答的是“为何而买”。如果这一层不清晰,后续的技术评估会变成“谁演示得好就选谁”,而不是“谁更适合我们”。
可操作的评估方式是把薪酬战略拆成可验证的判断题:
- 是否支持公司的薪酬定位:例如研发序列要市场领先,制造序列要成本可控,职能序列要稳健公平。工具是否允许同一集团内配置多套对标策略(P50/P60/P75等)与不同预算规则,并能在分析中清晰区分。
- 能否支撑关键业务目标:比如关键岗位留任、销售激励的边际产出、人力成本占收入比的预警、用工结构优化等。注意这里不是“能做报表”,而是是否能形成可执行的决策输入(例如:对关键岗位给出溢价区间、对某事业部给出预算压力点与可替代方案)。
- 与数字化战略是否协同:若集团正在推进数据中台/主数据治理/统一组织架构,工具应适配这些基建;如果集团强调自助式经营分析,工具应支持业务管理者在权限范围内自助取数与钻取。
边界条件也要提前写清:若企业的薪酬政策本身不稳定(频繁变更、规则例外多、历史遗留多且无意清理),工具的“配置化”会被迫转成“定制化”,成本与周期都会放大;这不是供应商能力不足,而是策略与治理尚未准备好。下一步进入技术与数据维度时,就要把“政策稳定性”作为风险项放进评估矩阵。
2. 技术与数据能力怎么评估,才能避免“上线即返工”?
技术与数据能力回答“能否实现”。在大型企业里,薪酬分析工具不是一个独立系统,而是连接HR、财务与业务数据的枢纽;评估时建议抓住三个“硬核点”:集成、分析深度、安全合规。
(1)数据集成:接口能力与数据链路稳定性
评估不应停留在“支持API/支持导入导出”,而要验证“在你们的系统形态下能否稳定跑起来”:
- 是否支持与现有HRIS/薪资系统/考勤/绩效/预算/ERP的对接方式(API、数据库视图、中间表、文件交换),是否支持增量同步与失败重试。
- 字段映射与口径管理能力:是否能把薪资项、补贴、奖金、社保公积金公司成本等映射到统一分析口径,并保留原始字段可追溯。
- 历史追溯能力:能否回看某一次调薪前后的版本差异(组织、职级、薪酬项、预算占用),否则复盘与审计会很痛苦。
(2)分析深度:从描述到模拟与预警
大型企业常见的“有用分析”包括:薪酬比率/渗透率、对标分位差距、调薪预算占用、部门间结构差异、同岗同酬与薪酬公平性、关键岗位溢价、离职风险与薪酬关联等。评估时可把能力拆成层级:
- 描述性:多维切片、钻取、同比环比;
- 诊断性:差异来源分解(岗位/地区/司龄/绩效/序列);
- 预测与模拟:What-if(调薪幅度、覆盖率、结构调整);
- 预警:异常薪酬(同岗高偏离、短期跳涨)、预算超支、政策触发阈值等。
要警惕的反例是:供应商展示“AI预测市场薪酬”,但其市场数据来源、样本结构、行业与地区覆盖不可解释,或无法与你们的岗位体系映射。对于强依赖市场对标的大型企业,这类黑箱模型宁可不用,也不要用错。
(3)安全合规:权限模型与审计留痕
薪酬数据的权限通常需要到“组织+角色+字段级”控制。评估时建议把以下点写入POC验收:
- 是否支持字段级脱敏与导出控制(谁能导出、导出范围、是否水印、是否审批);
- 是否支持审计日志(访问、查询、导出、配置变更)并可追溯到人;
- 是否支持多级审批与流程留痕(尤其涉及预算调整、调薪方案定稿)。
过渡提醒:当技术与数据维度通过初筛后,再讨论体验与采纳,否则会出现“演示很好看、上线很难用”的典型落差。
3. 谁在用、爱用吗:用户体验与组织采纳如何衡量?
用户体验与组织采纳回答“谁在用、爱用吗”。大型企业的薪酬分析不是HR部门的独角戏,真正要改变的是决策链条:业务管理者愿不愿意基于同一套口径讨论,HRBP能不能用工具解释方案,财务能不能把预算与成本对齐。
评估这一维度,我们建议用“角色—任务—产出”来拆解,而不是只看界面好不好看。
(1)角色化界面与权限内自助
至少要覆盖四类视图:
- CHRO/HRD:趋势、风险、预算占用、关键岗位差距;
- 薪酬经理:规则配置、方案模拟、口径维护、版本对比;
- HRBP:部门层面的调薪建议、结构诊断、沟通材料自动生成(如可解释的图表与要点);
- 业务负责人:本组织的人力成本结构、关键岗位对标差距、方案选择的影响(成本与留任)。
如果工具只能由薪酬经理“制作报表”再发给业务,就仍然是2.0自动化报告阶段,难以进入3.0多维分析的真正价值区。
(2)易用性:降低学习曲线与减少“二次加工”
大型企业里常见的真实使用场景是:临近调薪窗口,HRBP要在两天内完成多轮方案比较并准备沟通材料。此时系统若需要复杂建模或多次跳转,HRBP会回到Excel。评估时可以用三个指标做快速判断:
- 新手上手时间:半天培训后能否完成指定分析任务;
- 自助分析比例:多少问题不需要找薪酬团队“帮忙拉数”;
- 二次加工率:导出到Excel再加工的比例越高,说明工具输出不贴合决策。
(3)赋能体系:培训、知识库与支持响应
大型企业选型往往跨区域、跨业务单元,供应商的交付与赋能决定了扩展速度。我们建议在合同前把支持承诺写清:培训次数、关键时期响应(调薪窗口)、知识库与管理员手册、版本升级策略、重大故障SLA等。
需要说明的边界是:再好的工具也无法替代管理动作。如果组织文化对薪酬透明度高度敏感,或者业务领导拒绝在数据上达成共识,工具只能提升效率,无法直接改变决策偏好;这类组织要把“变革管理”纳入实施计划。
4. 值不值:总拥有成本(TCO)与投资回报(ROI)怎么测算?
成本与价值维度回答“值不值”。大型企业常见误区是只比较软件报价,而忽略实施、定制、数据治理、培训与长期运维。正确做法是把TCO拆开,再把ROI与风险成本一起纳入。
(1)TCO构成:把隐性成本显性化
建议至少包含:
- 软件费用:订阅/许可、模块、用户数、环境(生产/测试);
- 实施费用:集成开发、数据迁移、口径梳理、权限配置、报表与模型配置;
- 组织成本:业务参与时间(访谈、验收、培训)、关键窗口期的额外投入;
- 运维与升级:接口变更、组织调整带来的配置维护、版本升级适配;
- 合规成本:等保/审计配合、数据脱敏与安全加固。
(2)ROI测算:从“省时间”到“省成本、降风险”
大型企业的ROI不应只算工时节省,更要量化决策收益。常见口径包括:
- 效率收益:报表生产时间减少、调薪测算周期缩短;
- 成本收益:预算更精准、薪酬结构优化带来的人工成本改善;
- 人才收益:关键岗位对标与溢价更精准,降低核心人才流失概率(可用历史流失成本或替换成本估算);
- 风险收益:合规与审计风险降低(尤其是权限、导出与审批留痕)。
表格1提供一个“方案类型—四维表现”的快速对比,便于在早期形成讨论共识(不是最终答案,但能减少无效争论)。
表格1:不同类型方案在四维评估框架下的对比
| 方案类型 | 战略契合 | 技术与数据 | 用户体验与采纳 | 成本与价值(TCO/ROI) |
|---|---|---|---|---|
| 高级Excel + BI工具 | 中(取决于模型能力) | 低-中(集成与口径治理弱) | 中(熟悉但易二次加工) | 低TCO但ROI上限低,风险在口径与审计 |
| 通用型HR Analytics套件 | 中-高(覆盖面广) | 中-高(需看集成能力) | 中(角色化不一定贴合薪酬) | TCO中等,适合统一分析平台但需薪酬深度配置 |
| 一体化薪酬管理与分析系统 | 高(贴近薪酬场景) | 中-高(看数据治理能力) | 高(调薪/预算/对标流程更顺) | TCO较高但ROI潜力大,适合集团化与强合规 |
过渡提醒:当四维评估形成短名单后,下一步不是立刻谈价格,而是进入“流程化选型”,用POC把风险提前暴露。
三、分步实施路线图:从评估到落地的行动指南
大型企业选型不是一次评审会能决定的,它更像一个可控的项目:用阶段化产出把不确定性逐步压缩。我们建议用四阶段路线图(诊断—调研—POC—谈判与规划)把决策与风险管理嵌进去。

先给出总览流程,便于项目组对齐节奏与决策点。

1. 阶段一:内部诊断与需求定义(1-2个月)
阶段一的关键是把“想要的功能”变成“要验收的场景”,把“各说各话”变成“统一口径”。大型企业建议从组织与数据两端同时入手。
组建跨职能项目小组:至少包含总部薪酬、HRBP代表、IT集成、数据治理/安全、财务预算或成本团队、以及一个核心业务单元代表。原因很现实:薪酬分析的输入来自HR系统,预算与成本来自财务,落地场景在业务端。缺一个角色,后面都会返工。
需求采集用“决策链条”驱动:通过访谈与问卷把场景拉出来,例如:年度调薪要几轮测算、每轮谁审批、要看哪些指标、目前耗时多少、哪些数据最不可信。需求文档建议用两类条目表达:
- 必须场景(必须跑通、必须可审计)
- 可选场景(上线后逐步扩展)
输出两份关键交付物:
1)《需求规格说明书》:包含场景清单、数据清单、权限模型、合规要求与验收标准;
2)《选型评估矩阵》:把四维框架转成可评分项,并设置“一票否决项”(如字段级权限、审计留痕、关键系统集成可行性)。
提醒一句:阶段一最常见的失败是“需求太宏大”。如果企业成熟度在2.0,先把3.0的高频多维分析做扎实,比同时追4.0预测预警更可控。
2. 阶段二:市场调研与供应商筛选(1个月)
阶段二的目标是把长名单收敛为短名单,并让供应商理解你的真实约束,而不是照着模板演示。
形成长名单:可覆盖三类供应商:薪酬管理/薪资核算厂商的分析模块、通用HR分析平台、以及数据/BI厂商的薪酬数据应用方案。大型企业不必迷信“全能型”,更应关注与现有生态的适配。
用评估矩阵做初筛:重点先排除“硬约束不满足”的候选,如无法满足关键集成、无法满足合规权限、无法支持多套职级体系或多对标策略等。初筛后保留3-5家进入短名单。
发出RFP并提出“带数据演示”要求:RFP里一定要写清:你希望供应商展示哪些关键场景、要用什么样的脱敏数据样本、需要提供哪些技术与安全材料(接口清单、权限模型说明、审计日志示例、实施方法论与项目计划)。这样做的好处是把“销售表达能力”与“交付实现能力”区分开。
过渡提醒:短名单的关键不在厂商知名度,而在“是否愿意并有能力用你的场景做POC”,这将直接决定阶段三的效率。
3. 阶段三:深度评估与POC测试(1-2个月)
阶段三是大型企业选型的分水岭:不做POC,风险大多会留到上线后爆发;POC做得不对,也会变成“演示秀”。因此POC必须围绕真实业务链路设定验收。
POC怎么做才能选出适合的薪酬分析工具? 我们建议至少包含四类测试:
1)数据链路测试:用脱敏样本验证组织、岗位、职级、薪资项、成本中心、绩效结果等字段的映射与同步;验证历史版本是否可追溯。
2)关键场景测试:如调薪预算测算(覆盖率/幅度/绩效系数)、市场对标差距分析(P50/P75)、薪酬公平性或结构诊断、异常值识别。要求输出可用于管理层讨论的图表与结论说明。
3)权限与审计测试:设置不同角色账号(薪酬经理、HRBP、业务负责人、财务)验证可见范围、字段脱敏、导出控制、日志留痕是否符合预期。
4)性能与可用性测试:特别是集团级数据量与并发访问(调薪窗口期)下的响应时间、报表刷新与计算耗时。
组织最终用户评分:POC不仅是技术验收,也是组织采纳的预演。建议让HRBP与业务负责人在限定时间内完成指定任务,并打分记录“完成难度、理解成本、输出可用性”。很多工具在薪酬经理看来“功能齐全”,但业务负责人觉得“看不懂、用不上”,这种差异只有POC能暴露。
需要提示的副作用是:POC样本数据如果过于“干净”,会高估工具表现。更有效的做法是保留一些真实世界问题(缺失字段、历史变更、例外规则)来测试工具的容错与治理能力。
4. 阶段四:商务谈判与实施规划(1个月)
阶段四不是单纯压价,而是把“能做到”写进合同与实施计划,把“风险怎么管”写成双方责任。
商务谈判要点:
- 明确交付范围:哪些报表/模型/接口在一期交付,哪些在二期;
- 明确验收标准:与POC一致的关键场景、权限与审计要求写入验收条款;
- 明确SLA与窗口期保障:调薪窗口、年终结算等关键时期的响应与保障机制;
- 明确数据与安全责任:数据脱敏、导出控制、审计留痕、漏洞处理机制。
实施规划建议采用“先集团后扩展”或“先试点后推广”:大型企业更稳妥的路径往往是先选一个业务单元或一个薪酬体系做试点,把口径、权限与流程跑通,再扩展到全集团;如果集团强管控、口径统一度高,也可以先做总部标准模型,再让各事业部在框架内做差异化配置。
为了便于项目组落地,我们把四阶段的关键任务、周期与交付物整理在表格2中,可直接用作项目计划的骨架。
表格2:大型企业薪酬分析工具选型项目计划表(示例)
| 阶段 | 周期建议 | 关键任务 | 责任角色(主责/协同) | 主要交付物 |
|---|---|---|---|---|
| 阶段一 诊断与需求 | 4-8周 | 场景梳理、数据盘点、权限与合规要求、评估矩阵 | HR薪酬(主)、IT/财务/业务(协同) | 需求规格说明书、评估矩阵、一票否决清单 |
| 阶段二 调研与筛选 | 2-4周 | 长名单、初筛、RFP、供应商沟通 | HR数字化(主)、采购/IT(协同) | 短名单、RFP回应对比表 |
| 阶段三 POC与评估 | 4-8周 | 带数据POC、关键场景验收、用户评分、安全评估 | IT(主)、HR薪酬/安全/业务(协同) | POC报告、风险清单、推荐方案 |
| 阶段四 谈判与规划 | 2-4周 | 合同条款、验收标准、实施计划、培训计划 | 采购(主)、HR/IT(协同) | 合同、实施蓝图、培训与推广计划 |
结语
回到开篇的问题:如何为大型企业选择适合的薪酬分析工具?我们的实践经验是,把它当成一次“能力建设项目”而不是“软件购买”,用成熟度定位确定目标,用四维框架保证取舍,用POC把风险前置,用实施规划把组织采纳写进计划,选型成功率会显著提高。
可立即执行的建议如下(建议企业按顺序推进):
- 先做能力成熟度定位:用现有场景清单与数据链路清单,明确你要从2.0到3.0还是直接到4.0,避免目标过大导致一期失败。
- 把需求写成可验收场景:年度调薪、预算测算、市场对标、结构诊断、异常预警与审计留痕,逐条定义输入、输出与验收标准。
- 用四维评估矩阵统一决策语言:战略契合、技术与数据、组织采纳、TCO/ROI同时评分,并设置字段级权限、审计留痕、关键集成等“一票否决项”。
- POC必须“带脏数据、带权限、带性能”:不要只看演示效果,要验证真实世界的口径问题、历史追溯、导出控制与窗口期并发。
- 合同与实施把风险写清楚:把POC验收标准写入合同,把关键窗口期支持、升级策略与安全责任写实,确保长期可持续。
