【导读】 项目制成本分摊之所以在建筑工程企业反复“算不清、分不准”,往往不是财务不专业,而是通用型工资系统的底层假设与项目制管理的现实冲突:它按固定部门、月度周期、单一归属来发薪,却要承接“一人多项目、按节点计薪、按WBS核算”的复杂账。本文面向建筑工程HR、项目经理、成本/财务负责人,回答为什么通用型工资系统搞不定项目制成本分摊?并给出可落地的系统化破局框架:从工时数据底座、核算引擎到业财人一体化与合规内控,帮助企业把人工成本从“事后解释”变成“过程可控”。
人工成本在工程项目里往往是最敏感的成本项之一:它既高频发生、又与进度、质量、安全强相关。现实中不少企业明明做了工资表、也做了项目成本表,但一到项目复盘就出现三类典型矛盾:项目利润与体感不一致、项目间成本“互相串门”、同一岗位在不同项目的激励口径不一致。很多HR会把问题归因于“系统不够高级”,但从实践看,更关键的是先搞清楚:项目制成本分摊到底要求系统回答哪些问题、数据从哪里来、分摊规则如何被审计与追责——这些恰恰是通用型工资系统最不擅长的部分。
一、表象与代价:通用工资系统在项目制下的“失灵”场景
通用型工资系统在建筑工程项目制里最常见的失败,并非“算错某个公式”,而是在工时归集、薪酬结构承载、业财联动三个环节持续产生偏差,最终把项目成本变成一个难以复核的结果。
1. 工时分摊失真:“一人多项目”下的核算难题
建筑工程的用工形态决定了“人”的归属经常是动态的:同一名施工员、技术负责人、资料员,可能在一个月内在A项目冲节点、去B项目做交底、再回C项目配合验收。通用型工资系统的常见建模方式是员工—部门—成本中心的稳定映射;它可以按部门汇总工资、按成本中心入账,但对“同一人同一工资周期跨多个项目”的场景,通常只能采取两种权宜之计:
- 手工填比例:HR或项目文员按经验给一个分摊比例(如70%在A、30%在B),月底再调;
- 按考勤地点粗分:用打卡地点或项目部归属替代真实工时与任务消耗。
问题在于:项目制成本分摊的“合理性”依赖可检查的证据链——做了多少、在哪个项目做、对应哪个WBS/工序、由谁确认。如果分摊依据只是“填个比例”,就会出现三类直接后果:
- 项目利润被扭曲:A项目真实用工多但分摊少,成本看起来“漂亮”,B项目背锅。
- 绩效兑现失真:奖励挂钩项目效益时,分摊偏差会放大争议,影响团队信任。
- 成本责任无法落人:一旦出现亏损追责,找不到工时与任务的对应记录,只能陷入口径之争。

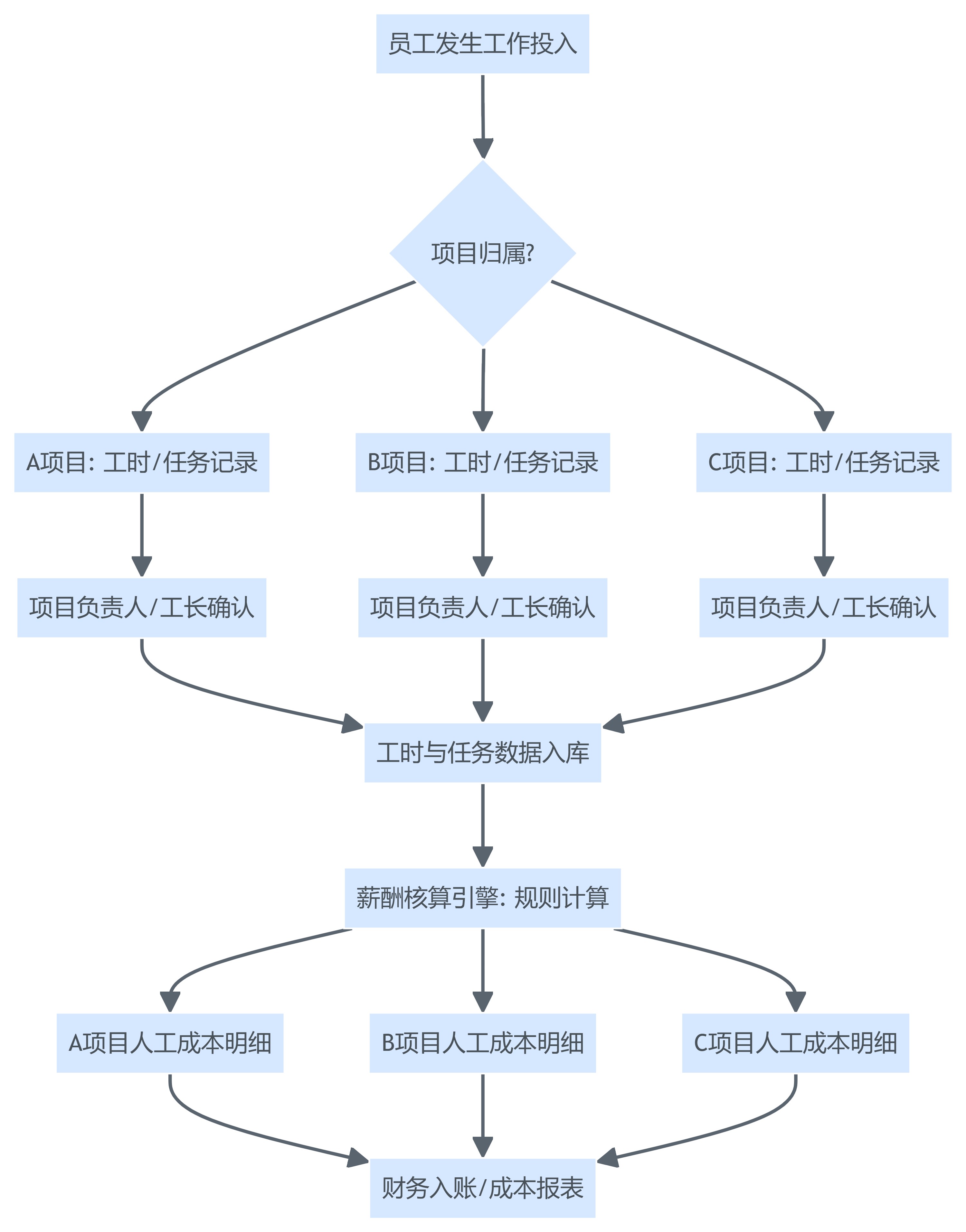

图表1 跨项目工时与成本分摊流程图(理想闭环)

这里的关键不是“有没有工时表”,而是工时能否在组织上被接受、在流程上被确认、在系统上能被追溯。很多企业并不缺Excel,缺的是让工时成为“可用于核算、可用于结算、可用于审计”的治理机制。下一步往往就会牵出薪酬结构的承载问题。
2. 薪酬结构错配:复杂项目激励与简单核算模型的冲突
建筑工程项目的薪酬并不只是一张月度工资单。常见的组合包括:固定基薪、项目绩效、节点奖金、质量/安全扣罚、二次经营激励、驻外补贴、超产奖、班组计件计量等。它们背后对应的是不同的业务触发条件与核算口径:
- 按节点触发:封顶、竣工验收、关键工序完成;
- 按质量安全结果调整:整改扣款、事故责任扣罚、创优奖励;
- 按成本节超分享:以责任成本或目标成本为基准的分享机制;
- 按工序计量:与工程量、定额、计价口径绑定。
通用型工资系统往往擅长处理“固定项 + 少量浮动项”,但面对上述结构,会出现典型的“承载不足”:
- 规则难配置:同一奖金在不同项目的触发条件不同(项目规模、风险等级、合同条款、结算模式不同),系统若只能做统一模板,就会逼迫组织回到“一刀切”。
- 核算颗粒度不够:项目激励需要拆到岗位/专业/分部分项甚至工序,通用系统通常停留在人员维度或部门维度。
- 调整链条不可审计:当大量奖金需要“手工调整”,就会形成所谓“人治口径”,既影响公平,也提高合规风险。
从管理效果看,这种错配带来的副作用很现实:项目经理为保进度倾向于“先发再说”,财务为控风险倾向于“先卡再说”,HR夹在中间只能靠解释与协调,而不是靠规则与数据。提醒一句:薪酬结构越复杂,越需要把触发条件和数据来源写进制度与流程,否则系统再“能算”也只是把争议数字化。
3. 业财数据割裂:成本核算滞后与决策失据
项目制成本分摊的价值不只在“月底把账做平”,更在于过程中能不能看见趋势:哪些项目人工成本偏高、偏高是因为加班还是因为返工、偏高是否与质量问题同源、偏高能否在下一节点前纠偏。
但在很多企业里,数据链条是断裂的:
- HR掌握工资、津补贴、社保、公积金等“发薪口径”;
- 项目系统掌握进度、工程量、签证变更、WBS结构;
- 财务系统掌握成本归集、合同收支、税务处理与报表口径。
如果系统之间没有统一的项目编码、WBS层级映射、人员在项目维度的归属关系,最终只能靠“导出—VLOOKUP—再导入”的方式拼接。其结果往往是两种极端:
- 滞后:等数据对齐已经是下个月甚至下季度,无法用于过程管理;
- 失真:为追求“对得上”,用粗暴的比例分摊去填平差异,进一步放大偏差。
在项目经营会上常见的一句话是“项目都亏钱”,但很多时候亏的不是业务本身,而是核算口径与归集路径让人工成本变成了“看不懂的数”。这类问题继续追下去,基本都会落到第二部分:通用系统与项目制到底冲突在哪里。
二、根源剖析:为什么通用型工资系统搞不定项目制成本分摊——通用系统与项目制管理的底层冲突
通用型工资系统的问题,不在“功能点是否齐全”,而在它对组织与成本的默认假设。项目制成本分摊要求的是跨维度、可追溯、可审计的核算体系;而通用系统更像一把标准扳手(这是本部分唯一的类比),在固定螺母上很高效,但遇到非标结构就只能加垫片凑合。
1. 组织架构逻辑冲突:“部门-员工” vs “项目-任务-资源”
通用工资系统的主线通常是:员工入职—定岗定级—归属部门—考勤—算薪—发薪—入账。这个链条强调稳定性,默认员工的组织归属相对固定。
项目制管理的主线则是:立项—组建项目团队—按阶段配置资源—节点交付—动态调整人员—项目收尾。它强调的是资源的灵活配置,默认人员会随项目阶段波动。两者冲突的关键点在于:工资发放可以按月稳定发生,但成本归集必须按项目真实消耗发生。
如果企业仍用“部门归属”作为唯一归集口径,会出现看似合理、实则危险的局面:工资发得及时,项目成本却与真实投入脱钩。特别是在矩阵组织下(职能部门 + 项目部双线管理),员工的指令来源、工作投入、绩效评价可能分别来自不同主体,工资系统若只认一个归属,必然造成成本分摊与绩效兑现的不一致。
边界条件也要说清:如果企业项目数量少、人员跨项目频率低、项目周期短且组织基本按项目部稳定配置,那么通用系统通过“项目成本中心 + 固定分摊比例”有可能勉强可用;但一旦进入多项目并发、人员频繁支援、跨区域调度的常态,粗分摊就会迅速失效。
2. 成本核算维度冲突:“静态成本中心” vs “动态项目WBS”
项目制成本分摊要解决的是“成本落在哪个项目、哪个分部分项、哪个工序、哪个阶段”。这背后对应的是WBS(工作分解结构)以及更细的成本要素(人工、材料、机械、措施费等)组合。
通用工资系统即便支持“分摊到项目”,也常见两类局限:
- 只支持到项目层:无法进一步落到WBS或工序,导致项目内无法定位问题;
- 分摊规则单一:多为按比例、按工时总量粗分,无法支持按工程量、按产值、按风险系数、按岗位权重等复合规则。
这也是为什么很多企业在“项目级人工成本”上能对齐,但在“为什么这个项目人工成本偏高”上解释不清。因为解释需要更细颗粒度:是否返工?是否赶工加班?是否因质量问题导致重复投入?这些都需要把人工投入与WBS/节点数据关联起来。
表格1 通用型工资系统 vs 项目制管理需求对比
| 维度 | 通用型工资系统常见逻辑 | 项目制管理的真实需求 | 典型冲突点 |
|---|---|---|---|
| 组织 | 员工稳定归属部门/公司 | 人员按项目阶段动态调配 | 矩阵组织下归属不唯一 |
| 核算单元 | 部门/成本中心为主 | 项目 + WBS + 工序/节点 | 颗粒度不足导致不可解释 |
| 薪酬结构 | 固定项 + 少量浮动项 | 节点奖、质量安全扣罚、节超分享、计量计件并存 | 规则多、触发条件多源 |
| 数据链路 | HR闭环为主 | HR-项目-成本-财务协同 | 编码不统一、数据难对齐 |
| 风控 | 重“发薪准确” | 重“可追溯、可审计、可预警” | 调整多、留痕弱 |
在审计与内控越来越严格的环境下,企业真正需要的不是“把钱分出去”,而是“分出去之后还能把逻辑讲清楚”。这会直接引出第三个冲突:管理流程的嵌入缺失。
3. 管理流程嵌入缺失:“发薪” vs “控本”
通用型工资系统的目标是把工资算对、发准、报税合规;它天然是“结果型系统”。但项目制成本分摊更像“过程型能力”:要把薪酬与进度、质量、安全、成本节超等过程指标绑在一起,并形成闭环。
举三个常见的过程型要求,通用系统往往很难原生支持:
- 进度节点确认:奖金发放依据节点完成,但节点是否完成由工程系统/现场验收确认,而不是HR在系统里点一下。
- 质量安全扣罚的证据链:扣罚需要有整改通知、验收记录、责任划分与审批留痕,否则劳动争议时站不住脚。
- 节超分享的口径一致:节超分享依赖目标成本、变更签证、实际成本归集等一套业财口径。若数据不同源,分享就会变成“谈出来的数”。
同时,合规也不能被忽略。涉及薪酬制度、分配办法这类直接影响劳动者切身利益的制度安排,按劳动法相关要求通常需要履行民主程序(例如征求意见、职代会/全体职工讨论等)。项目部“口头约定”“临时通知”的做法,在纠纷场景下风险极高。提醒一句:制度合规不是形式主义,它决定了企业在争议中的举证成本和败诉概率。
三、破局之道:构建支撑项目制成本分摊的数字化体系
要把项目制成本分摊做成“可复核、可追溯、可预警”,关键不是换一个更贵的工资软件,而是以项目为核算对象重建三件事:数据底座、核算引擎、业财人一体化与内控。
1. 基础:建立“项目-人员-工时”的动态数据底座
分摊能否站得住,首先看“依据是否可信”。数据底座的目标是让工时/任务投入具备三种属性:及时、真实、可确认。从实践路径看,通常要做四个动作:
- 统一主数据:项目编码、标段/合同号、WBS层级、成本要素、人员身份(自有/劳务/外协)、岗位/工种编码必须一致,否则后续只能靠手工对齐。
- 明确采集口径:是按天、按小时、按工序计量,还是按任务卡?不同项目类型(房建、市政、装配式、EPC)口径可不同,但同一项目内必须一致。
- 把确认机制前置:工时不是“员工填了就算”,需要项目负责人、工长或专业负责人在周期内完成确认,避免月底集中补填。
- 让数据服务业务:工时不仅为分摊服务,也为排班、资源调度、产能评估服务;当一线看到“填了有用”,配合度才会上来。
反例也要明确:如果企业工时采集仍主要依赖手工补录、项目负责人不审核、异常工时不校验,那么再先进的系统也会陷入“垃圾进、垃圾出”。因此底座建设通常要与项目管理制度同步推进,而不是单靠HR推动。
2. 核心:设计多维度、可配置的薪酬核算引擎
项目制薪酬的难点在“规则多且经常变”。核算引擎的设计要从“可算”升级到“可配置、可解释、可追溯”。我们建议至少支持三类能力:
- 多模型并存:同一企业内部可能存在项目期薪、岗位绩效、协议工资、计件计量等模式并存;系统必须支持按项目属性和人员身份切换模型。
- 多维分摊规则:不仅按工时比例,也要支持按岗位权重、按产值贡献、按阶段系数、按风险系数、按专业比例等组合规则,并把每条规则的适用范围写清。
- 结果可解释:每笔人工成本分摊到项目/WBS时,系统能回溯到来源数据与计算路径(工时记录、确认人、触发条件、规则版本)。这既是管理透明,也是争议场景下的证据链。
表格2 项目制成本分摊数字化体系三层框架
| 层次 | 核心内容 | 关键能力 | 管理收益 |
|---|---|---|---|
| 数据底座 | 项目-人员-工时/任务数据 | 主数据治理、移动采集、审批确认、校验规则 | 分摊依据真实可查 |
| 核算引擎 | 薪酬结构与分摊规则 | 规则配置、版本管理、WBS映射、追溯解释 | 一人多项目可算、可复核 |
| 一体化保障 | HR-项目-财务协同与内控 | 系统集成、流程引擎、权限与审计、合规校验 | 口径一致、风险可控 |
这里要提醒一个常见误区:不少企业一上来就追求“算法更复杂”,但底层数据与规则治理没跟上,反而增加争议。核算引擎的成熟路径通常是:先做清晰、可解释的规则,再逐步提高精度与自动化。
3. 保障:实现“业财人”一体化与合规性内控
当分摊进入经营管理视角,系统必须能把“人”的投入与“项目”的过程数据、“财”的核算口径连接起来,形成闭环。落地上建议抓三条主线:
- 数据同源:项目主数据、WBS、成本要素从源头统一,避免多系统各自建码。
- 流程互锁:节点奖金的触发必须来自项目验收/进度确认;质量安全扣罚必须来自安质流程与证据;节超分享必须来自财务口径的成本结算数据。
- 内控与合规:权限边界清晰(谁能改规则、谁能改结果、谁能补录工时);关键动作留痕可审计;薪酬制度与分配办法履行内部程序,降低劳动争议风险。

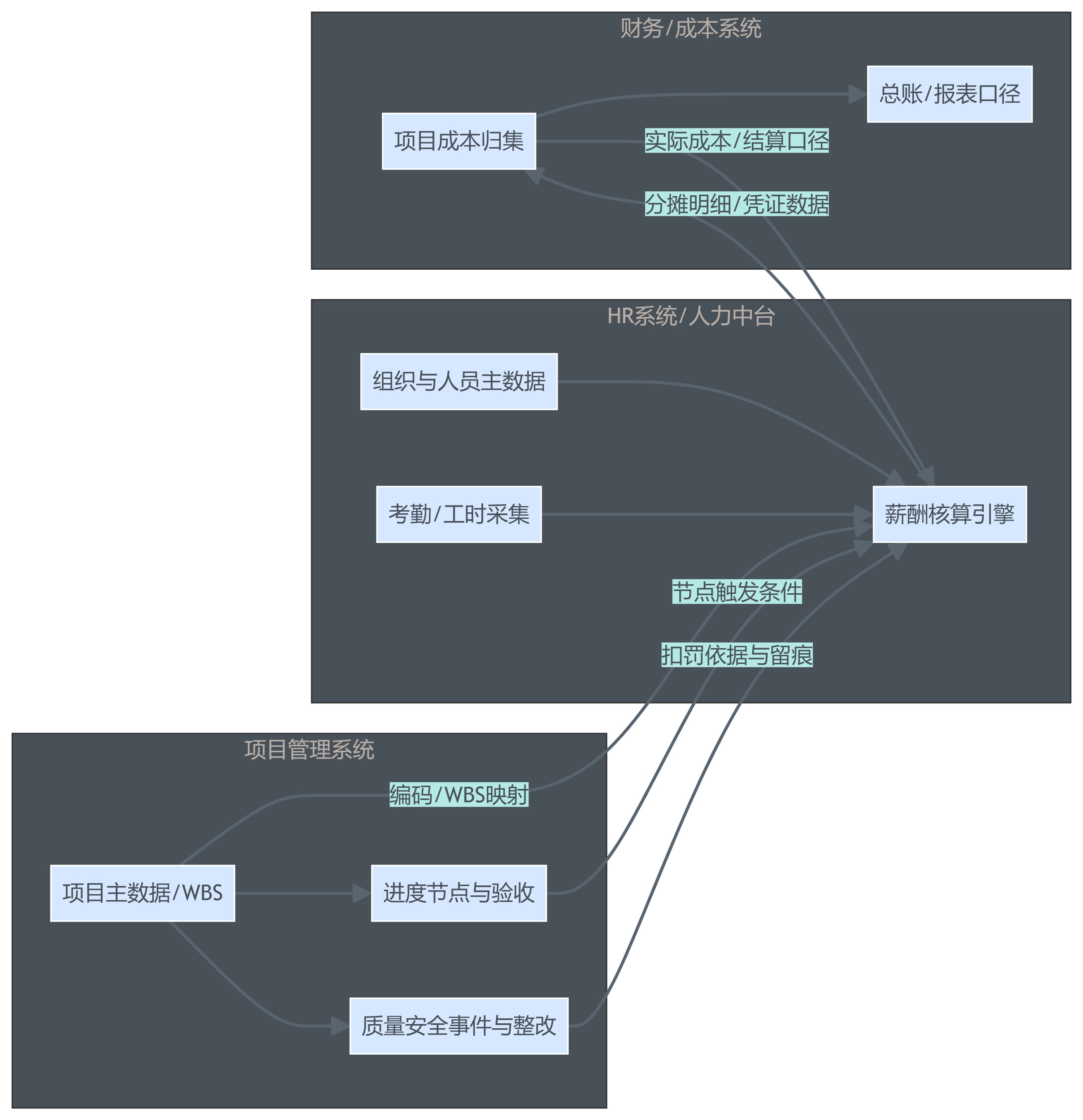

图表2 “业财人”一体化架构示意图

如果要用一句话概括:项目制成本分摊的系统建设,本质是把“工资”从HR的后台结算,变成项目经营的前台仪表盘。过渡到结语前,我们回到文章开头那句疑问。
结语
回到开篇问题:为什么通用型工资系统搞不定项目制成本分摊?因为它默认组织稳定、归属单一、规则统一、数据闭环在HR,而建筑工程项目制恰恰相反——人员跨项目流动、核算要落到WBS与节点、薪酬规则因项目而异、数据必须业财人协同并可审计。要把问题从“算不出来”变成“算得清、说得明、管得住”,我们建议企业按以下动作推进(可直接作为实施清单):
- 先统一口径再谈系统:统一项目编码、WBS层级、成本要素与人员身份口径,建立跨系统主数据治理机制。
- 把工时/任务变成可确认的数据:移动端采集 + 周期内确认 + 异常校验(超时、缺填、跨项目冲突),让分摊依据可追溯。
- 用“可解释的规则引擎”替代手工调账:分摊规则要有适用范围、版本管理、计算路径回溯;先做清晰,再做精细。
- 把节点、质量、安全纳入触发链条:奖金、扣罚、节超分享的触发条件必须来自对应业务流程,并形成证据留痕。
- 同步做内控与合规:关键权限分离、审计日志可查;涉及薪酬制度与分配办法的调整,按内部程序推进,降低争议成本。
做到这一步,项目制成本分摊才会从“月底对账的痛点”,变成项目经营可持续优化的抓手。
